干掛石材做法
干掛石材節點施工工藝說明:
1.所有骨架鋼材需熱鍍鋅處理。
2.掛扣件扁鋼及螺栓需熱鍍鋅處理或為不銹鋼掛件。

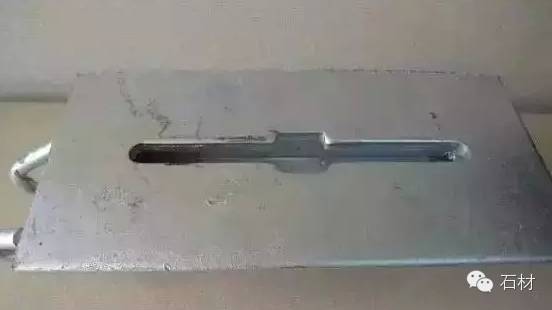

3.焊縫必須飽滿牢固。

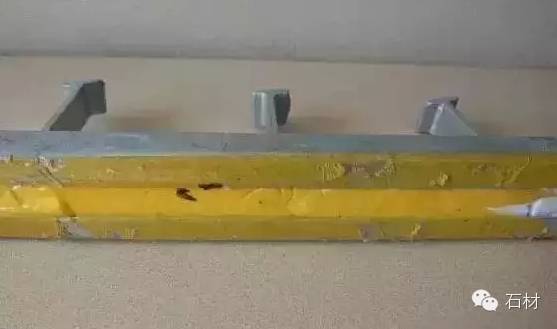

4.鋼架焊接處必須除銹后涂刷兩道防銹漆,然后涂銀粉漆處理。

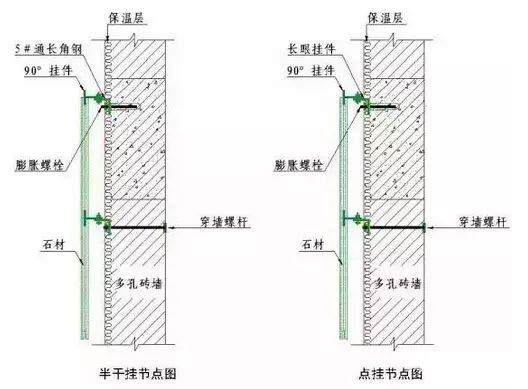

5.膨脹螺栓抗拔要求必須符合規范和設計要求。

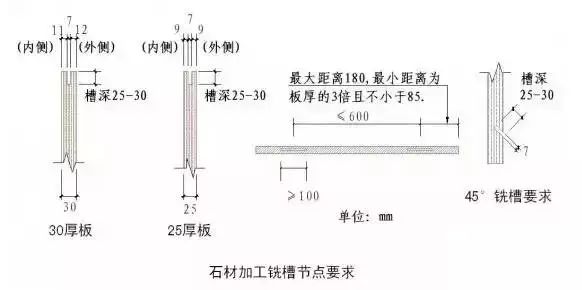

6.石材短槽必須機械開槽,保證槽縫寬度符合設計要求,嚴禁現場手提切割機開槽。
7.不離縫石材板縫需夾膠和座膠時,橫豎縫內的膠漿必須飽滿完整。

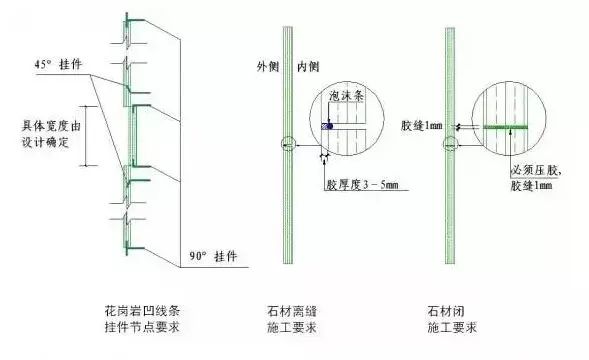

8.石材板面需打膠時,膠縫寬窄必須一致,膠縫邊緣平滑挺直無毛邊。
9.干掛石材厚度為25mm時,單塊板平方面積不宜大于1平方米。
10.干掛石材厚度大于25mm時,單塊板平方面積不宜大于1.5平方米。

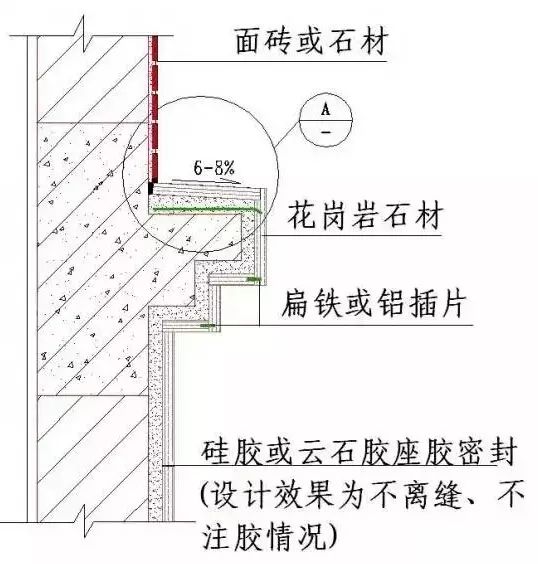

說明:
1.室外花崗巖最低處必須低于室外地坪50,預防室外地面沉降時花崗巖露邊;

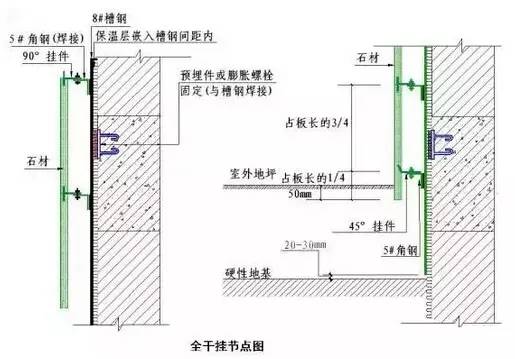

2.槽鋼離開硬性地面20-30mm。

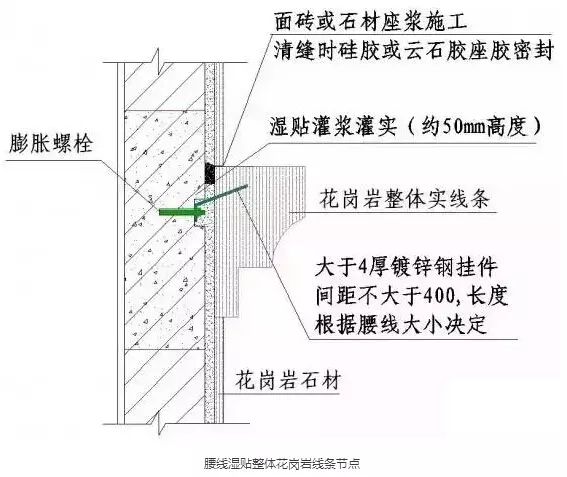

說明:膨脹螺栓橫向間距根據板材調整,但最大間距不得大于1000mm。
說明:

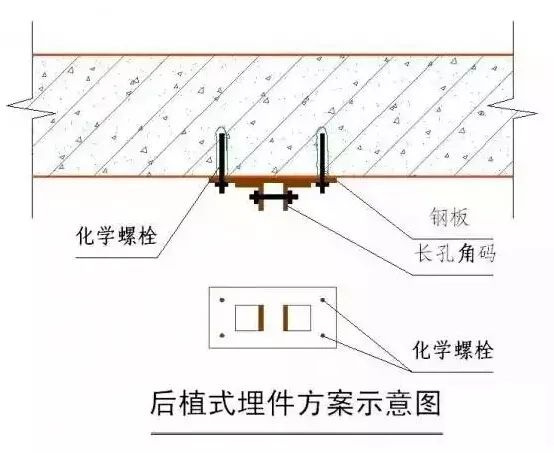

后植式埋件方案,要求鋼板和角碼先在工廠焊接加工,整體熱鍍鋅完成后,進行現場安裝。
濕貼石材做法
濕貼灌漿花崗巖石材施工說明:

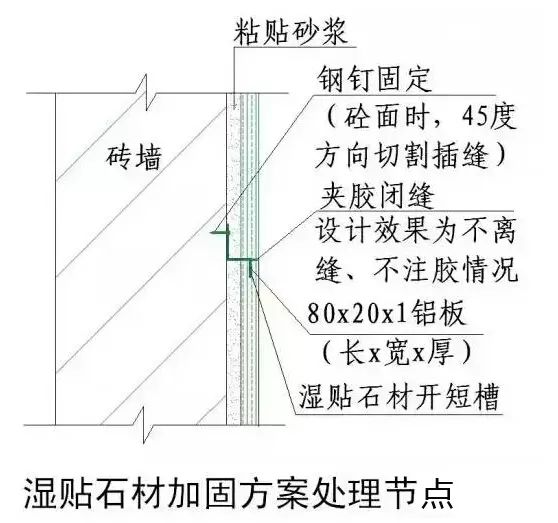

1.石材掛板用雙股18號銅絲或鋼絲鉤與墻面固定,墻面用手提切割機從上而下或45度方向切槽縫,用鋼釘插入縫內,單塊石材板縱向長度大于300mm時不得少于兩處掛點。

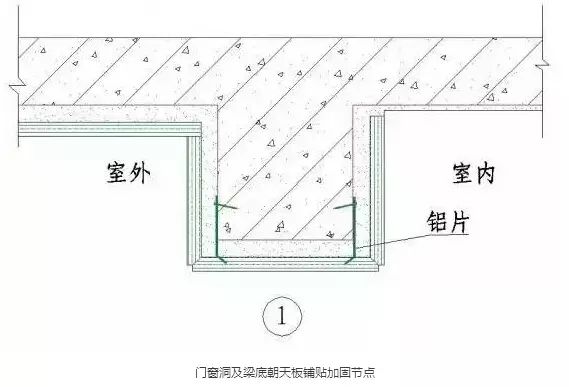

2.門窗洞及梁底朝天板應作鋁片或扁鐵側面加固方案施工。
3.石材墻面設計要求打明膠時,板縫開三角槽縫或開小凹槽施工。
4.石材板內灌水泥砂漿前墻體澆水濕潤,要求水泥砂漿配比不得低于 1:3,拌制完的砂漿以有較好的流動性為宜。

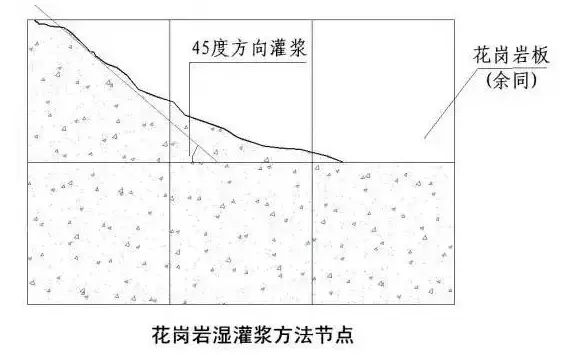

5.灌水泥砂漿時要求成45度方向灌實,所有腰線頂面板及壓頂板嚴禁半干粉砂漿鋪板,必須使用流動的水泥砂漿鋪貼面板。
6.石材墻面打膠寬度由設計確定,膠縫寬窄一致,無毛邊。
7.墻面需做外保溫時,石材不宜用濕灌漿方案施工。
說明:

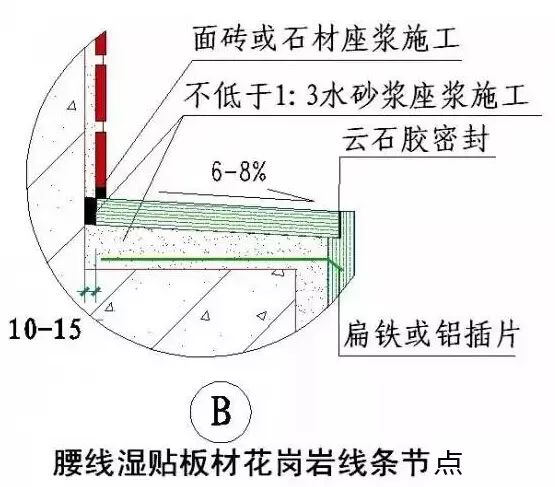

線腳壓頂板與墻體之間預留10-15mm,施工時,壓頂板從外向墻根方向擠壓施工,使水砂漿從該預留縫中擠出,未飽滿處用原漿灌實,壓頂板定位后,將擠出砂漿清理。

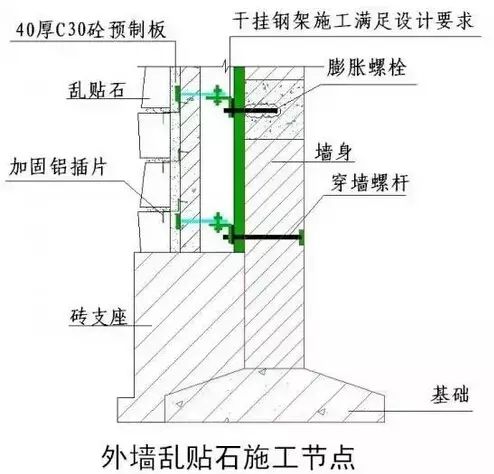

濕貼文化石、亂貼石做法
說明:

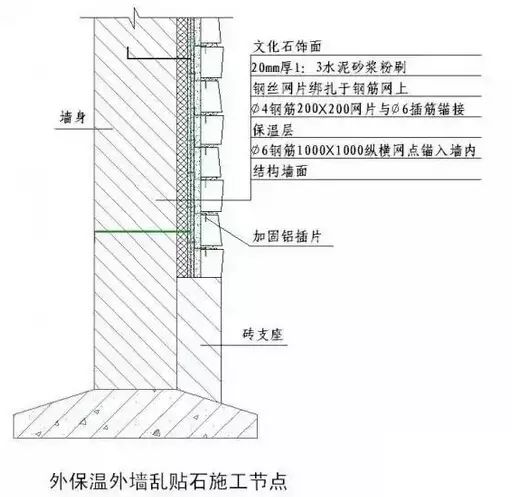

1.墻體為多孔磚砌體時,砌墻時預留φ6鋼筋,如未作預留,應將鋼筋慣穿至室內墻面錨接。
2.墻體為混凝土面時,可選用植筋方案施工。
3.文化石飾面高度超過一層時,在二層圈梁部位增設一道鋼筋混凝土支座線,如有飾面要求,可選用暗設方案施工。
