從老師傅那里學來的地面石材鋪貼工藝

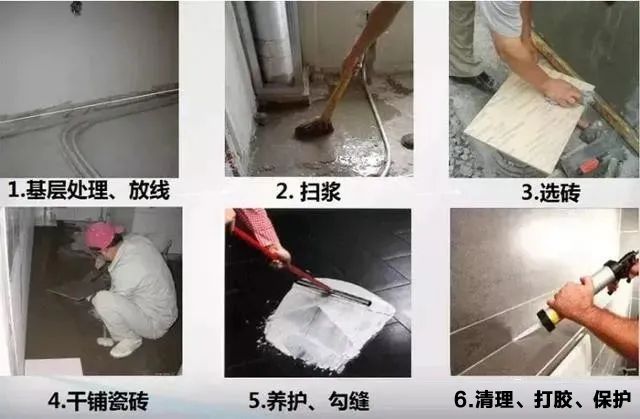

石材鋪貼工藝主要分為一下幾個步驟:
基層處理→水泥砂漿找平→找標高、定控制點、彈線→試拼和試排→鋪半干混凝土→石材鋪貼→擦縫、結晶處理→養護交工。
01、基層處理
地面上的坑、洞、埋設管道的溝槽應提前抹平,高出4mm的部分應剔鑿和重新抹平 ,光滑混凝土地面應鑿毛或用界面劑、素水泥漿拉毛,以保證結合層粘接牢固,地面上灰塵、附著物等清理干凈;地面灑水充分濕潤。
02、水泥砂漿找平
用水灰比為0.5的素水泥漿刷一遍,地面不得有積水,然后鋪半干混凝土進行找平。
墻、地面防水:陰陽角處理成圓弧或鈍角,JS防水涂料分兩次涂刷,涂膜厚度1.5~2mm,符合設計要求,衛生間防水高度2000mm,廚房及陽臺防水高度300mm。
重點說明:
1、配制水泥砂漿應用硅酸水泥、普通硅酸鹽水泥,其標號不小于32.5MPa。嚴禁混用不同品種、不同標號的水泥,采用中砂攪拌;找平層砂漿的體積配合比為1:3,強度等級不應小于M15。

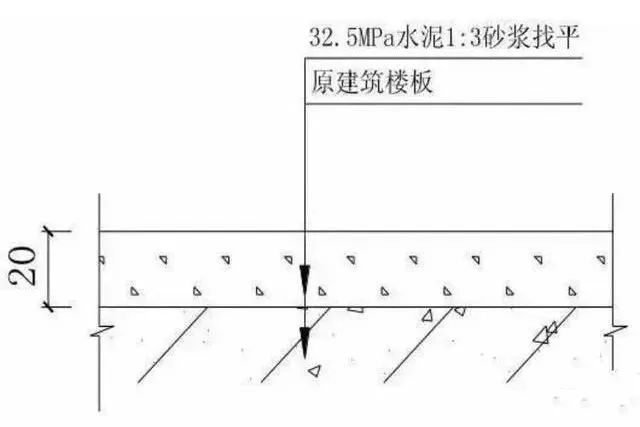

2、根據±0.000m標高扣減飾面構造厚度來確定地面找平標高(設計有要求的按設計要求確定),并在四周墻腳彈線;水泥砂漿找平層的厚度不應小于20mm。
3、同一房間的找平層應一次性施工完成,不得留置施工縫和接槎接頭。
03、防水保護層
為避免施工或維修破壞防水層,采用1:3水泥砂漿進行10mm左右的防水保護層。

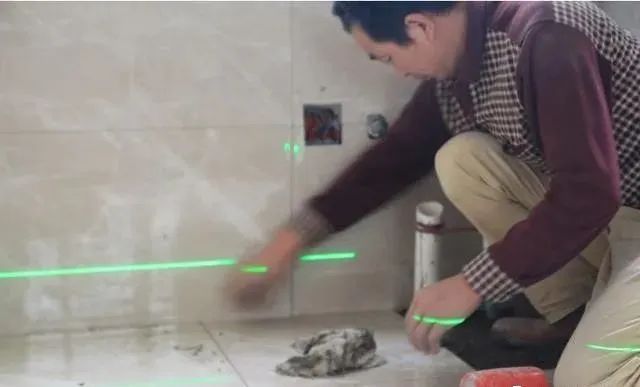

04、頂標高、彈線
根據“五步放線法”從過道統一往各房間內引進標高線。距墻面1米或根據地面情況,確定完成墻、地面層的標高,然后在房間主要部位墊層上彈互相垂直的控制十字線,并引至墻面及地面與底部。作為檢查和控制石材板塊位置的準繩。
05、深化排版(試拼、試排)
大面積石材鋪貼應該事先采用電腦排版,選定方案后施工。鋪貼大面區域前,材料進場后再進行現場的試拼及試排。
06、鋪半干混凝土
鋪寬于石材、交叉鋪帶狀半干混凝土,混凝土無結塊,密實一致用刮尺刮平,等鋪貼好面層后在一邊刷水泥漿結合層,一邊鋪混凝土。
07、石材鋪貼
大理石在鋪貼前應鏟除背后網格布,并補刷石材防護劑,晾干后進行鋪貼;若質地較為松脆的石材,則須在工廠對石材背面去網后做背膠或背砂處理,到場后直接鋪貼。
鋪時將板塊四角同時平放在鋪好的干硬性找平水泥砂漿層上,先試鋪合適后,翻開板塊在水泥砂漿上澆一層水灰比為0.5的素水泥漿,然后將板塊輕輕地對準原位放下,用橡皮錘或木錘輕擊放于板塊上的木墊板使板平實,根據水平線用鐵水平尺找平,使四角平整,對縫、對花符合要求。
鋪完后,接著向兩側和后退方向順序鑲鋪,直至鋪完為止,如發現空隙,應將石板掀起用砂漿補實后再行鋪設。
表面平整度:1mm;縫格平直:1mm;接縫高低:0.5mm;踢腳線上口平直:1mm;板塊間隙寬度:1mm。
08、擦縫和結晶處理
貼好的石材,在兩小時后清理拼縫,然后用素水泥漿或填縫劑灌縫,用棉紗擦縫。
09、養護交工
鋪好的石材,3天內不得重壓、上人和受振動;對鋪貼好的地面應采取覆蓋措施,紙制品、木板類在可能水濕的情況下,不得用于保護地面。
