幕墻可以在建筑物上構建豐富的外墻效果,實現奇特的建筑藝術造型。建筑幕墻主要有玻璃幕墻、鋁塑板幕墻、不銹鋼幕墻、石材幕墻等種類,它一掃傳統建筑敦厚的實墻面而成為變幻無窮、豐富多彩的墻面影像,成為現代建筑外墻造型的主角。其中石材幕墻是建筑幕墻中的大類,在很多高端、造型古樸的新建項目及改造項目中廣泛使用。
干掛石材幕墻其工藝簡化,施工不受季節限制,污染較少,并克服了濕作業法起花、凍結、流淚、腐蝕、脫落、施工污染等弊端。雖然石材幕墻有良好的完整性和耐久性,但是石材幕墻在施工中仍存在一些不完善、不安全因素,本文根據施工現場實際情況,主要論述石材幕墻在施工中的幾點注意事項,可以供大家參考。
1.施工工藝流程
繪制墻面分格圖→板材切割、加工、涂防水劑→墻面分格彈線→安裝預埋件→金屬骨架安裝→石材面板安裝→安裝質量檢查→灌注嵌縫硅膠→幕墻表面清洗。
2.繪制墻面分割圖
一般為原設計人員根據建筑物的墻面外形結構和預期的設計效果,繪制出墻面分割圖,然后由幕墻施工單位聘請有資質的幕墻設計單位進行深化設計,出具詳細的分割和施工圖紙,并經原幕墻設計師確認。
3.安裝預埋件
預埋鐵件是幕墻在建筑主體上的受力構件,預埋鐵件安裝的質量好壞直接影響幕墻的結構安全,安裝精確直接影響著幕墻精度和外觀質量。

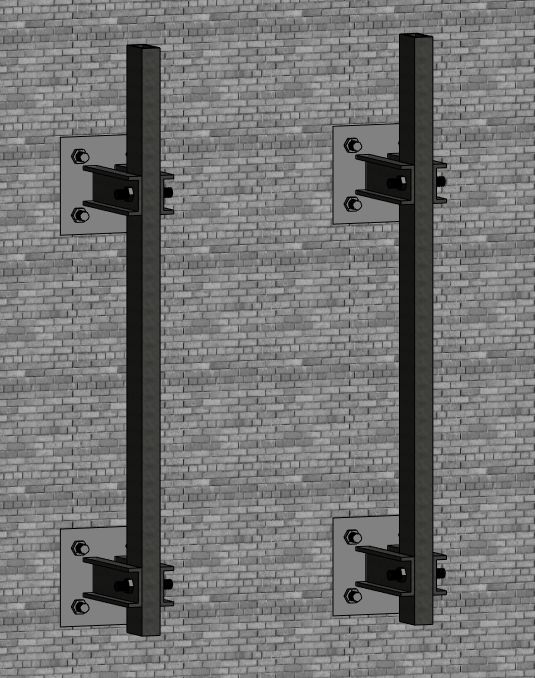

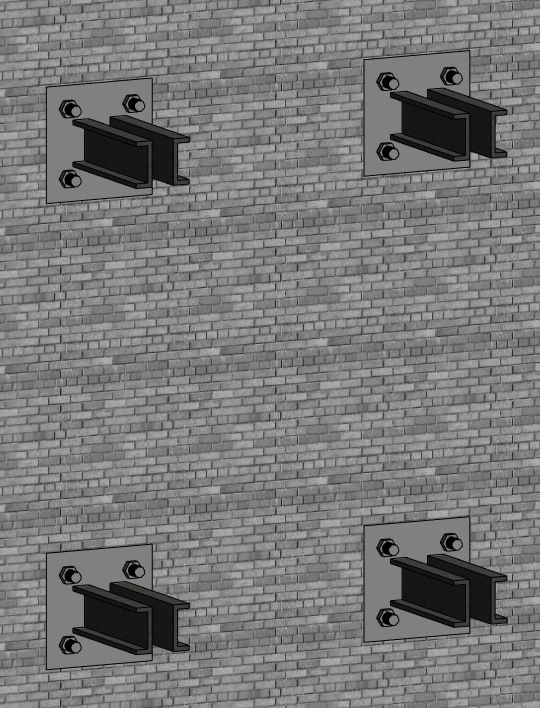

一般圖紙上會要求預埋件在主體結構施工時預埋。但事先預埋,預埋件固定不牢可能在混凝土振搗時移位,也可能幕墻施工變更而導致埋件無法使用,或者安裝精度低無法滿足使用要求等。而且建筑物主體結構施工單位和幕墻施工單位大概率不是同一批人,如果事先預埋,在工作面交接時會因精度等問題發生扯皮,所以在實際施工中大多采用后置預埋件。

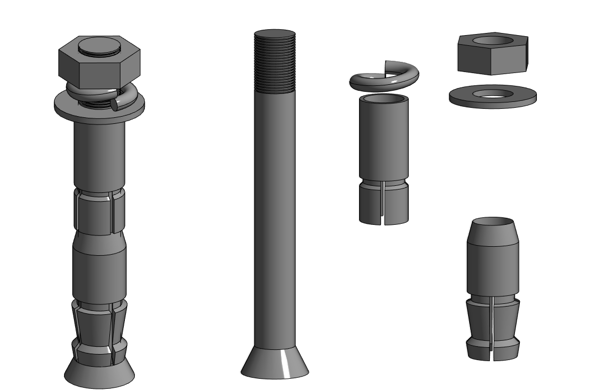

埋件與主體結構的連接主要有膨脹螺栓、化學錨栓和穿墻銷三種形式。對于結構厚度小于等于設計膨脹螺栓或錨栓長度的(如檐口欄板等處),在施工時不要勉強用膨脹螺栓或化學錨栓,可根據設置埋件的構件厚度,另行加工一種鋼穿墻銷(一頭帶絲一頭焊接鋼板)來固定龍骨連接板。另外對填充墻部位應用穿墻銷來固定連接板。

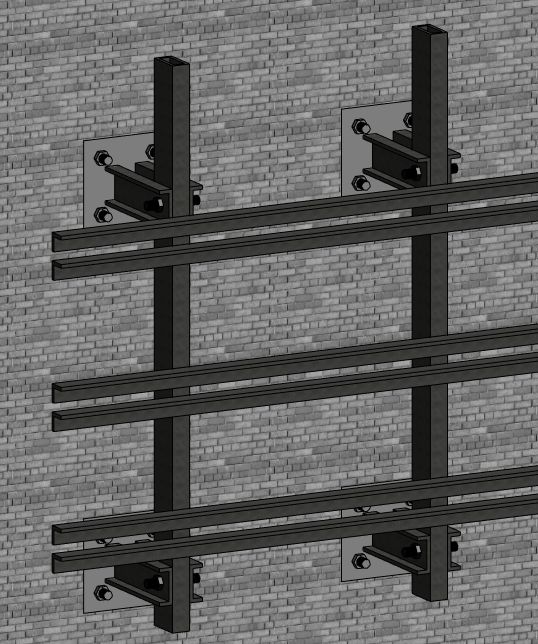

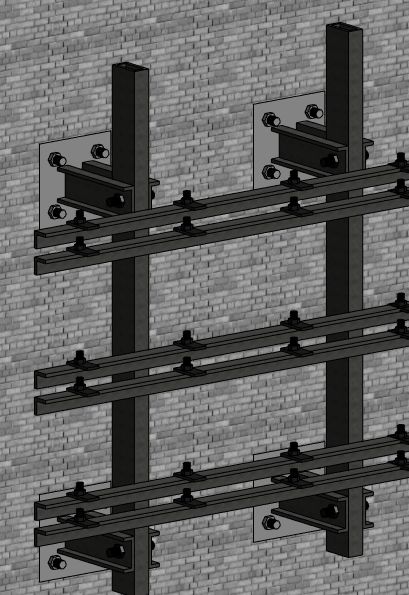

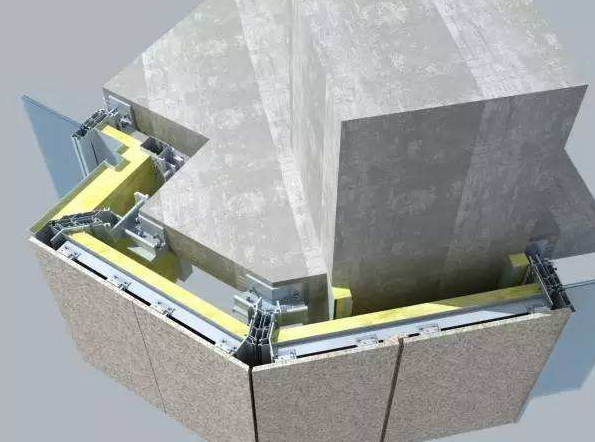

4.金屬骨架安裝
此道工序應嚴格按照規范施工,并注意主、副龍骨焊接后應敲掉焊渣并刷防銹漆,施工時做好技術交底,給工人普及防銹漆的重要性。
5.石材面板安裝

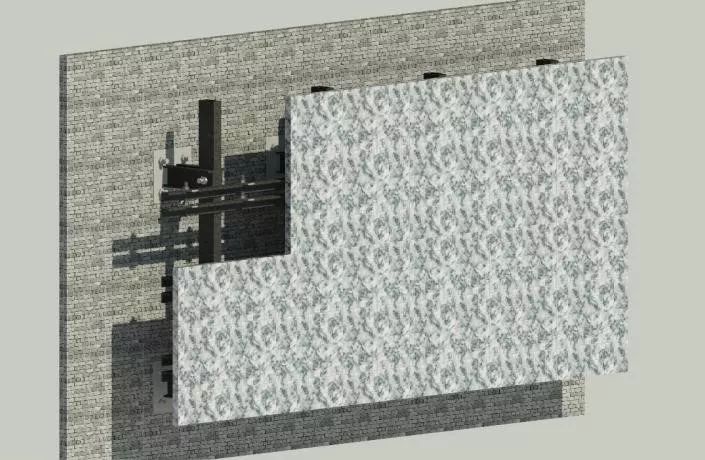

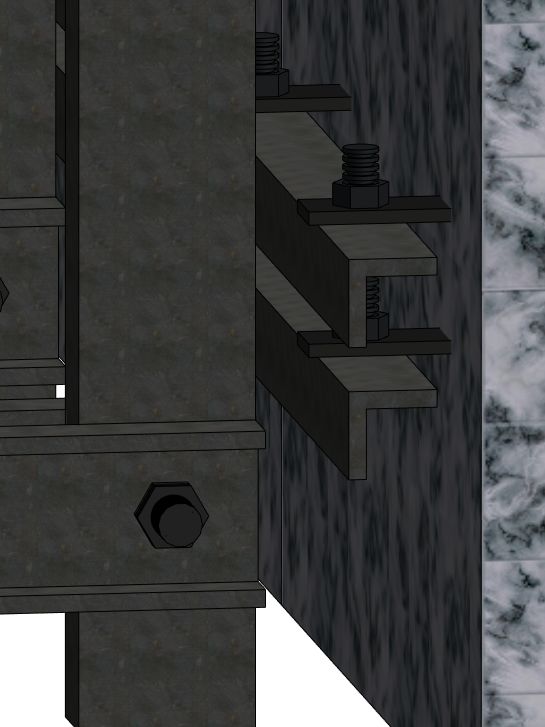

(1)干掛件應選用質量符合標準的干掛件,可選用鍍鋅扁鋼加工形似燕尾的干掛件,嚴禁使用T型掛件,以保證干掛石材的獨立性和安全性。
(2)石板材開槽,石材開槽主要缺陷有槽縫過寬、開豁、兩短槽邊距離石板兩端距離不符合規范要求等,施工時應根據規范要求在板上劃線開槽,掌握好切槽位置和切縫寬度。
(3)板材安裝,板材安裝中豎向裝飾線條是質量關鍵點,特別是尺寸小于200的豎線條,豎線條長(高)大多和正面板高為一個尺寸,正面板大多高在600以上,豎線條不得用膠連接,應每塊豎條面板開槽用連接件連接;板材在刮抹石頭膠時,不要把膠刮抹在石材板正面上,石頭膠摻有快干硬化劑不易擦凈,污染板面影響質量。
(4)防火帶,石材幕墻技術規范要求應設置防火帶,設置防火分區,但現實情況是有些幕墻圖紙沒有設計防火帶,或者是設計了但施工時嫌麻煩不做,防火帶能隔離火源、防止起火后蔓延,應按規范設置和施工。
(5)灌注嵌縫硅膠,灌注嵌縫硅膠是對材料干掛完成后的收尾工作,可以提高幕墻的美觀度,防止干掛石材的熱脹冷縮引起變形。石縫應嵌好塑料條,縫膠灌注一致,接茬不明顯,陰陽角施工到位,不得出現落縫、斷縫等現象。
總之,石材幕墻施工確保達到設計立面效果同時,應注意幕墻的整體性和安全性,達到功能和美觀的統一。
