淋浴房石材施工工藝及通病防范說明

中國石材網 http://www.all-sofa.com 日期:2023/7/5 14:47:28

工法原理:

淋浴房具有沖水量大而出水較為分散的特性,可能沿著玻璃屏的縫隙、裙邊下口地漏邊沿、地磚縫隙、淋浴房墻體等部位向下層滲漏或向同層的相鄰房間進行滲漏,具體表現在以下三個方面:

1. 按原來的工序,淋浴房裙邊設置在地磚面層上,同時采用干硬性水泥砂漿貼貼地磚,不是很密實,容易出現空鼓,從而出現淋浴房在地漏來不及排水時,水從地磚縫中滲下沿空鼓層進入淋浴房外側,積水或從地磚 縫中冒出,或一直向室內方向滲,沿門框水份在毛細作用下上升,導致門框及室內地板、家具的變色;

2. 原來墻體不做防水,對于砌塊填充墻體,在長期的噴淋作用下,水份極有可能從灰縫中滲透到墻體的反面,導致墻體出汗,長時間墻面就會發霉、脫皮;

3. 淋浴房地面坡向與衛生間整體保持一致,使得淋浴房地漏形同虛設,長 2 時間積水,如果地漏處預留洞封堵不密實,那積水就會沿著滲漏點滲至 下層住戶家中。本工法就是針對這三個方面的各個可能滲漏的環節制定專項防滲措施,并制定專門的質量驗收程序,通過防排結合的原則,從根本上解決滲漏問題;

工藝流程:

預留洞兩次封堵→24 小時盛水試驗驗收、整改→墻地面防水層施 工→驗收、整改→裙邊下部止水鋼片施工→裙邊大理石→找平層施工→二次盛水→地面鋪貼→地面嵌縫→玻璃安裝打膠→淋水試驗→驗收、整改

工藝要點 :

1) 對板面預留洞位置用C20 以上細石砼,加少量防水劑,分兩次填實,人 工振搗密實,按要求進行3 天以上的養護;

2) 對地面進行裂縫檢查,如發現0.2MM寬以上的裂縫應采用切縫用環氧膠 泥進行填嵌,如小于0.2MM的裂縫,則在防水施工時進行附加層施工;

3) 然后對淋浴房位置筑壩攔水進行 24 小時盛水試驗,盛水深度不小于50MM;

4) 盛水試驗后,對應對下層天面進行檢查,如有濕漬,地面上應對該部位 施工防水附加層;

5) 放出淋浴房邊線,做整體防水,墻面翻高 1800MM,采用復合高分子防 水涂料,第一道采用滲透結晶型材料,堵住結構層的細裂縫和毛細孔道, 第二道采用柔韌型涂膜,在整個墻面形成密閉的防水層;

6) 在淋浴房下口設置止水鋼片,高度同裝飾地面厚度,用膨脹螺栓固定牢 固,用1:2.5 水泥砂漿,粉成圓弧泛水,然后在泛水上設置防水附加層;

7) 鋪貼淋浴房裙邊,裙邊上口為光面,下口為毛面,裙邊插至止水片頂面, 和淋浴房外側地面大理石貼緊,與地面用水泥砂漿固定牢;

8) 淋浴房內施工找平層,找平層有一定強度后,將地漏堵住,在找平層上 進行盛水試驗收,盛水深度不小于80MM,盛水不少于4 天,如發現水 從淋浴房外出大理石縫里滲出,則應進行返工處理,將找找平層鑿除, 對防水節點進行加強;

9) 最后鋪貼淋浴房石材,采用專門的粘結劑進行粘貼,用刮板將磚背 面滿涂,厚度在 8MM 左右,用鋸齒形刮板刮過后,粘貼在已具備條件 的基層上,用皮鍾敲實,確保粘貼密實,粘貼時要使用十字形定位器, 確保留縫順直;

10) 石材嵌縫采用專用嵌縫劑,確保嵌縫密實,地面與淋浴房裙邊之間的接縫處應打好硅膠;11) 玻璃與大理石裙邊之間用大理石膠固定,除連接件處外,接縫處用硅硐 膠進行嵌縫;

圖紙節點及施工規范

工藝一:淋浴房石材鋪貼施工工藝

工藝標準說明

淋浴房墻地面石材鋪貼前,各面防水施工高度、質量必須符合要求,石材鋪貼采用濕貼施工工藝,石材鋪貼完成后,待過了養護期,做地面蓄水試驗。

640 (1).jpg

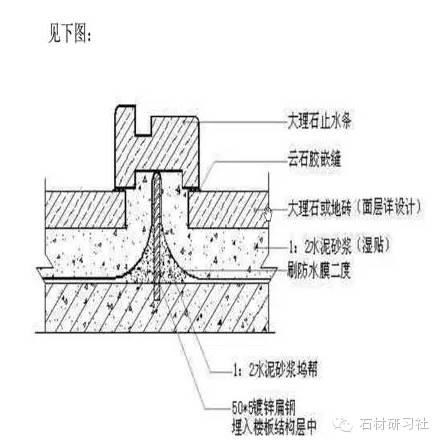

工藝二:止水帶施工工藝

640 (2).jpg

質量要求

1、每次盛水試驗都應該有記錄,并報監理驗收,直至滿足要求后,方可進 入下道工序的施工;

2、粘貼大理石的粘結劑要有穩定性、與板相容性、粘結強度指標 的復試報告,同時應具有相關質量證明文件;

3、圓弧泛水一定要與地磚粘貼牢固,不得在底部或側邊有裂縫;

4、盛水后未滿足要求的應進行整改,并應進行再次盛水試驗收,合格后方可進行下一道工序;

5、淋浴房地漏四周密封膠必須封閉密實,石材嵌縫應密實;

6、淋浴房的石材應與衛生間其它位置分開鋪貼,單獨坡向淋浴房地漏,坡度不小于2%,地漏周圍不小于5%;

7、淋浴房按標準進行噴淋試驗中滲漏量不大于0.05L;

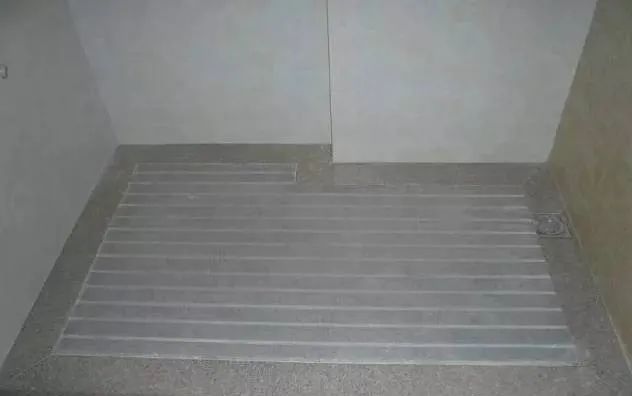

640 (3).jpg

重點通病防范說明

天然石材在鋪貼前應進行對色、拼花并試拼、編號、并采取防護背涂措施,避免出現污損、泛堿等現象;鋪貼前應根據設計要求確定結合層砂漿厚度,拉十字線控制其厚度和地磚(含石材)表面平整度;結合層砂漿厚度高出實鋪厚度2~3mm;石材鋪貼時應保持水平,用橡皮錘輕擊,使其與砂漿粘結緊密,同時調整其表面平整度及縫寬;鋪貼后應及時清理表面,24小時后方可用填縫劑嵌縫。

免責聲明: 1.本網內容注明授權來源,任何轉載需獲得來源方的許可!若未特別注明出處,本文版權屬于中國石材網,未經許可,謝絕轉載!如有侵權,請立即聯系我們,我們會在第一時間做相關處理!
2.轉載其它媒體的文章,我們會盡可能注明出處,但不排除來源不明的情況。網站刊登文章是出于傳遞更多信息的目的,對文中陳述、觀點判斷保持中立,并不意味贊同其觀點或證實其描述。
  APP
  微信
  客服
  TOP
主站蜘蛛池模板: 探索| 建湖县| 安陆市| 舟山市| 枣阳市| 县级市| 繁昌县| 广昌县| 界首市| 嘉善县| 依兰县| 勃利县| 读书| 澄城县| 江孜县| 东兰县| 韶山市| 诏安县| 旬阳县| 沙坪坝区| 乌鲁木齐县| 双牌县| 余姚市| 邢台市| 革吉县| 开封县| 黄平县| 田林县| 富阳市| 祁连县| 云梦县| 河间市| 武定县| 孝感市| 高邑县| 云浮市| 尼木县| 颍上县| 共和县| 四子王旗| 措美县|
