01、適用范圍
本方案適用于裝修工程過門石的安裝與驗收。
02、施工準備
1、材料準備
(1) 過門石的材質、規格、形狀等必須符合設計或采購合同要求。
(2) 水泥砂漿、聚乙烯醇縮甲醛膠(108膠)、云石膠、粘接劑等輔材的質量性能符合設計或采購合同統一要求。
2、機具準備
紅外線投線儀、盒尺、水平尺、塞尺、檢測尺、角尺、白色尼倫線、墨斗、線墜、美工刀、小刷、棉布、手電鉆、砂紙、錘子、扁頭鏨子、10%火堿水、鋼絲刷、電子秤、攪拌桶、攪拌器等。
1、作業條件
(1) 標高基準線(+50cm線或+100cm線)及地面完成線已彈好,并校核無誤;門洞口已找平找正并完成基層清理;一般在墻磚鋪設前進行施工。
(2) 過門石經裝修工程測量放線要求完成測量后,廠家已按現場尺寸加工完成,材料進場驗收合格。
03、工藝流程
測量復核→粘接劑攪拌→鋪設粘接劑→過門石安裝→收口
1、測量復核
(1) 地面裝飾完成線即為過門石的面層控制高度;門洞口墻垛及墻垛延長線即為過門石位置控制線。
(2) 將過門石按相應尺寸分放到各安裝位置后,對門洞口進行測量,復核過門石尺寸無誤后,方可進行安裝。
2、粘結劑攪拌:
嚴格按照粘結劑使用說明書配合比和攪拌方式配置粘結粘結劑;使用說明書未明確說明的,一般采取二次攪拌攪拌法,先用量杯計量將自來水加入桶中再用電子秤計量將粘貼劑逐量加至混合比例(水與粘結干粉的質量比一般為1:4)并用低速(150r/min)攪拌器(750w)攪拌至均勻無粉粒膏糊狀;水化靜置5分鐘后進行二次攪拌1~3分鐘至粘接劑充分熟化,將攪拌好的粘結劑用鏟刀刮起后呈不下滴狀態為佳。
3、鋪設粘結劑:
根據地面設計標高和過門石厚度確定膠泥厚度,按照鋪貼順序用鋸齒饅刀在地面上均勻地攤涂粘結劑(注意控制厚度以保證粘貼完成后地面標高合適),然后用鋸齒饅刀與地面呈一定角度沿直線方向梳理成飽滿的條狀。
4、過門石安裝:

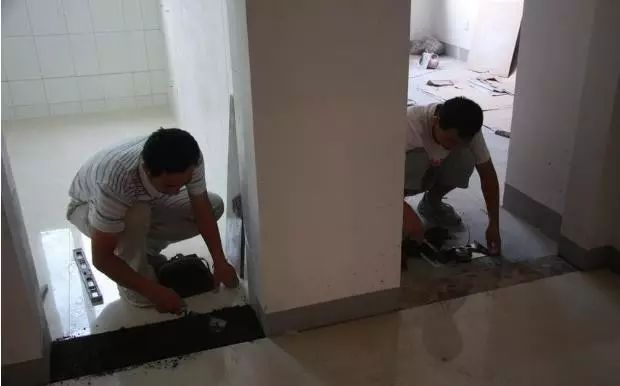

將過門石按壓入安裝位置進行粘貼,貼上后用木錘輕輕敲擊,使之固定,粘貼時應隨時用靠尺找平找直,并將流出的砂漿擦掉,以免污染鄰近的飾面。
5、收口
(1) 過門石與門洞口縫隙使用硅酮密封膠收口,在收口前,需清理縫隙,除去灰塵、油污或其他雜物。
(2) 要求膠縫順直、平滑、均勻美觀,多余的膠液應及時清除,避免對墻壁過門石造成污染。
04、質量標準與驗收
1、質量標準
(1) 過門石安裝質量:與基層粘接牢固、無空鼓。
(2) 膠縫收口:膠縫順直、平滑、均勻美觀。

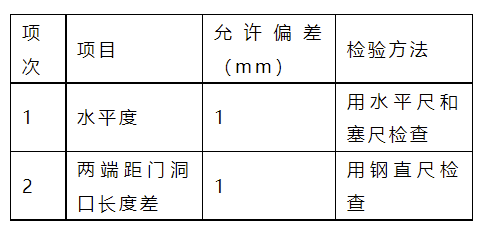

(3) 過門石安裝的允許偏差和檢驗方法:
2、驗收方法
(1) 過門石安裝質量:手扮檢查、小錘輕擊檢查。
(2) 膠縫收口:觀感檢查。
05、施工注意事項
1、施工環境溫度宜在5℃~35℃。
2、基層應堅固,無空鼓、無開裂、無孔洞、無污垢、無油漬、無浮灰、無返砂。
3、門洞口平整度應滿足粘貼要求,局部凸起部位應先剔鑿清理后粘貼。
4、過門石采用膠粘法施工時,如過門石材料厚度過小,在安裝前應進行水泥砂漿找平層施工增加基層標高。
5、過門石亦可采用臥漿鋪貼,其配合比應為水泥:砂:水:108膠=1:2.5:0.44:0.03。108膠的摻量不可盲目增大,否則會降低粘結層的強度,一般以占水泥重量的3%為宜。
6、對于面積較小的過門石部位,也可用環氧樹脂等膠粘劑直接鑲貼。
7、廚房、衛生間等有防水要求的地面在施工時,如已先安裝好過門石,應將放水層上反涂刷過門石廚衛間側立面;如過門石在防水施工后安裝,地面與過門石應嚴格控制打膠收口質量。
8、過門石在現場測量及加工過程中,應對過門石進行統一編號,過門石運輸至現場后,按編號把過門石搬運至相應位置。
9、過門石在安裝前應放置在干燥清潔、地面平整的地方,避免日曬雨淋,不得和腐蝕物質接觸。
10、粘結基層撒水潤濕應均勻,且不得有明水,如有明水應及時掃開或用墩布吸干。
06、成品保護
1、安裝過門石后,進行飾面的終飾施工,應對安裝后的過門石進行保護,防止污染和損壞。
2、安裝過門石,應保護已完成的工程項目,不得因操作損壞地面、門洞口墻角等成品。
3、過門石進場應妥善保管,做到石料,塊材不損壞棱角,不受污染。
4、安裝好的成品應有保護措施,做到不損壞、不污染。
07、安全環保措施
1、安裝結束后,應隨即將門洞口周圍的污垢等清擦干凈。
2、使用云石膠、密封膠時,應佩戴防護手套進行作業。
3、膠液不慎入眼應立即用清水沖洗,如有不適需立即就醫治療。
