多人對如何裝修浴室并不是很了解。比如說淋浴房地面大理石施工步驟是什么呢?接下來就讓小編帶你一起來解決這個問題吧。
工法原理
淋浴房具有沖水量大而出水較為分散的特性,可能沿著玻璃屏的縫隙、裙邊下口地漏邊沿、地磚縫隙、淋浴房墻體等部位向下層滲漏或向同層的相鄰房 間進行滲漏,具體表現在以下三個方面:
01.按原來的工序
淋浴房裙邊設置在地磚面層上,同時采用干硬性水泥砂 漿貼貼地磚,不是很密實,容易出現空鼓,從而出現淋浴房在地漏來不及排水時,水從地磚縫中滲下沿空鼓層進入淋浴房外側,積水或從地磚 縫中冒出,或一直向室內方向滲,沿門框水份在毛細作用下上升,導致門框及室內地板、家具的變色;
02.原來墻體不做防水
對于砌塊填充墻體,在長期的噴淋作用下,水份極有可能從灰縫中滲透到墻體的反面,導致墻體出汗,長時間墻面就會發霉、脫皮;03.淋浴房地面坡向
與衛生間整體保持一致使得淋浴房地漏形同虛設,長時間積水,如果地漏處預留洞封堵不密實,那積水就會沿著滲漏點滲至 下層住戶家中。
施工工序
地面清理→水泥漿結合層→鋪貼石材 →養護→晶面處理
淋浴房地面大理石施工步驟
1. 首先要將浴室的地面清理干凈,然后再鋪水泥漿結合層,接著再把石材鋪上去,鋪完之后還要進行養護,養護完成之后就可以做最后的晶面處理了。
按設計排版圖,利用紅外線經緯儀在地面上進行放線,使縱橫兩條線相互垂直。
2. 從樓層的標高控制點確定好地面的標高,在地面上每隔一段距離做一個控制點,鋪貼時以此來控制地面的高度。
3. 在地面上刮一層素水泥漿或界面劑,然后將調好的干硬砂漿(也就是平常講的雞食灰),配合比按水泥與中砂1:4左右,以手能握成團,掉地下能散開為宜,將砂漿攤鋪平整。

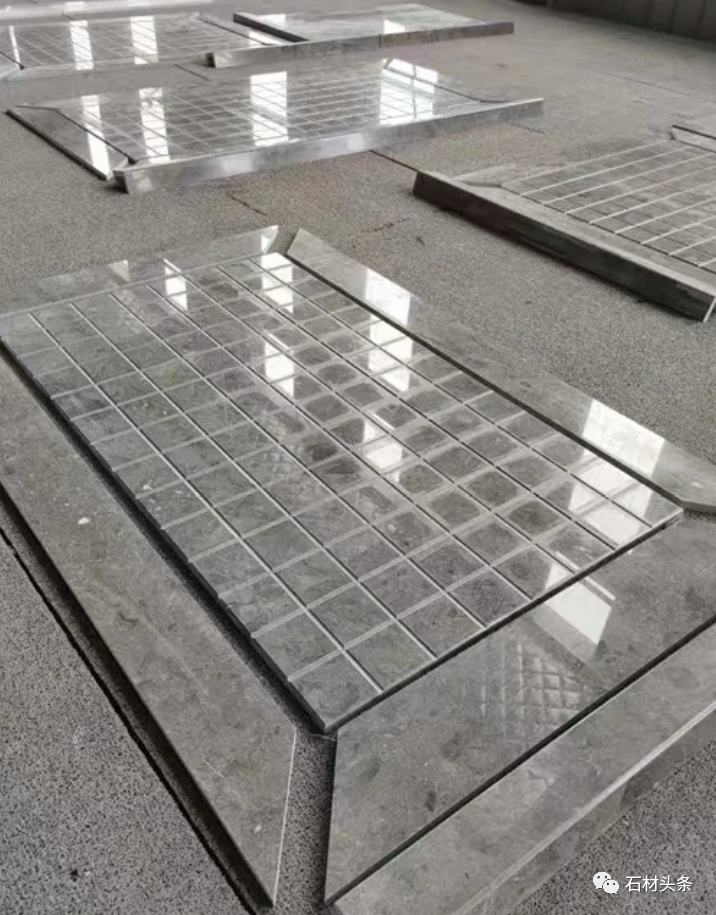

4. 常規情況下,大理石都在廠家做好六面的防堿背涂防,防止大理石鋪貼后出現泛堿現象。如果沒做,還需要在現場要提前做好后才能進行鋪貼。將大理石的背面用粘結砂漿或用素水泥漿刮鋪均勻的一層,將大理石放在剛攤鋪平整的干硬砂漿上,用皮錘將其敲擊平整。

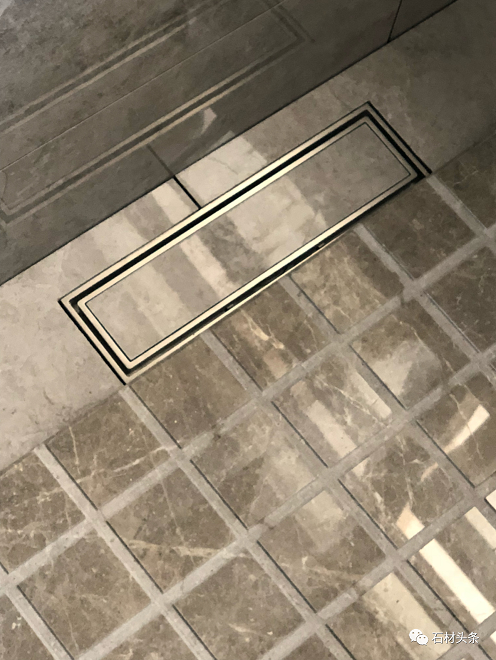

5.鋪貼完地面后,待地面的強度達到要求后,將地面的縫隙用大理石專用的填縫劑進行填充。
重點說明:

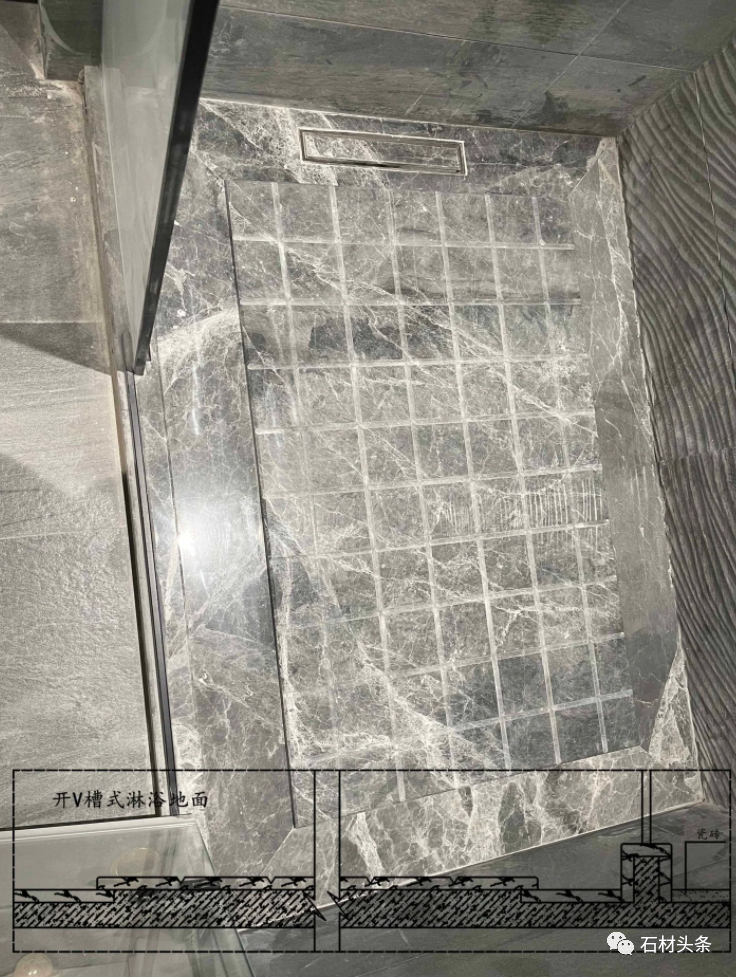

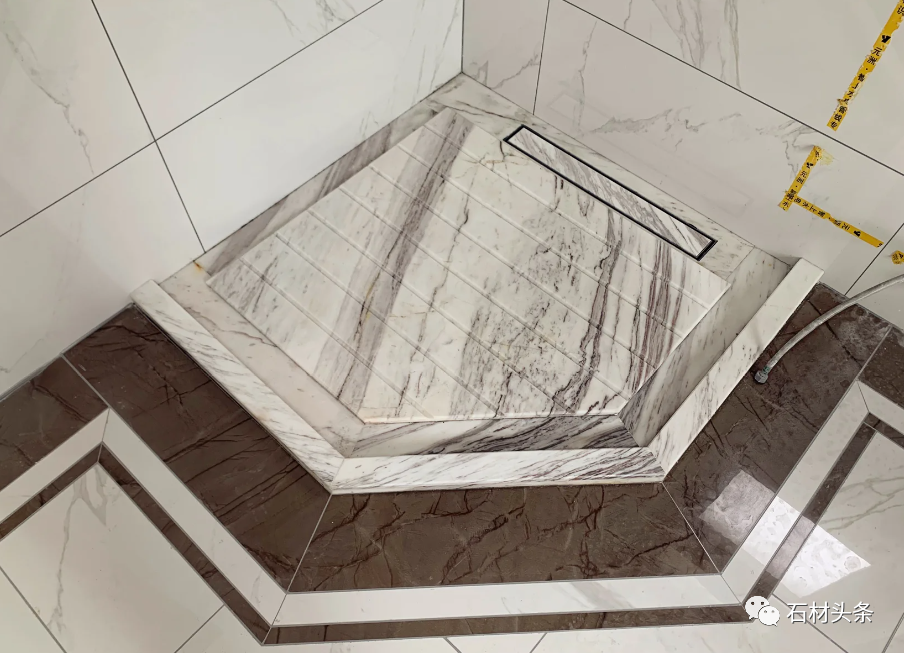

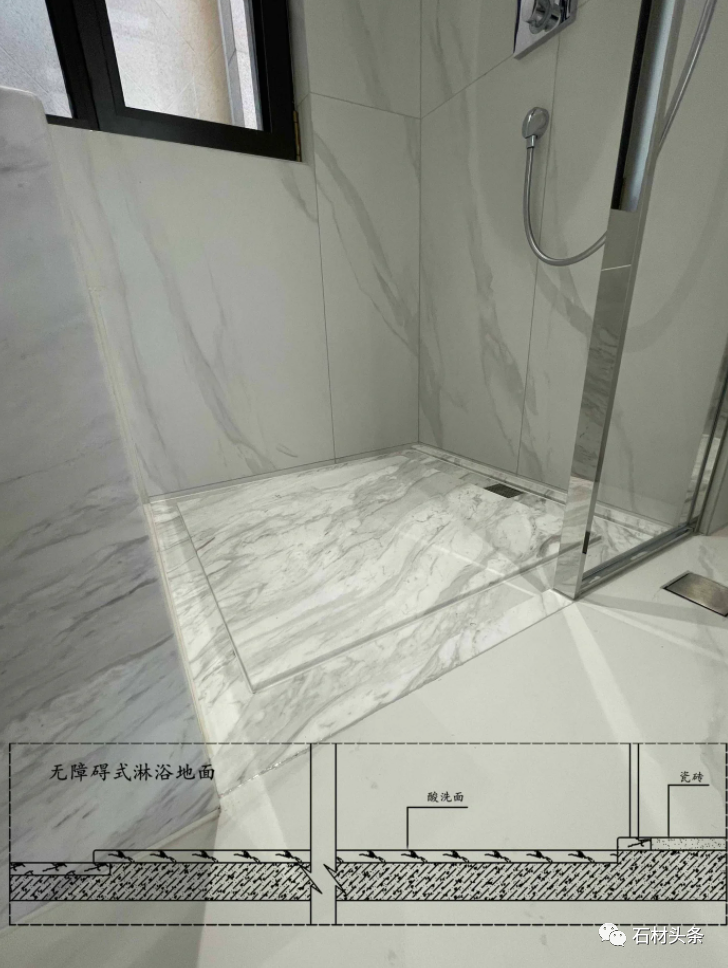

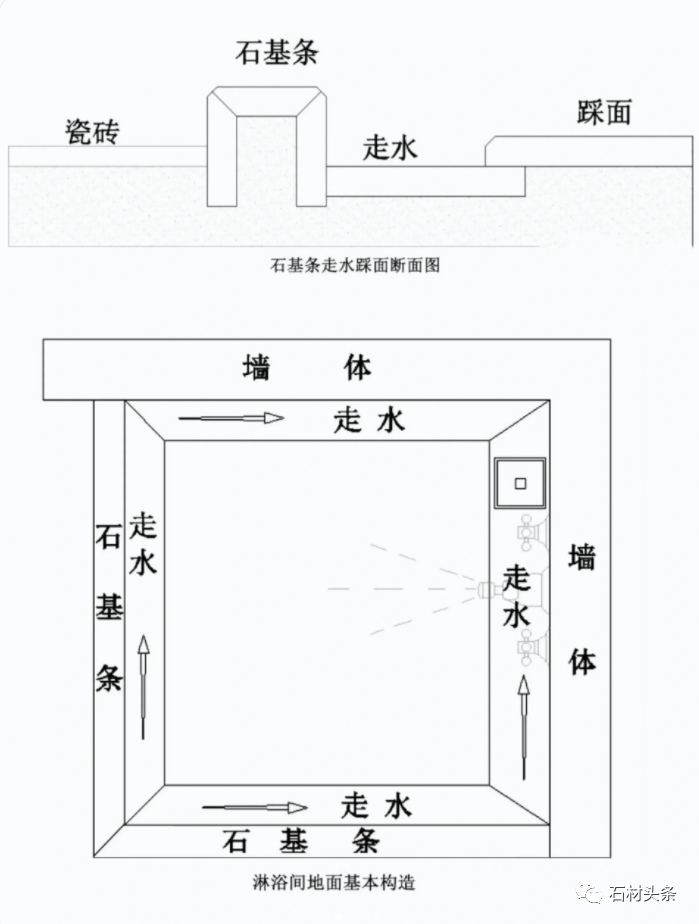

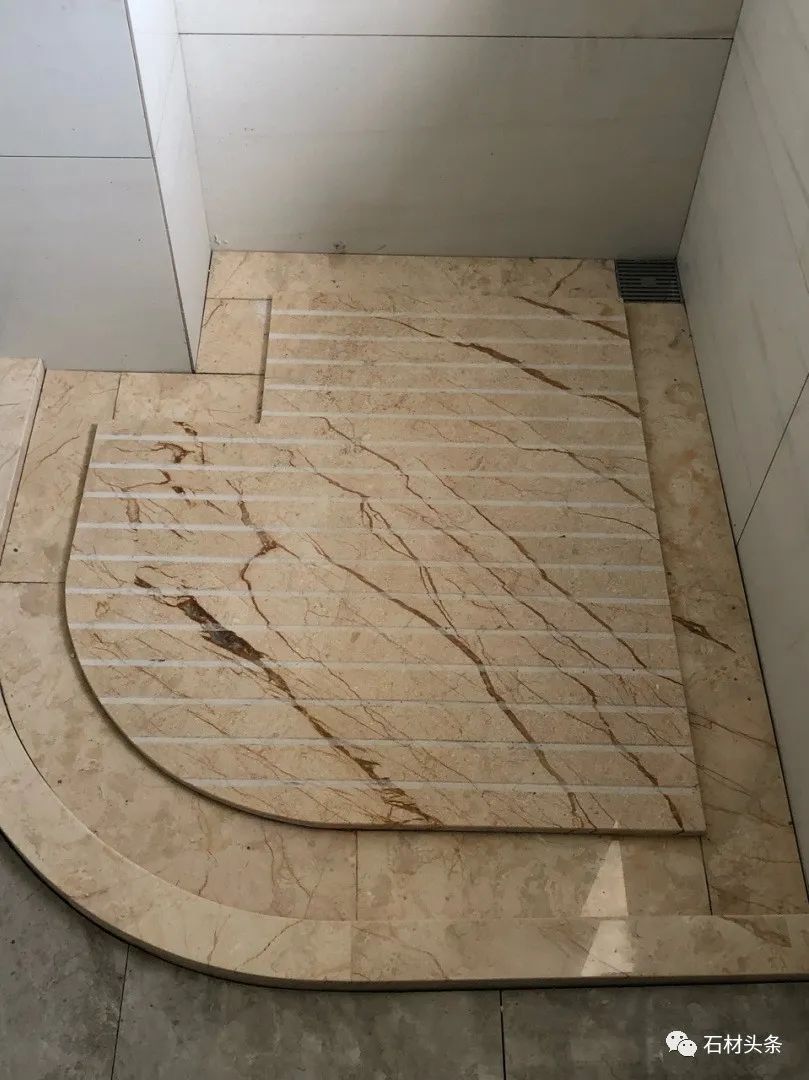

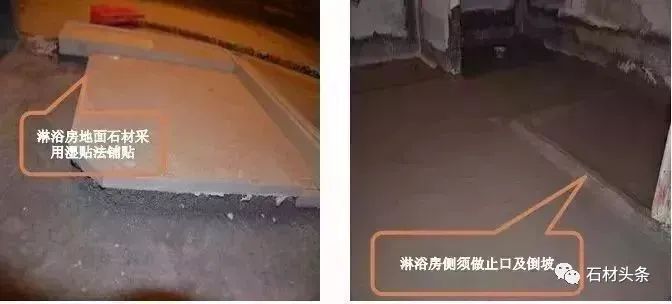

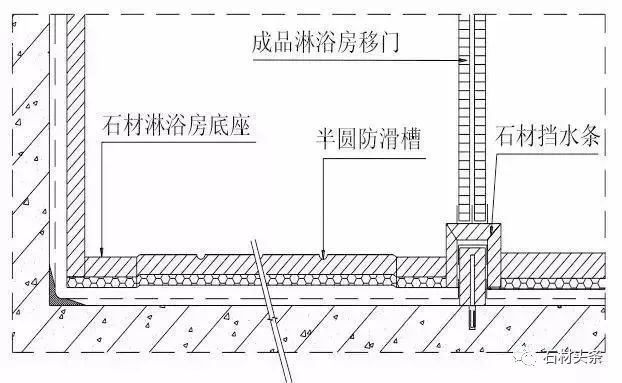

1、淋浴房地面鋪貼石材前須先作擋水檻,擋水檻完成面高度低于石材地面30mm, 擋水檻采用混凝土砂漿澆筑,擋水檻與地面接觸位置須作弧形翻邊。
2、 防水施工須先對檔水檻陰角處進行柔性防水處理,待檔水檻陰角防水干透后再進行大面防水施工。

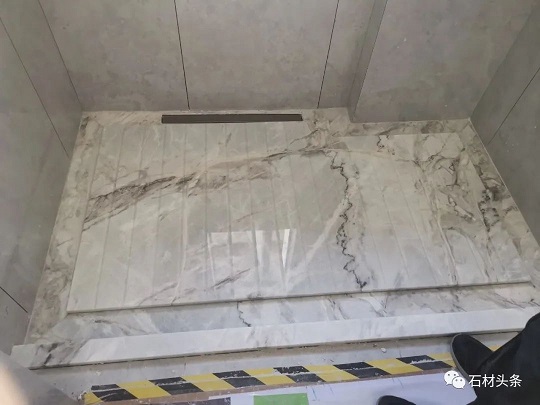

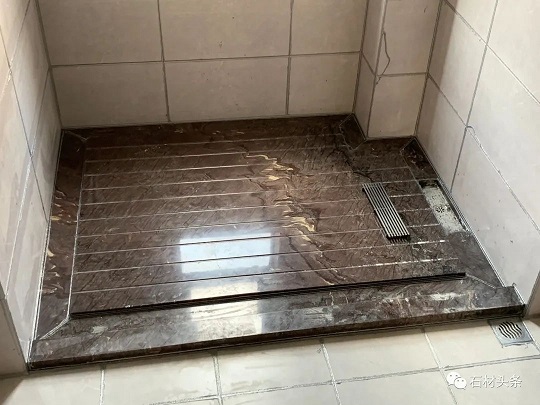

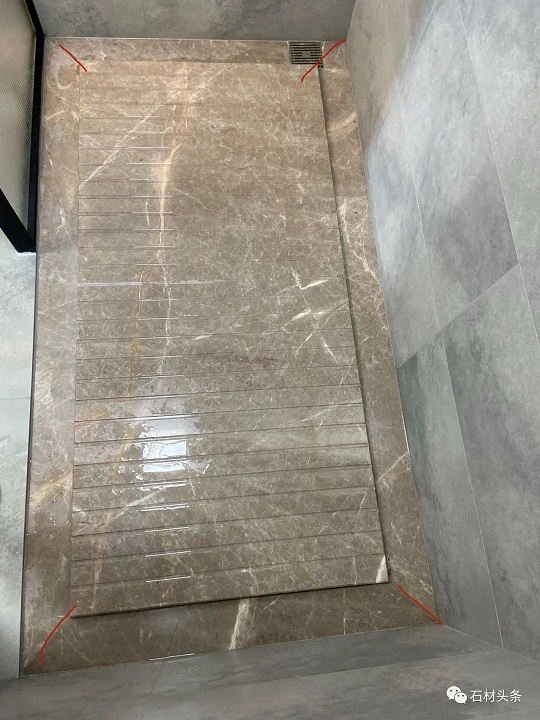

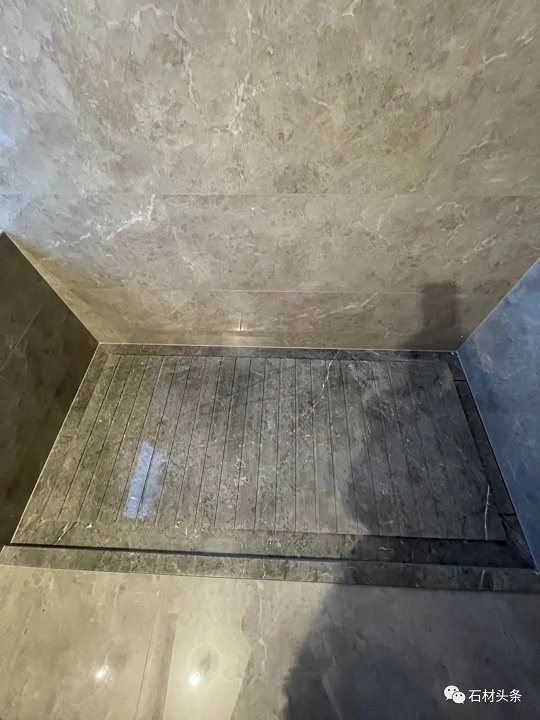

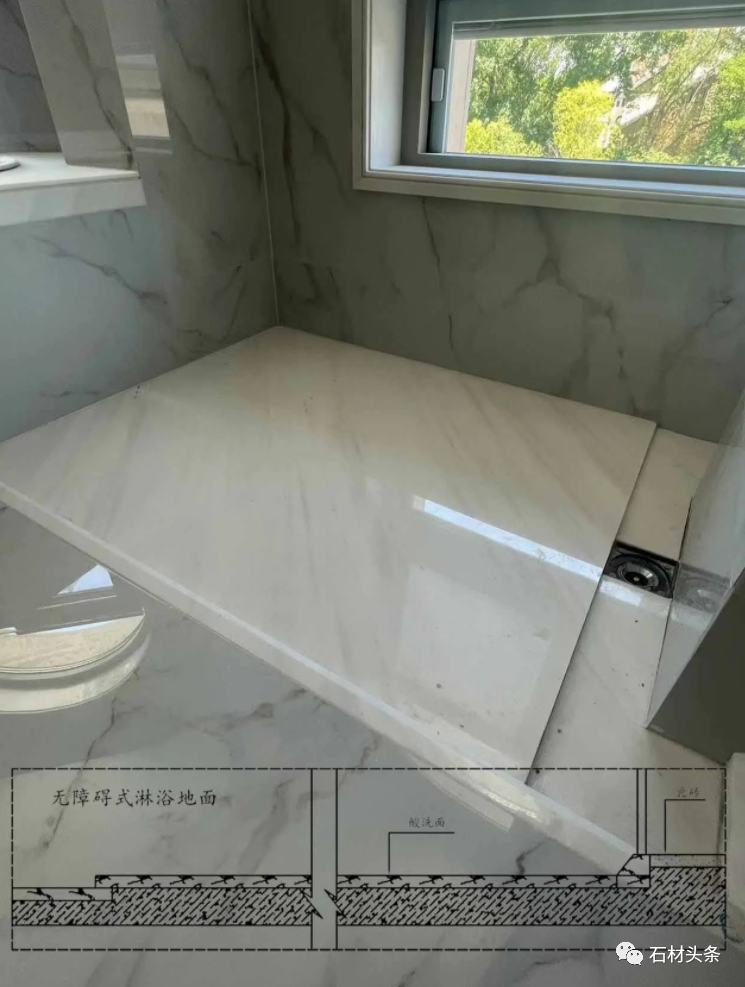

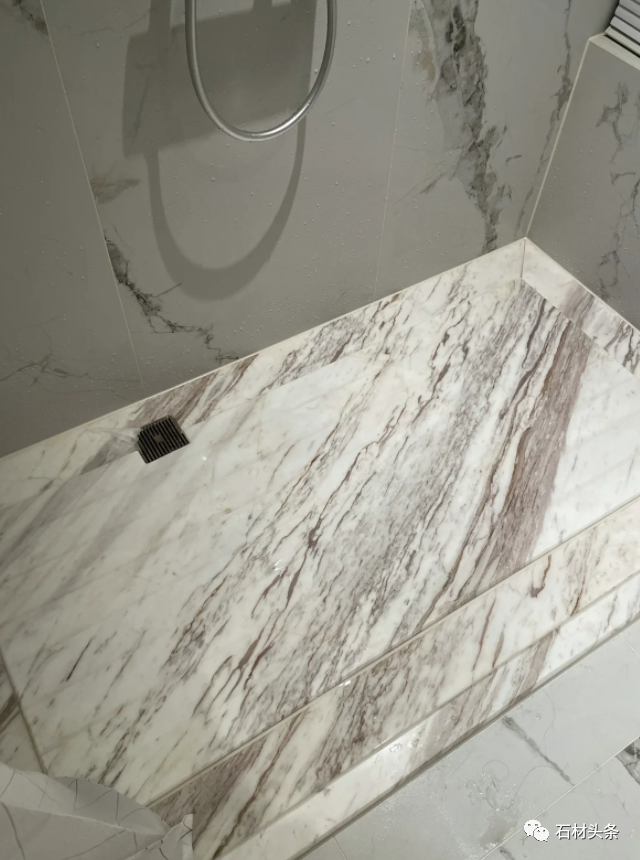

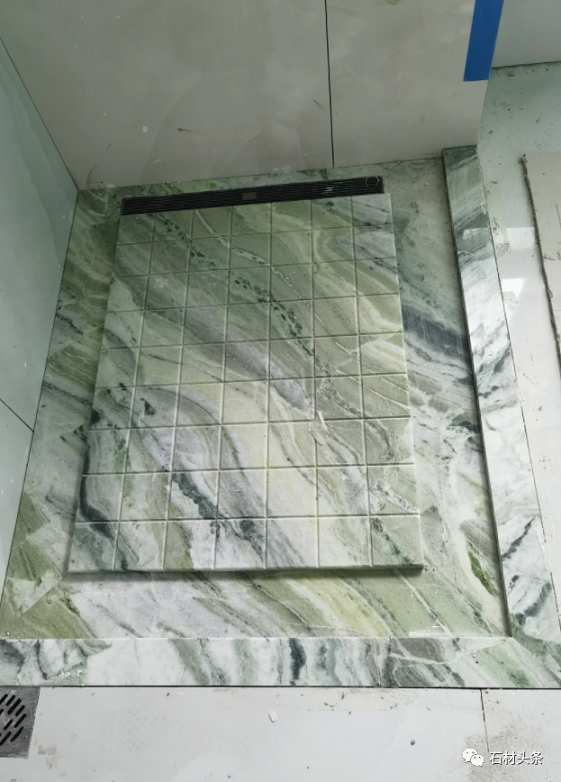

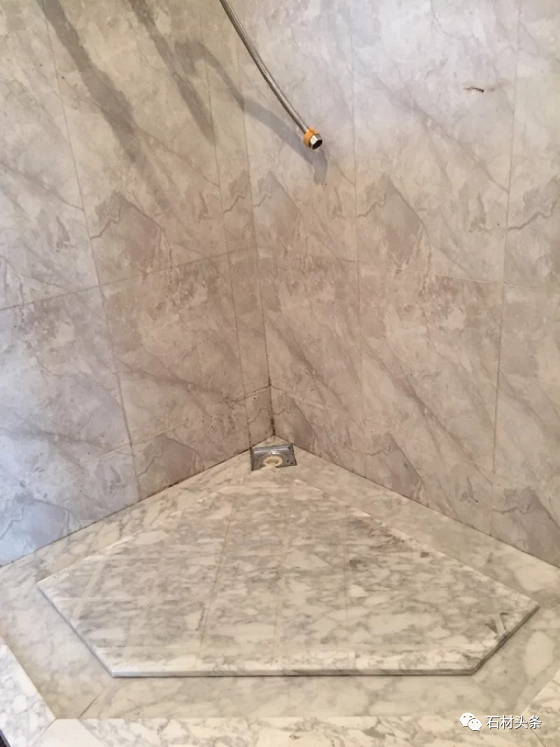

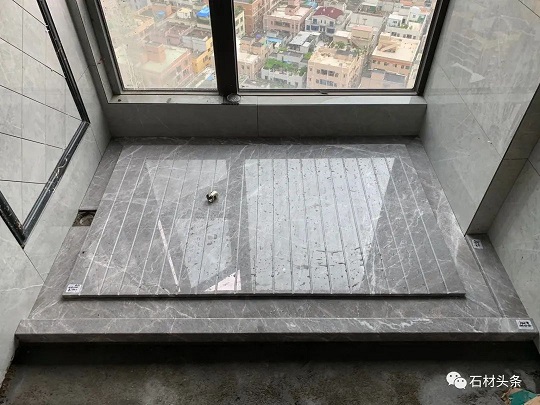

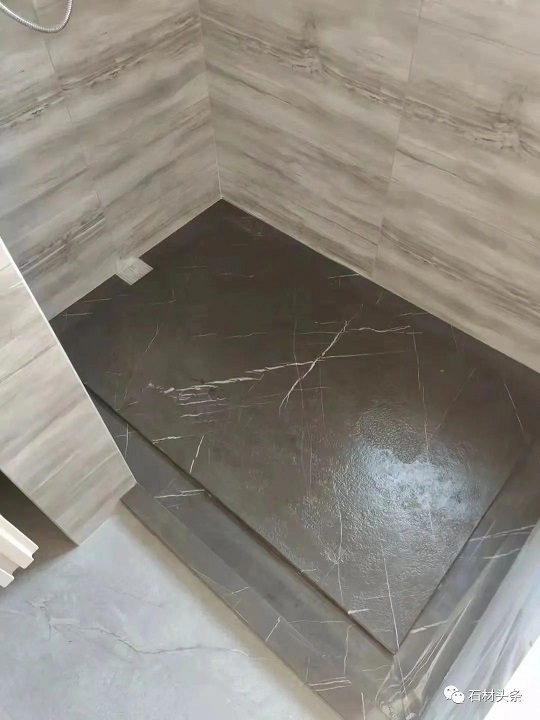

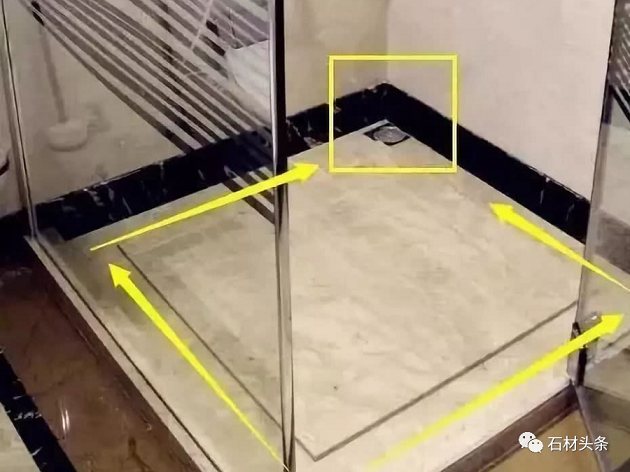

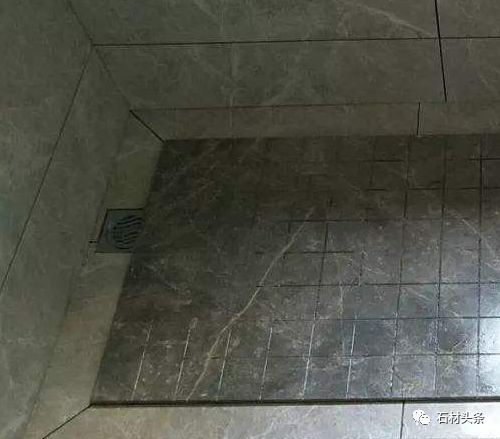

3、 沐浴房門檻石材須采用濕鋪工藝進行鋪貼,預防淋浴用水落地后向外滲透。施工圖片:
