本工法適用于室內外裝飾標高較高、難度較大的雙曲、弧形墻面等石材干掛施工。
引用標準
建筑工程施工質量驗收統一標準(GB50300—2001)建筑裝飾裝修工程質量驗收規范(GB50210—2001)民用建筑工程室內環境污染控制規范(GB50325—2010)
術語
石材:墻體飾面的石材有花崗石、大理石、青石等天然石材和文化石、微晶石等人造石材。
材料要求
材料進場時,廠商必須提供產品合格證書、出廠證、性能檢測報告。工程管理人員應按品種、型號、規格、數量、顏色、批號、等級等要求進行驗收。主材應現場取樣做環保復檢。
一、石材
1、規格尺寸
滿足設計要求。
2、外觀質量
石材中的天然大理石、花崗石飾面板的表面不得有開裂、隱傷、風化等缺陷,應采用表面平整光滑、厚薄均勻、不缺角、不爆邊、無明顯色差的材料,應根據使用場合做必要的石材放射性測試。
3、室內環境污染控制
用于民用建筑工程的石材放射性指標限量應符合《民用建筑工程室內環境污染控制規范》(GB50325—2010)中第3.1.2條規定。
二、飾面板工程應對下列材料及其性能指標進行復檢
1、室內用花崗石的放射性。
2、粘貼用水泥的凝結時間、安定性和抗壓強度。
三、龍骨
龍骨的材質、規格應符合設計要求,龍骨應經過表面防腐和防火處理。
施工準備
一、作業條件
1、墻面基層清理干凈,對飾面部位的成品、半成品進行檢查、固定與保護。
2、大面積施工前應先放大樣,并做出樣板墻,確定施工工藝及操作要點,并向施工人員做好交底工作。樣板墻面完成后必須經過設計、甲方和建設單位共同認定,方可組織班組按照樣板墻要求施工。
二、材料準備
1、主材按設計要求全部配備齊全,并已經過進場檢驗或復驗。
2、作基層找平和石材類的各種砂子應堅硬潔凈,含粘土、泥灰、粉末等雜物不得超過5%,使用前應經過篩選,粒徑選定應符合設計要求。
3、石材中使用的各類粘結膠(劑)的品種、規格、性能、摻和比例應符合國家有關規定和設計要求,并具備產品出廠證、產品合格證和質量檢測報告。
凡使用粘結膠(劑)新產品,在大面積施工前還應做小樣試驗,以確保其粘結質量,同時應預防粘結膠(劑)與飾面材料結合后產生化學反應而影響飾面材料的感官效果和質量。
4、各類金屬連接件應符合國家有關規定和設計要求,保證牢固、安全、防銹、合理。固定用的各類螺釘應是鍍鋅或不銹鋼材質的制品。
三、主要機具
1、電動工具:電焊機、臺鉆。2、常用工具:注膠槍、手提電鉆、扳手、螺絲刀等。3、測量工具:經緯儀、三維坐標儀、弧形尺、靠尺等。
操作工藝

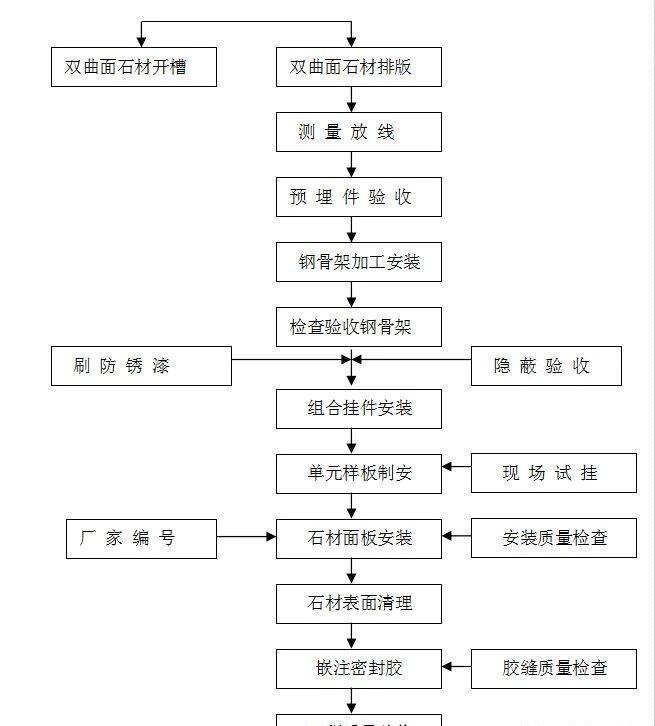

一、石材干掛工藝流程
二、操作要點
1、雙曲面石材排版:根據現場實際測量尺寸,結合設計要求,采用計算機輔助設計進行排版編號。

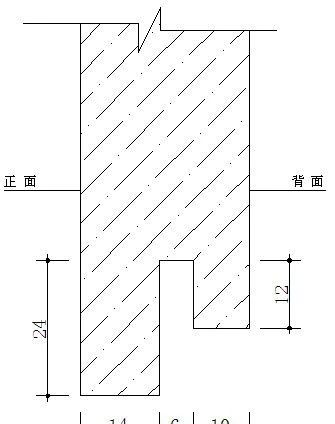

2、雙曲面石材開槽:按照排版編號加工石材,在背面四邊同體開槽,以正向曲面四個坐標點,確定四條直邊開槽,及開槽深度寬度。如圖1所示:
圖1 雙曲面石材干掛開槽示意圖
3、測量放線:根據圓弧形平面曲線圖形的大小及現場施工條件,可采用直接拉線法、幾何作圖法、坐標計算法、經緯儀測角法,結合主體結構的基準軸線和水準點,進行準確定位。
4、預埋件驗收:檢查后置預埋件位置,發現預埋件偏移的進行補強施工,按照設計和規范要求進行現場抗拉拔試驗。
5、鋼骨架加工、安裝
1)、根據施工放樣圖檢查放線準確與否,按現場尺寸加工下料。
2)、先安裝弧線兩個端點及中心點立柱,再按已彈好的豎向主龍骨完成面控制線,由中心點向兩邊依次安裝立柱。
3)、將各施工控制線陰引至立柱上,弧度用弧形尺校核,斜度用三維坐標儀校核。
4)、按設計圖紙要求安裝副龍骨,弧度應在加工時逐根、逐段按設計弧度進行及時檢查、糾偏,不得有扭曲現象。安裝時先點焊,后滿焊,及時防銹處理。
6、檢查驗收鋼骨架:檢查驗收鋼骨架弧度、立面斜度、焊縫質量,合格后刷防銹漆。

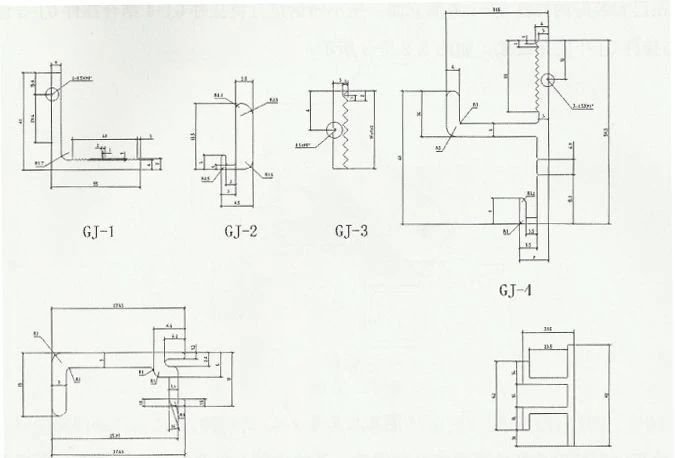

7、組合掛裝安裝:在鋼龍骨檢查驗收合格后進行。掛件編號拆分組合,如圖2所示:
圖2 掛件編號拆分組合圖
三、安裝步驟

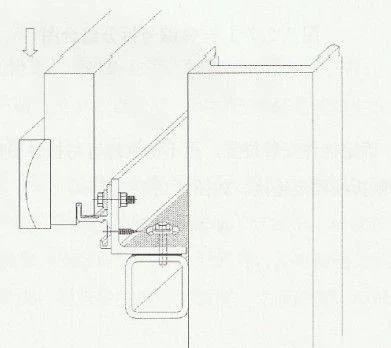

1、根據排版圖,確定掛件安裝位置,用不銹鋼螺釘將掛件GJ-1結合掛件GJ-3鋸齒狀結構與副龍骨在內側拆線固定連接。如圖3所示:

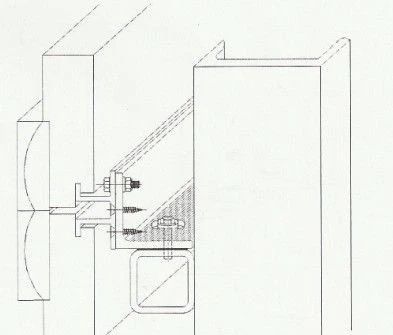

圖3
2、在已安裝好的掛件GJ-1外側立面,用不銹鋼螺釘將掛件GJ-4結合掛件GJ-3鋸齒狀結構與掛件GJ-1固定連接。如圖4所示:

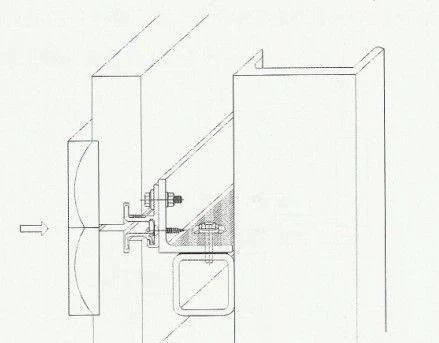

圖4
3、檢查已安裝組合掛件平整度及牢固性,開始安裝石材面板,將單塊石材面板兩條平行邊卡入干掛槽與掛件GJ-4固定。如圖5所示:

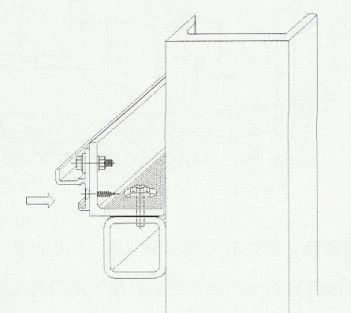

圖5
4、調整好已安裝石材面板弧度及斜度后,將掛件GJ-5嵌入掛件GJ-4下端U型槽內。如圖6所示:

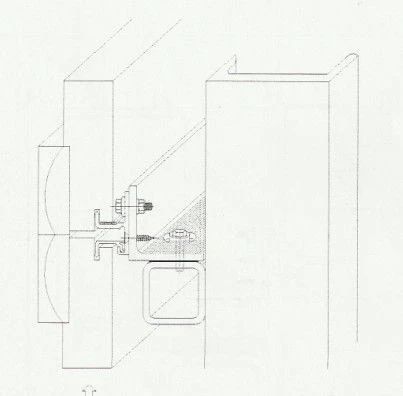

圖6
5、安裝相鄰石材面板,將掛件GJ-5卡入兩條平行邊固定,形成副框系統。如圖7所示:

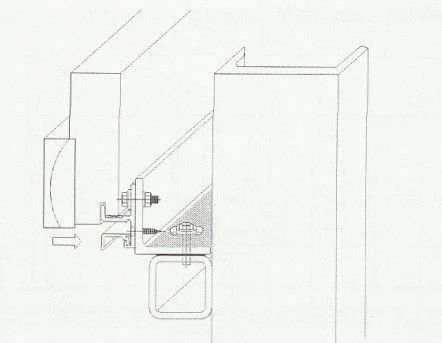

圖7
6、調整好以上已安裝組合掛件及石材面板后,安裝掛件GJ-2。在掛件GJ-5安裝形成的U形槽內安裝掛件GJ-2,榫卯結構原理,柔性連接,便于安裝調節,石材面板破損更換維修。如圖8所示:
圖8
7、雙曲面墻面石材排布特殊,掛件GJ-6,相對以上組合掛件(可調系統)而言,為固定系統,適用于兩塊石材間豎向接縫處。組合掛件適用于上下兩塊石材拼接處,便于調節。
掛件GJ-6與組合掛件配合使用,便于雙向調節,確保石材干掛安全可靠,抗震性好。如圖9所示:
圖9
8、單元樣板制安:加工同一部位石材面板,進行現場試掛,組成一個單元樣板。

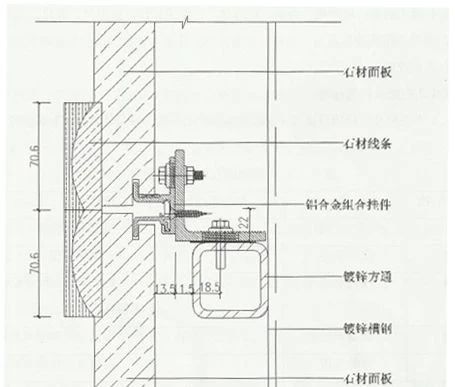

9、石材面板安裝:干掛以兩段弧線中心點為中軸線,由中心點向兩邊,順序由下而上,依次卡入組合掛件安裝即可。(雙曲面石材干掛節點如圖10、圖11所示)
圖10 雙曲面石材干掛墻面橫向剖面圖
圖11 雙曲面石材干掛墻面橫向剖面圖
10、石材表面清理:石材面板安裝完畢,及時清理板材表面污染及縫隙中灰塵。
11、嵌注密封膠
1)、沿面板邊緣貼防污條,邊沿要貼齊、貼嚴,在面板間縫隙處嵌彈性泡沫棒,泡沫棒直徑應略大于膠縫寬度。
2)、注膠時用力要均,走槍要穩而慢,用專用工具勾縫,使膠縫成型成弧形凹面。
3)、在大風和雨天不允許注膠,若膠液污染板面,應立即擦凈并用清潔劑及時清洗。
4)、注膠完畢,檢查膠縫質量,合格后清潔石板表面。
質量控制
1、石材應材質密實,要求板厚不小于30mm,表面防污處理。
2、雙曲面石材墻面,密拼拼裝留1-1.5mm調節縫,石材加工磨邊,應考慮在負公差范圍內。
3、鋁合金掛件材質為鋁型材,材質為6063-T5,厚度≥3mm,表面陽極氧化處理,加工精度按GB5237-2004高精級要求加工。應具有產品合格證、質量保證書。
4、石材、金屬骨架及其他配件等材料,應符合設計要求及現行行業標準規定,嚴格檢查驗收。
5、建立現場測量放線復核制度,根據現場實際,實測復核,并做好記錄。
6、嚴格控制主副龍骨、預埋件安裝質量,焊縫高度必須達到設計要求,及時進行防銹處理。
7、石材面板安裝,通過組合掛件上的長圓腰孔進行調節,保證安裝質量。
8、加強現場成品保護,石材儲存及搬用防止磕碰,安裝完畢,及時清理板材表面污染。
質量標準
一、主控項目
1、飾面板的品種、規格、顏色和性能應符合設計要求。
2、飾面板孔、槽的數量、位置和尺寸應符合設計要求。
3、飾面板安裝工程的預埋件(或后置埋件)、連接件的數量、規格、位置、連接方法和防腐處理必須符合設計要求。后置埋件的現場拉拔強度必須符合設計要求。飾面板安裝必須牢固。
二、一般項目
1、飾面板表面應平整、潔凈、色澤一致,無裂痕和缺損。石材表面應無泛堿等污染。
2、飾面板嵌縫應密實、平直,寬度和深度應符合設計要求,嵌填材料色澤一致。
3、飾面板上的孔洞應套割吻合,邊緣應整齊。
4、飾面板安裝的允許偏差和檢驗方法應符合表1的規定。
安全措施
1、根據國家有關規定、條例,建立安全生產管理網絡,執行安全生產責任制,明確各級人員職責,抓好工程的安全生產。
2、嚴格執行高空作業操作規程和臨時用電管理規定。
3、嚴格三級動火審批制度,操作時帶好兩證一器,落實好監護人,嚴格執行“十不燒”制度。
4、配備足夠數量的消防器材,放置在通道等醒目部位。在重點部位采取掛標牌等相應措施。
5、嚴格執行機械設備安全操作規程,設備進場應履行好驗收制度。驗收合格掛牌后方可使用,未經驗收或驗收不合格者一律不準使用。
6、嚴格執行“三定”(定機、定人、定崗位)制度,機械設備應實行人機固定,建立機長負責的專業機組,操作人員持有有效證件上崗。
環保措施
1、強化工完場清工作。把工完場清工作作為施工作業指導書的必要交底內容布置,作為實施施工計劃的必要工序,檢查落實。
2、遵循對環境的特殊要求,采取有效措施,控制施工現場的各種粉塵、廢水、廢氣、固體廢棄物及噪聲振動對環境的影響。
3、施工現場垃圾堆放、清運符合當?shù)丨h(huán)保部門的規定要求。
