基于工程實例,解讀石材地面施工工藝,結合現場施工圖片,詳細又直觀,看完就懂了!
首先要做:地面硬化施工
不管采用何種面飾,地面硬化都是第一步01施工條件
(1)現場交通順暢,便于施工機械、工具進場。
?(2)施工機械、用具齊全。
?(3)供水、供電充足。
02施工準備
(1)工具準備:手推車、鐵鍬、靠尺,鐵抹子、木抹子、墨斗、鋼卷尺、尼龍線,振搗器、大杠尺。?
(2)機械準備:挖機、鏟車、推土機?。
(3)材料準備:粒徑19mm-31.5mm的級配碎石,設計要求的商砼,鋼模。
03施工工藝流程?
(1)測量放線、標高:根據設計要求進行現場測量放線,確定施工區域及區域內的標高。

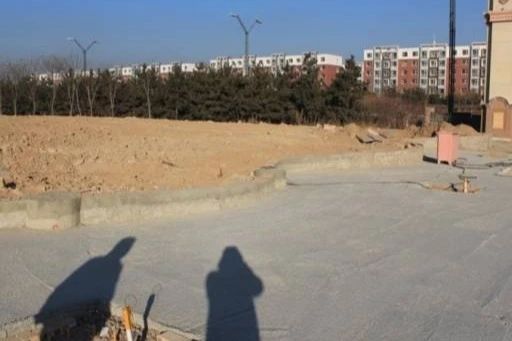

(2)場地平整:按施工區域及其標高進行平整場地,需開挖則開挖至標高、需回填則回填至標高并夯實至設計要求的密度系數以上。

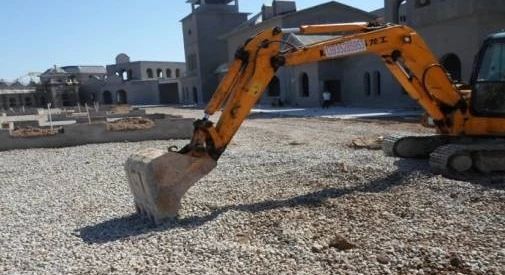

(3)碎石墊層:根據設計要求進行鋪設碎石墊層,一般為10cm厚或15cm厚的19mm-31.5mm的級配碎石,鋪好后需碾壓、夯實。
(4)二次放線、測量標高:根據設計要求進行標高測量,并做好標高控制樁,拉好標高控制線。

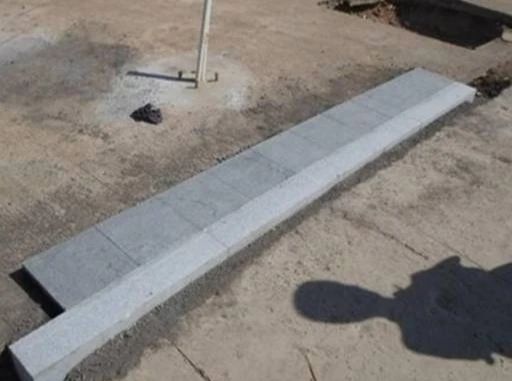

(5)支模:根據上一步放線的施工區域、標高進行支模并固定牢固。

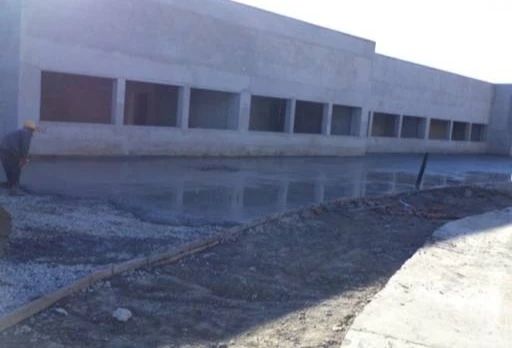

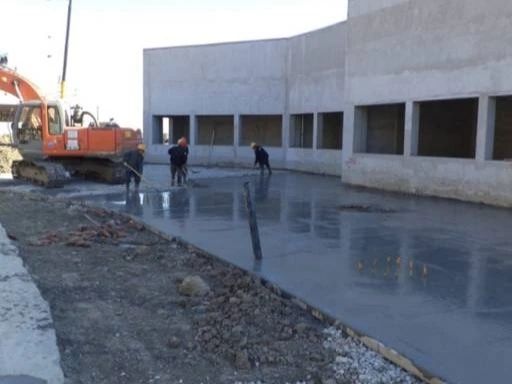

(6)澆筑混凝土:澆筑商品混凝土,用振搗器振搗均勻并按設計要求找平。
(7)切割伸縮縫:混凝土初凝后開始按要求切割伸縮縫,一般5×5m設一道伸縮縫,若有需求則需填灌填縫材料。
(8)混凝土的養護:已澆筑完的混凝土,應在12h左右覆蓋和澆水,覆蓋物可選草卷、毛毯等,一般養護不得少于七晝夜。
04應注意事項
(1)商品砼的配合比、原材料計量、施工、養護和施工縫處理,必須符合施工規范及設計要求。
(2)豎向坡度應正確,無倒坡積水現象。
(3)已澆筑的混凝土在養護期間禁止通行車輛及進行其他工種施工。
(4)在施工前,應標記好水電管網、弱電、造型、設備等預留管線,做好保護措施,施工時對標記好的管線位置重點保護。
(5)砼內應根據設計和各部門要求預留孔洞或安置固定地面鑲邊連接件所用的錨栓(件),以免以后剔鑿。
(6)在有防水層的基層上施工時,必須認真保護好防水層,嚴禁小車腿和鐵鍬等硬物砸碰防水層,發現碰壞處,一定及時修補,并經檢查驗收合格后,方準進行下道工序。
(7)混凝土不密實:主要由于漏振和振搗不密實,或配合比不準及操作不當造成。基底太干燥和墊層過薄也會造成不密實。振搗時需來回雙向振搗,若基底太干燥需澆水濕潤基底。
(8)過車區與非過車區硬化應滿足圖紙設計要求。
05質量要求
(1)混凝土密實,無裂縫、蜂窩、孔洞。
(2)混凝土表面平整,標高符合設計要求。
(3)混凝土強度、厚度需滿足設計要求。
(4)豎向坡度應正確,無倒坡積水現象。

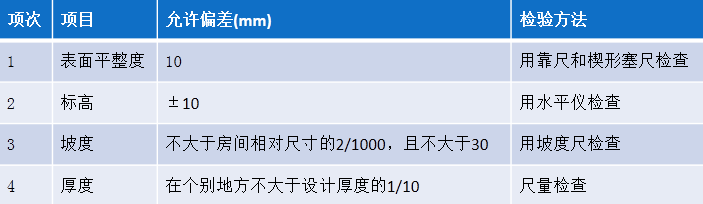

(5)允許偏差:
06驗收標準
(1)豎向標高符合設計要求,無積水倒坡現象。
(2)表面平整,無裂縫、沉降現象。
(3)混凝土厚度、強度符合設計要求。
07后期養護維修?
(1)表面不平標高不準:水平線或水平木樁不準;操作時未認真找平或沒用大杠刮平。需在澆筑前校準水平線、水平樁,澆筑后進行復核。
(2)不規則裂縫:由于墊層面積大,沒有分段斷塊或暖氣溝蓋板上沒澆混凝土,而產生的收縮裂縫所致,也可能是基土不均勻沉陷或埋設管線太多,造成墊層厚薄不均勻而裂縫。冬期施工保溫措施不當,因土受凍膨脹而將墊層拱裂,或因墊層下面灰土中有較大的生石灰塊,受水膨脹也會拱裂墊層。施工前需壓實基底,達到設計要求的密實度,基底中有生石灰塊則需換填基底并壓實,施工后需切割伸縮縫并及時進行養護。
地面硬化后:石材地面施工?
01施工條件?
(1)地面硬化完成且驗收合格。
(2)施工區域無垃圾、障礙物,場地空曠便于施工。
(3)施工用水、用電供應充足。
02施工準備
(1)工具準備:手推車、鐵鍬、靠尺,漿壺、水桶、噴壺、鐵抹子、木抹子、墨斗、鋼卷尺、尼龍線、橡皮錘(或木錘)、鐵水平尺、彎角方尺、掃帚、砂輪鋸、磨光機、鋼絲刷、攪拌機、砂漿機。
(2)材料準備:設計所要求的石材、中砂或粗砂、標號不低于325S的水泥、草酸或醋。
03施工工藝流程
(1)清理場地:將地面硬化上的雜物清凈,用鋼絲刷刷掉粘結在硬化上的砂漿并清掃干凈。
(2)拉線標高控制:根據設計要求,做好標高控制樁并拉好控制線。

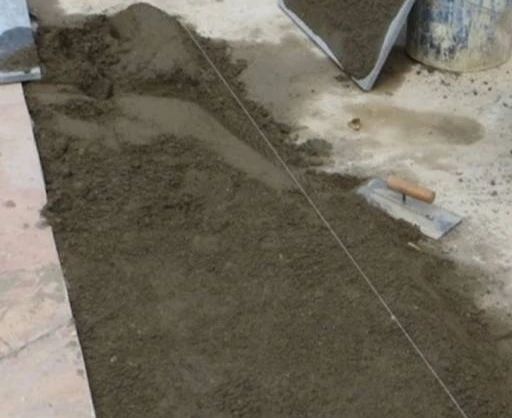

(3)刷水泥素漿及鋪砂漿結合層:試鋪后需刷一道水灰比0.4-0.5的素水泥漿及一層3cm的1:2或1:3干硬性水泥砂漿。
(4)試拼排版:在正式鋪設前,需進行試拼排版,以便及時調整。
(5)鋪貼花崗巖:選取石材,根據標高控制線開始鋪貼。

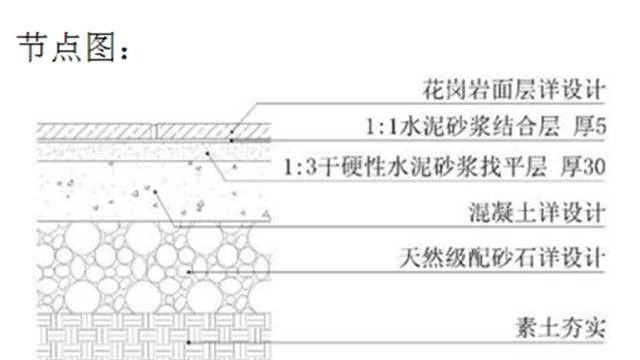

(6)灌縫,擦縫:石材鋪貼完成后用1:1水泥砂漿進行灌縫。
