【石材工藝精華】石材精裝修深化設計細節高清圖!

中國石材網 http://www.all-sofa.com 日期:2023/8/3 9:33:02



01、室內普通地面石材施工節點


適用范圍:室內:客廳、餐廳、電梯廳、走道

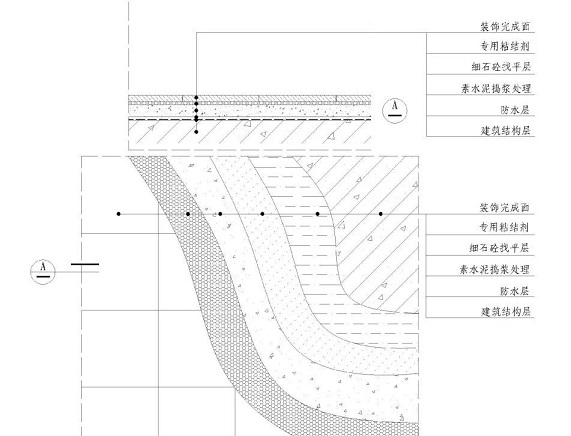

640 (1).jpg


工序:


準備工作→彈線→試拼→編號→基層處理→水泥漿結合層→石材專用粘結劑→鋪地面石材→灌縫、擦縫→晶面處理


重點說明:


1、深色石材采用32.5MPa普通硅酸鹽水泥混合中砂或粗砂,(含泥量不大于3%)1:3配比;淺色系列石材采用32.5MPa白水泥砂漿摻白石屑1:3配比。


2、石材需做六面防護,石材六面防護須縱橫各一遍,待第一遍防護干了以后開始刷第二遍防護,干后鋪貼。大理石應先鏟除背后網格布后進行六面防護。


3、石材面層鋪貼前應用專用鋸齒狀批刀背面刮一層粘結劑,晾干后再刮一層粘結劑進行鋪貼。淺色石材應采用白色石材專用粘結劑。


640 (2).jpg

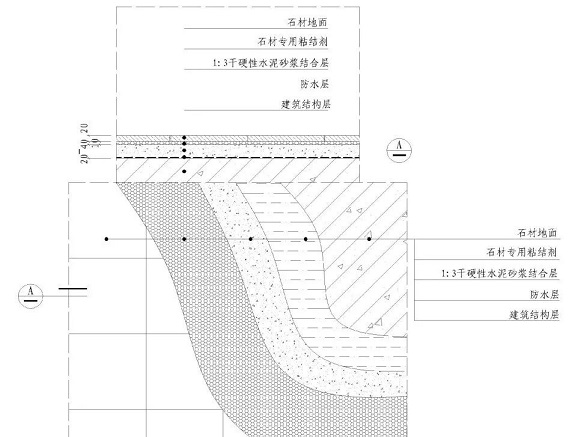

02、室內廚衛地面石材施工節點


適用范圍:


室內:室內無地?zé)嵩O(shè)施的衛生間、廚房


640 (3).jpg


工序:


準備工作→彈線→試拼→編號→防水處理→水泥漿結合層→石材專用粘結劑→鋪地面石材→灌縫、擦縫→晶面處理


重點說明:


1、廚衛石材鋪貼前,須通過48小時蓄水試驗。防水應采用柔性防水涂料,須縱橫防水各一遍,以保證防水層密封性。防水層未干前嚴禁進行蓄水試驗,如蓄水過程中發現水變渾濁或乳白,說明防水層養護時間不夠,防水層已被水溶解、破壞,防水失敗,須重做。廚衛濕區(如淋浴房、浴缸)的墻面防水高度不低于1800mm,干區的墻面防水高度不低于300mm。


2、深色石材采用32.5MPa普通硅酸鹽水泥混合中砂或粗砂,(含泥量不大于3%)配比;淺色系列石材采用32.5MPa白水泥砂漿摻白石屑1:3配比。


3、石材需做六面防護,石材六面防護須縱橫各一遍,待第一遍防護干了以后開始刷第二遍防護,干后鋪貼。大理石應先鏟除背后網格布后進行六面防護。


4、石材面層鋪貼前應用專用鋸齒狀批刀背面刮一層粘結劑,晾干后再刮一層粘結劑進行鋪貼。淺色石材應采用白色石材專用粘結劑。


640 (4).jpg

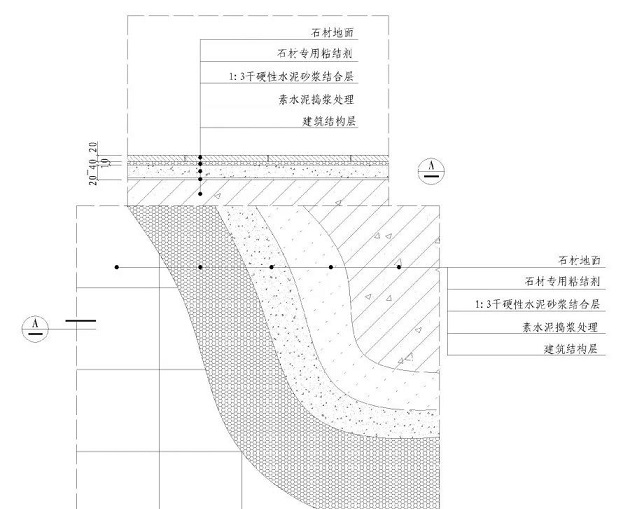

03、陽臺地面石材(磚)施工節點


適用范圍:


室內:室外陽臺、露臺、衛生間、洗衣房


640 (5).jpg


工序:


準備工作→彈線→試拼→編號→防水處理→素水泥漿澆搗→細石砼找平→石材專用粘結劑→鋪地面石材(瓷磚)→灌縫、擦縫→石材晶面處理


重點說明:


1、陽臺石材鋪貼前,須通過48小時蓄水試驗。防水應采用柔性防水涂料,須縱橫防水各一遍,以保證防水層密封性。防水層未干前嚴禁進行蓄水試驗,如蓄水過程中發現水變渾濁或乳白,說明防水層養護時間不夠,防水層已被水溶解、破壞,防水失敗,須重做。陽臺的墻面防水高度不低于300mm。


2、地面基層需用細石砼進行找平,并作找坡處理,找坡率0.3~0.5%。


3、石材(磚)面層鋪貼時應用專用鋸齒狀批刀背面刮專用粘結劑進行鋪貼,粘結層厚度約為10mm。


640 (1).png

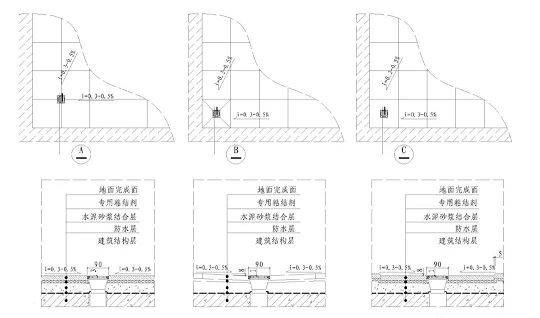

04、地面地漏安裝節點


適用范圍:


室內:室外陽臺、露臺、衛生間、洗衣房


640 (6).jpg


重點說明:


1、地漏定位需提前地面排版,實地放線,盡量設置在靠近下水管處。


2、地漏、排水管口徑需符合排水流量要求,排水管需設置盛水彎頭。


3、地面找坡符合排水要求,找坡率0.3~0.5%。


4、露臺大于15平米以上,建議做雙地漏。


5、建筑沒有高差層,建議露臺做地溝。


640 (7).jpg


05、衛生間地漏施工節點


適用范圍:


陽臺、露臺、衛生間、淋浴房、洗衣房等


重點說明:


1、樓板開孔需大于排水管管徑40~60mm,孔壁需進行鑿毛處理。需用專用模具支撐,澆搗需用水泥砂漿分二次以上封堵澆搗密實。


2、地漏的排水管口標高應根據地漏型號確定,使排水管與地漏連接緊密。


3、地漏安裝時周邊的砂漿應填充密實。


4、地漏、排水管口徑需符合排水流量要求,排水管需設置盛水彎頭。


640 (2).png


06、淋浴房石材施工節點


適用范圍:衛生間


工序:


準備工作→彈線→翻邊鋼筋預植→翻邊制模澆搗→防水處理→水泥砂漿結合層→刷專用粘結劑→鋪地面石材→灌縫、擦縫→石材晶面處理


重點說明:


1、淋浴房擋水條需按設計圖紙要求現場彈線,結構樓面預植¢6mm圓鋼,間距不大于300mm,在頂端處焊接¢6mm圓鋼連接,制模澆搗翻邊,翻邊處地面應預先鑿毛,采用細石砼(瓜子片)澆搗,擋水翻邊與墻體交接處應伸入墻體20mm,并與地面統一做防水處理。


2、銑槽淋浴房地面石材應選用密實性較高石材,厚度20mm以上,防滑槽上口需做小圓角,并拋光處理。


3、擋水條與墻面交接處需用云石膠嵌實,地溝寬度應根據地漏規格確定。


4、淋浴房石材需用濕鋪工藝鋪貼。

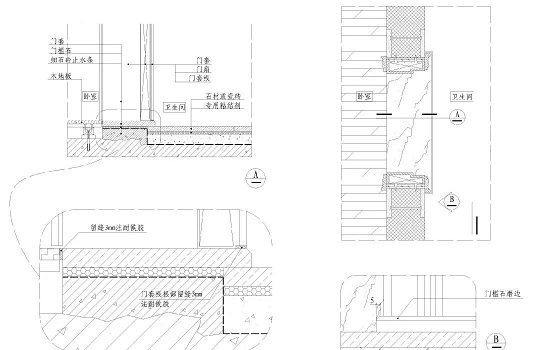

07、衛生間門套根部防水施工節點


適用范圍:衛生間


重點說明:


1、衛生間門框基層板根部離門檻石面留縫約20mm,根部用防水膠泥填實,以防止水氣滲入門框內引起油漆飾面變形發霉。


2、門框基層需進行三防處理(防火、防腐、防潮)。

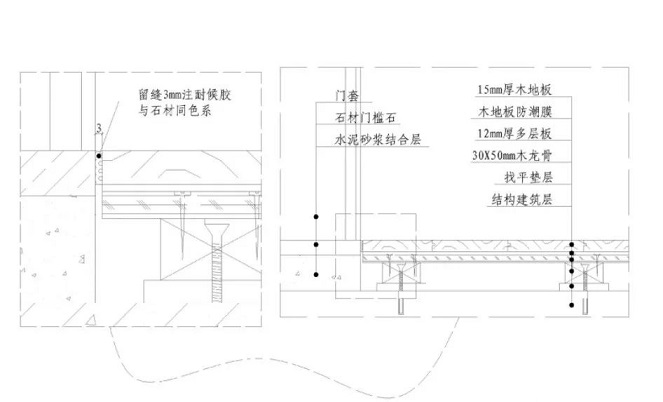

08、廚衛門套、門檻石安裝節點


適用范圍:衛生間、廚房、洗衣房


640 (8).jpg


重點說明:


1、門樘板下口做止水條,止水條下需鑿毛套漿處理,并與地面做統一防水。


2、止水條標高應低于室內水平約10mm,門檻石用專用粘結劑鋪貼。


3、石材門檻與地板交接處留3mm縫注耐候膠(顏色同地板或門檻石的色系)。


4、為避免門套受潮發霉,門套及門套線安裝在門檻石上,門套線根部留3mm縫注耐候膠(顏色與門套線同色系)。


640 (3).png


09、樓梯地面石材飾面施工節點


適用范圍:室內外樓梯


工序:


準備工作→彈線→試拼→編號→基層處理→水泥砂漿結合層→刷石材專用粘結劑→鋪地面石材→灌縫、擦縫→石材晶面處理


重點說明:


大理石樓梯施工需要按設計圖紙要求現場彈線,線型及防滑條的形式需按設計要求施工。


深色石材采用32.5MPa普通硅酸鹽水泥混合中砂或粗砂(含泥量不大于3%)1:3配比。淺色系列石材采用32.5MPa白水泥砂漿摻白石屑1:3配比。


10、石材加厚邊施工節點


適用范圍:


樓梯踏板、洗手臺面等


重點說明:


為保證石材色彩、機理的美觀,臺面加厚條與臺面板同塊料中切取,切割時應從背面向上切割,背面與背面粘貼,使得拼縫處密實。


11、石材陽角磨邊、倒角施工節點


適用范圍:室內石材地面


640 (9).jpg


重點說明:


1、檢查各磨邊頭水管是否暢通。如有堵塞應及時予以疏通。


2、檢查各磨邊輪消耗情況,如發現有用完現象,應及時按原有規格型號進行更換,并調至合理的進刀位置。


3、每十五分鐘進行一次尺寸測量。如尺寸接近偏離正常范圍,應及時調整。


4、經常檢查磨邊光滑程度,若發現異常情況應及時調整樹脂修邊輪刀量。


5、經常檢查倒角大小均勻程度。若發現異常情況,應及時調整倒角機氣缸壓力、倒角座角度、電眼位置和倒角延時。


6、經常檢查成品磚對角線、直角度。若發現異常情況,應及時調整。必要時通知相關人員。


7、交接班必須徹底清除本崗位范圍內場地衛生和設備衛生。


12、石材與踢腳線收口節點


適用范圍:室內石材與踢腳線收口處


640 (10).jpg


重點說明:


石材/木質踢腳線在轉角(陰角和陽角)處必須采用工廠定制L型成品,轉角兩邊長度要求≥100mm。


13、地面地毯與石材拼鋪界面施工節點


適用范圍:


地毯與石材、木地板與石材等交接部位


重點說明:


為使接縫處地面收口美觀,地毯與大理石交接處采用5~8mm厚X15mm高不銹鋼收邊處理,不銹鋼與石材用AB膠粘結。


14、木地板與石材拼鋪(硬碰拼鋪方式)施工節點


適用范圍:石材與木地板、石材與鋁框、木地板與鋁框


重點說明:


地板與大理石圍邊交接處預留3mm地板伸縮縫,采用與地板同色系的耐候膠填縫。


為防止成品受污染及控制膠縫寬直度,打膠時需先用美紋紙定位。


15、地面木地板與門檻石界面收口施工節點


適用范圍:石材與木地板、石材與鋁框、木地板與鋁框


640 (11).jpg


重點說明:


地板與石材圍邊交接處需預留3mm地板伸縮縫,采用與地板同色系的耐候膠填縫。


為防止成品受污染及控制膠縫寬直度,打膠時需先用美紋紙定位。

免責聲明: 1.本網內容注明授權來源,任何轉載需獲得來源方的許可!若未特別注明出處,本文版權屬于中國石材網,未經許可,謝絕轉載!如有侵權,請立即聯系我們,我們會在第一時間做相關處理!
2.轉載其它媒體的文章,我們會盡可能注明出處,但不排除來源不明的情況。網站刊登文章是出于傳遞更多信息的目的,對文中陳述、觀點判斷保持中立,并不意味贊同其觀點或證實其描述。
  APP
  微信
  客服
  TOP
主站蜘蛛池模板: 锡林郭勒盟| 若尔盖县| 衡阳县| 莱西市| 高安市| 宣化县| 北京市| 翁牛特旗| 靖州| 丹阳市| 六安市| 循化| 安国市| 黄龙县| 庆元县| 淳化县| 阜城县| 合川市| 桂东县| 清河县| 南岸区| 碌曲县| 米易县| 安仁县| 黑水县| 申扎县| 丹巴县| 长汀县| 辉南县| 宜黄县| 荃湾区| 哈巴河县| 汤原县| 吐鲁番市| 奉节县| 济阳县| 庆云县| 丹江口市| 陵川县| 涞水县| 临夏市|
