工藝技術丨點掛石材施工方案

中國石材網 http://www.all-sofa.com 日期:2024/10/24 14:45:29

一、石材點掛工藝操作流程


施工準備(界面處理及外保溫施工完成)→石材驗收→腳手架搭設→吊線找規矩→龍骨安裝(穿墻螺栓固定)→石材鉆孔開槽→底層石板安裝→上行石板安裝→石材清理


二、基本操作說明


(1)、施工準備:


板塊安裝是整個幕墻安裝中最后的成品環節,施工前要做好充分的準備工作。包括人員準備、材料機具準備、施工現場準備。


在安排計劃時首先根據實際情況及工程進度計劃要求排好人員,保證正常施工,材料工器具準備充分,要檢查工作面的板塊是否到場,要檢查扣件、石材膠等材料及易耗品是否滿足使用。要在施工段留有足夠的場所滿足安裝需要,同時要對排柵進行清理并調整排柵滿足安裝要求。


(2)、檢查驗收石材板塊:


收貨要設專人負責管理,要認真檢查材料的規格、型號是否正確,與料單是否相符,發現石材顏色明顯不一致的,要單獨碼放,以便退還給廠家,如有裂紋、缺棱掉角的,要修理后再用,嚴重的不得使用。


還要注意石材堆放地要夯實,墊10cm×10cm通長方木,讓其高出地面8cm以上,方木上最好釘上橡膠條,讓石材按75°立放斜靠在專用的鋼架上,每塊石材之間要用塑料薄膜隔開靠緊碼放。


(3)、外落地腳手架的搭設要求:


1.腳手架立桿橫距1.05m,步距1.8m,內立桿距離墻面0.25m,每步外腳手架外立桿的側設兩根水平桿,設置在距該步水平橫桿上1.2m及踢腳處(不低于180mm),每步層采用4Ф48鋼管大橫桿(支承與小橫桿上)上滿鋪竹笆片,外側滿掛密目網。


2.架體與結構采用Ф48鋼管按2步2跨進行拉接,擬搭設高度為7m,單鋼管立桿。


3.腳手架的外側立面整個長度和高度連續設施,剪刀撐與地面成45。~60。角,剪刀撐鋼管接長采用2個施轉扣件搭接,搭接長度不少于0.6m,施工荷載為3KN/㎡。


(4)膨脹螺栓安裝:


①膨脹螺栓采用A8的規格,與墻面采用植筋膠連接;

②膨脹螺栓錨固鍍鋅角鋼龍骨,間距為40cm;

③膨脹螺栓的槽應采取密封措施,防止?jié)B漏;

④膨脹螺栓安裝時極限允許偏差不應大于10mm,位置與設計位置的偏差不應大于20mm。


(5)龍骨安裝:


①黃砂巖龍骨采用40mm×40mm×4mm的鍍鋅角鋼,橫向龍骨間距為450mm;

②橫向龍骨長度允許偏差為±0.5mm;

③截斜端頭不得因加工而變形,不應有毛刺;

④孔位的允許偏差為±0.5mm,孔距的允許偏差為±0.5mm,累計偏差不得大于1.0mm 。


(6)、掛件安裝:


①連接件規格為不銹鋼,40×2mm

②連接件與角鋼用6mm×30mm螺絲連接;

③螺絲水平間距為30cm;


(7)、裝石材板塊:


①將石材掛在已安裝的不銹鋼連接件上固定;

②如果石材與平面線不平齊則調整微調螺栓,調整平齊,緊固螺栓;

③后一塊板的安裝以前一塊板及縱橫平面線為基準。其他與第一塊同,同時須調整幕墻的橫縫直線度,豎縫直線度,偏差符合規范要求;每次安裝時,從安裝過程到安裝完畢,全過程進行質量控制,驗收也是穿插與全過程中。

④石板與不銹鋼或鋁合金掛件應用環氧樹脂型石材專用結構膠粘結,粘結前將石屑沖洗干凈,干燥后方可進行粘結施工,并應按所選取用膠的技術要求進行養護固化,石材結構膠的施工厚度宜為2mm - 3mm。

?石材與石材之間留縫8mm,用泡沫條塞實,外用黑色密封膠對縫口處理。


(8)、清理石材表面:


把石材表面的防污條掀掉,用棉絲將石板擦凈,若有膠或其他粘結牢固的雜物,可用開刀輕輕鏟除,用棉絲蘸丙酮擦至干凈。



三、施工操作應該注意的主要事項

1、根據設計并結合實際彈出安裝石材的位置線和分塊線,最好用經緯儀打出大角2個面的豎向控制線并彈出,以便隨時檢查垂直掛線的準確性,保證順利安裝。


2、按設計圖紙及每塊石材留槽數位置,準確的在結構墻上打孔,在預先彈好的點上鑿一個點,然后用鉆打孔,深為6~8cm,若遇結構里的鋼筋時,可將孔位在水平方向移動或往上抬高,成孔要求與結構表面垂直,成孔后把孔內的灰粉用小勾勺掏出,安放膨脹螺栓。


3、用作骨架的角鋼預先進行防腐處理,之后用膨脹螺栓,緊固螺栓將橫桿件與結構固定,安裝骨架位置要準確,結合要牢固,安裝后要全面檢查。


4、先將不銹鋼連接鐵件與角鋼臨時固定,調整不銹鋼連接鋼板位置,使其端頭與石材插入孔對正,固定連接鋼板,用力矩板子擰緊。

5、面板的安裝順序從每面墻的邊部豎向第一排下部第一塊板開始,安放第一塊時,用直尺托板和木楔找平,調整連接件使端部鋼板與石材插孔對正,調整固定面板,依次順序安裝底層面板,待其全部就位后,檢查上口是否水平,上層面板暫時固定后,調整水平度,調整垂直度,并調整面板上口的不銹鋼連接件的距墻空隙,直至面板垂直,每安裝完五排板材檢查一次,及時消除誤差。


6、頂部板安裝完畢,在結構與板材的縫隙里吊一通長的20mm厚木條,木條上平為石材與墻之間塞放聚苯板,聚苯板略寬于空隙,以便填塞嚴實,之后在頂面灌入 2 cm厚漿,作壓頂蓋板之用。


四、質量標準及成品保護


1、石材的品種、形狀、幾何尺寸、光潔度、顏色、圖案要符合設計。

2、所有粘結材料,干掛配件必須符合設計要求及有關標準規定。

3、表面平整、潔凈、顏色均勻一致,縫格均勻,板縫通順。

4、面層垂直度、平整度、接縫要求、陽角方正的偏差在規范允許偏差內。

5、及時清擦殘留門窗框玻璃上的污漬。


五、安全技術措施


1、進入施工現場必須正確戴好安全帽,穿防滑膠鞋,所有進行腳手架搭拆作業人員必須持證上崗,高空作業應做到正確佩戴和使用安全帶,嚴禁酒后作業及在施工現場戲逐。


2、嚴禁人員靠近或從下方穿越,雨天或大風、霜、霧天氣應暫停作業,尤其應注意氣溫降低,操作人員不易把握住物體,易造成物體高空墜落現象。


3、龍骨安裝調整完畢后,自石材幕墻頂部吊幕墻縱向平面線。此平面線一般選在幕墻平面右側轉角位置。吊線要綜合考慮各種幕墻的配合,同時要考慮石材幕墻本身平面的調節能力。每個平面的轉角均應吊豎直線。根據設計及施工實際情況確定石材幕墻的底邊位置,在兩條豎直線之間拉一條水平線。水平線和豎直線確定幕墻平面。

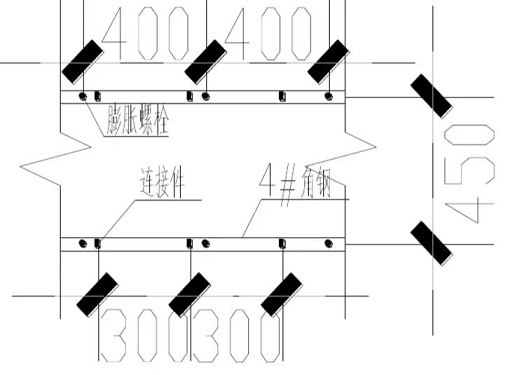

▲膨脹螺栓、連接件平面分布圖

免責聲明: 1.本網內容注明授權來源,任何轉載需獲得來源方的許可!若未特別注明出處,本文版權屬于中國石材網,未經許可,謝絕轉載!如有侵權,請立即聯系我們,我們會在第一時間做相關處理!
2.轉載其它媒體的文章,我們會盡可能注明出處,但不排除來源不明的情況。網站刊登文章是出于傳遞更多信息的目的,對文中陳述、觀點判斷保持中立,并不意味贊同其觀點或證實其描述。
  APP
  微信
  客服
  TOP
主站蜘蛛池模板: 铁岭市| 宜州市| 定兴县| 尼勒克县| 界首市| 怀远县| 乳山市| 灌云县| 太仓市| 乌兰察布市| 桓仁| 高密市| 青海省| 开远市| 渝北区| 桂东县| 新野县| 乾安县| 寻乌县| 开化县| 沈丘县| 辽宁省| 泰州市| 昭平县| 聊城市| 观塘区| 军事| 瑞昌市| 九龙坡区| 桂林市| 宁武县| 宁阳县| 霸州市| 南阳市| 兴仁县| 枣阳市| 津南区| 五指山市| 绥芬河市| 宣武区| 上高县|
