01、目的:
本指引是指導城市公司、參與公司承包項目建設的各監理單位、施工單位按照國家有關建設法律、法規和公司有關室內墻面干掛石材管理程序來開展室內墻面干掛石材工作的指引手冊,也是對各項目部室內墻面干掛石材管理工作實施情況的評價依據。
02、編制依據:
1、《金屬與石材幕墻工程技術規范》 JGJl33-2001
2、《天然大理石建筑板材》 GB/T 19766-2005
3、《建筑裝飾裝修工程質量驗收規范》GB50210-2001
4、《建筑工程施工質量驗收統一標準》GB50300-2001
5、《熱軋型鋼》 GB/T 706-2008
03、施工準備:
1、材料要求
1)基層鋼架:槽鋼、方鋼或角鋼的規格型號必須符合設計要求及國家規范要求。材質應進行熱鍍鋅處理,檢驗合格后方可進場。
2)石材:根據設計要求,確定石材的品種、顏色、花紋和尺寸規格,并嚴格控制、檢查其抗折、抗拉及抗壓強度,吸水率、耐凍融循環等性能。花崗巖板材的彎曲強度應經法定檢測機構檢測確定。
3)云石膠:用于石材與掛件連接部位的臨時固定。
4)雙組份環氧型膠粘劑(AB膠):用于干掛石材掛件與石材槽縫間的粘結固定,按固化速度分為快固型(K)和普通型(P)。
5)不銹鋼緊固件:應按同一種類構件的5%進行抽樣檢查,且每種構件不少于5件;沿海地區,不銹鋼緊固件材質為304。
6)膨脹螺栓、化學錨栓、連接鐵件、連接不銹鋼針等配套的鐵墊板、墊圈、螺帽及與骨架固定的各種設計和安裝所需要的連接件的質量,必須符合要求。
7) 紅丹漆和銀粉漆:對焊縫進行處理,清理焊渣,先刷紅丹漆一道,待表面干燥后刷銀粉漆一道。注:大堂等空間高度較高的區域,需對膨脹螺栓進行拉拔試驗。
2、作業條件
1)結構經檢查和驗收,隱檢、預檢手續已辦理,水電、通風、設備安裝施工完畢。
2)石材按設計圖紙的規格、品種、質量標準、物理力學性能、數量備料,并進行表面六面防護處理工作(室內干燥區域,六面防護可作選擇執行)。
3) 外門窗已安裝完畢,經檢驗符合規定的質量標準。
4) 已備好不銹鋼錨固件、手持電動工具等。
5) 先做樣板,經施工單位自檢,報監理、業主和設計確認合格后,方可組織人員進行大面積施工。
6) 若外墻石材干掛,鋼架必須防雷接地。
7) 所有石材干掛鋼架焊接點防銹處理到位,經隱蔽工程驗收合格后方可施工。
8) 設計要求墻面石材到頂的,周邊吊頂必須待石材干掛完成后方可封板,以保證頂部石材干掛施工的操作空間。
04、施工操作工藝:
1、施工流程:測量放線→鋼架制安→防銹處理→石材開槽→石材安裝。
2、驗收石材:驗收石材要監理協同分管人員負責管理,要按設計要求認真檢查石材規格、型號是否正確,與料單是否相符,如發現顏色明顯不一致的要單獨碼放,以便退還廠家。
3、測量放線:先將要干掛石材的墻面、柱面、門窗套從上至下找出垂直,同時考慮石材厚度及石材內皮距結構表面的間距。根據石材的高度用水準儀測定水平線并標注在墻上,板縫按照設計要求。彈線要從飾面墻中心向兩側及上下分格,誤差要勻分。
4、鋼架制安:鉆孔(驗收表),對于輕質墻體,采用對穿螺桿固定鋼架。
5、鋼架防銹處理。
6、開槽:安裝石材前先測量準確位置,然后再進行鉆孔開槽,對于鋼筋混凝土或磚墻面,先在石板的兩端距孔中心80~100mm處開槽鉆孔,孔深20~25mm,然后在墻面相對于石材開槽鉆孔的位置鉆直徑8~10mm的孔,將不銹鋼膨脹螺栓一端插入孔中固定,另一端掛好錨固件。
對于鋼筋混凝土柱梁,由于構件配筋率高,鋼筋面積較大,有些部位很難鉆孔開槽,在測量彈線時,應先在柱或墻面上避開鋼筋位置,準確標出鉆孔位置,待鉆孔及固定好膨脹螺栓錨固件后,再在石材相應位置鉆孔開槽。
7、石材安裝:應根據固定在墻面上的不銹鋼錨固件位置進行安裝,具體操作是將石材孔槽和錨固件固定銷對位安裝好,利用錨固件的長方形螺栓孔,調節石材的平整,及方尺找陰陽角方正,拉通線找石材上口平直,然后用錨固件將石材固定牢固,并用嵌固膠將錨固件填堵固定。
注:先用AB膠將干掛石材掛件與石材槽縫間作粘結固定,再用云石膠將石材與掛件連接部位作臨時固定。
05、質量標準:
1、主控項目
1)石材墻面工程所用材料的品種、規格、性能和等級,應符合設計要求及國家現行產品標準和工程技術規范的規定。
2) 石材墻面的造型、立面分格、顏色、光澤、花紋和圖案應符合要求。
3) 石材孔、槽的數量、深度、位置、尺寸應符合設計要求。
4) 墻角的連接節點應符合設計要求和技術標準的規定。
2、一般項目
1)石材墻面表面應平整、潔凈,無污染、缺損和裂痕;顏色和花紋應協調一致,無明顯色差,無明顯修痕。
2)石材接縫應橫平豎直、寬窄均勻;陰陽角石板壓向應正確,板邊合縫應順直;凹凸線出墻厚度應一致,上下口應平直;石材面板上材面板上洞口、槽邊應套割吻合,邊緣應整齊。

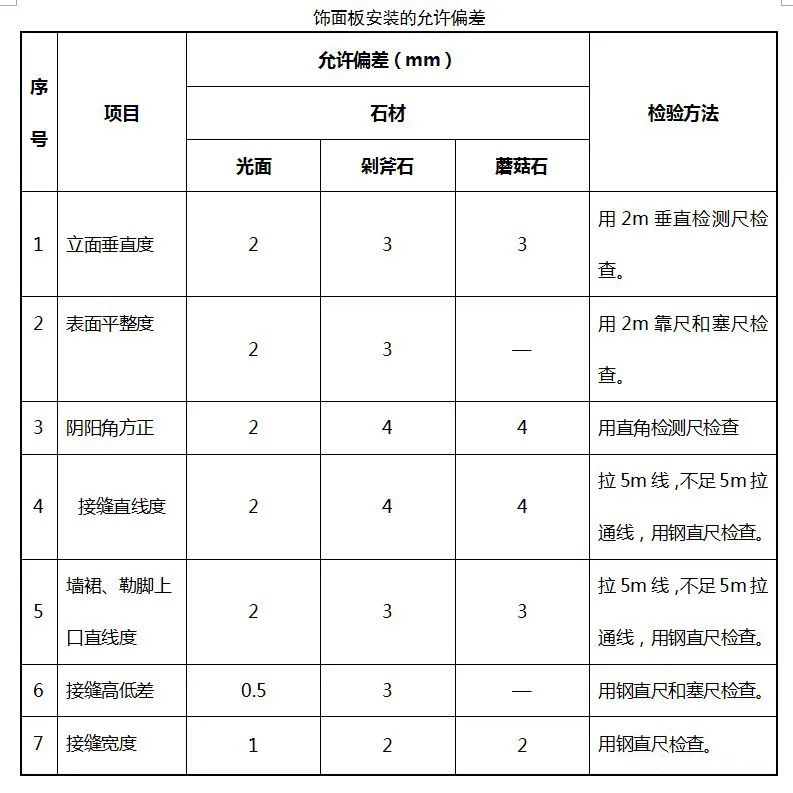

3)石材飾面板安裝的允許偏差應符合《建筑裝飾裝修工程質量驗收規范》下表的規定。
06、成品保護:
1、應及時擦凈殘留在門窗框、玻璃和金屬飾面板上的密封膠、塵土、膠粘劑、油污、手印、水等雜物;
2、對已完成的石材陽角采用紙質成品陽角條或夾板護角條進行保護;大面采用塑料薄膜粘貼。
3、已完工的干掛石材飾面,在材料運輸通道等區域,應設置保護遮擋,并設置標識。
07、注意事項:
嚴格按照石材的編號進行安裝,確保石材顏色、紋理保持整體統一;為了防止出現飾面石材顏色不一致,施工前應在加工廠事先對石材進行挑選和試拼。
線角不直、拼縫不勻,施工前應認真按設計圖紙尺寸核對結構施工實際尺寸,分段分塊彈線要精確細致,并經常拉水平線和吊垂直線檢查校正。
08、示意圖:

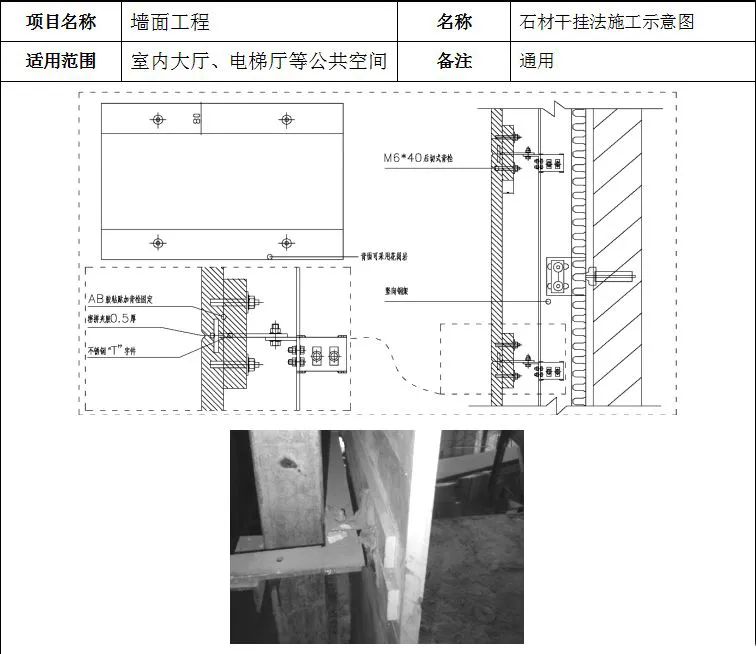

1、石材干掛法施工示意圖

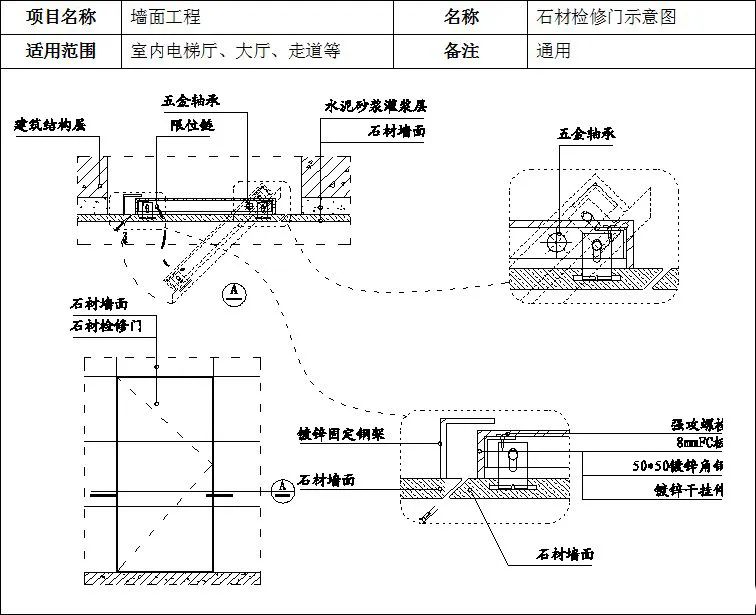

2、石材檢修門示意圖

3、石材線條施工示意圖
