一、浴缸石材收口施工工藝
節(jié)點大樣:
重點說明:
1、明裝式浴缸:先制作好鋼架,鋼架能托住浴缸;石材鋪貼后安裝浴缸,浴缸邊壓住石材30mm,浴缸與石材銜接周邊采用防霉耐候膠處理美觀。
2、暗裝式浴缸:先制作好鋼架,鋼架能托住浴缸;浴缸安裝固定,進行石材鋪貼,石材壓住浴缸面(留出5mm浴缸面),石材與浴缸銜接周邊采用防霉耐候膠處理美觀。

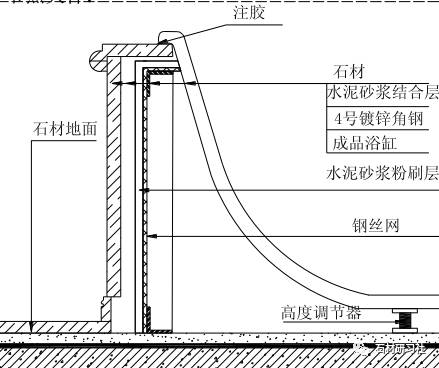

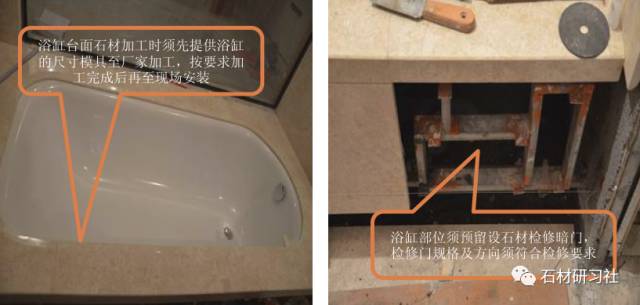

施工圖片:
二、墻面石材陰陽角收口工藝
重點說明:
1、墻面石材陽角收口倒邊的忌45°(背倒角角度稍大于拼接角度)拼接,不倒邊的45°(背倒角角度稍大于45°)對角拼接,在工廠加工完成;石材鋪貼完成后,須調(diào)制與石材同色的云石膠勾縫處理。
2、石材墻面有橫縫時(如V字縫、凹槽),陰角收口須45°(正倒角角度稍小于45o)拼接,在工廠加工完成。

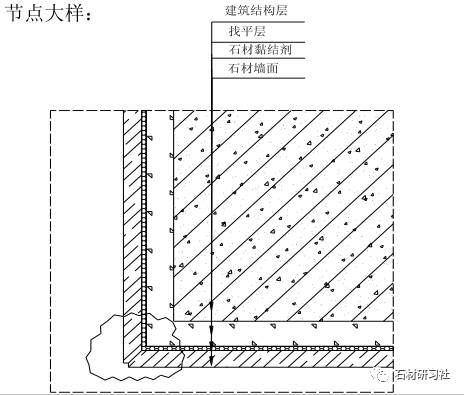

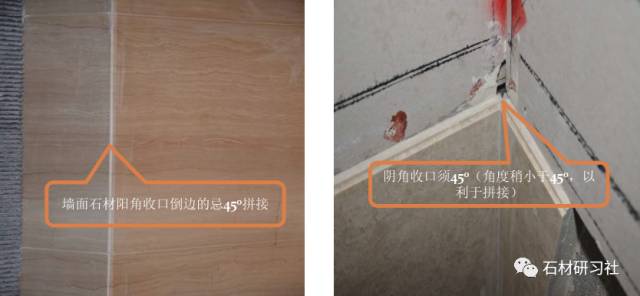

施工圖片:
三、石材、玻璃、木飾面收口工藝
重點說明:
1、石材側(cè)見光面須進行拋光處理,收口邊的凹槽須做平整、拋光。
2、玻璃安裝時周邊須軟墊(如:橡膠墊、板材等)相隔,采用防霉耐候膠收口。
3、玻璃安裝凹槽須比玻璃厚度寬2-3mm;玻璃四邊要求磨邊處理。
4、木飾面?zhèn)纫姽饷骓氋N木皮、上油漆。
5、木飾面與地面接觸面須做防潮、防腐處理。

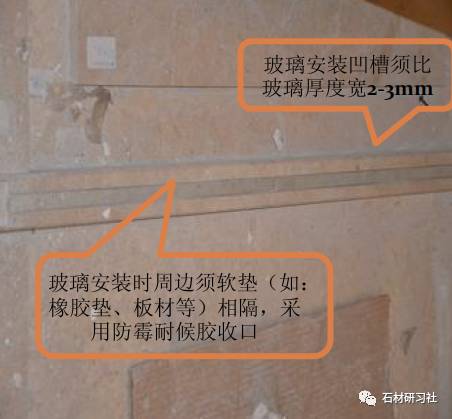

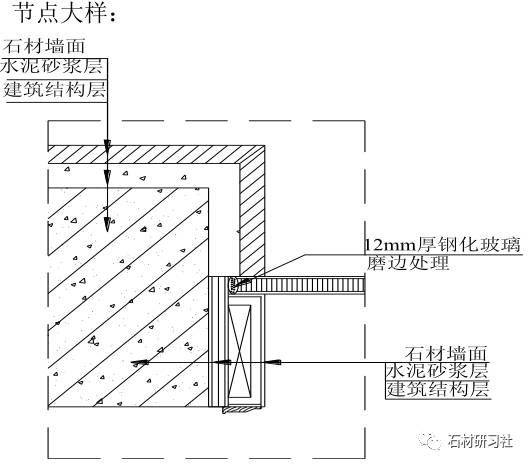

施工圖片:

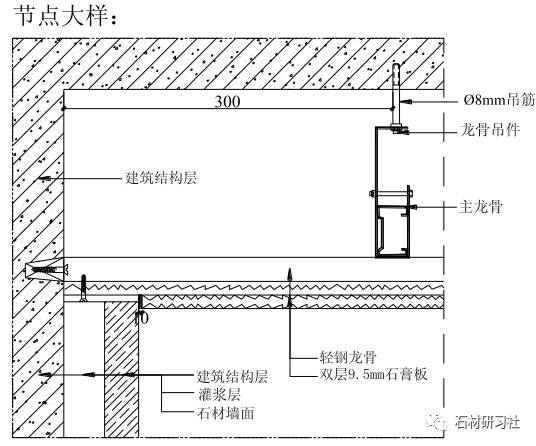

四、石材與石膏板天花收口工藝
重點說明:
1、石材與石膏板相接處,先鋪貼墻面石材后封石膏板。
2、石材與石膏板相接處,石膏板先封的前提下,石膏板須離開石材面8-10mm封板,再采用嵌縫石膏填縫。
