在進行封面裝修中,很多時候要用到石材制品,相對于以前的濕貼法,現在比較流行墻面干掛石材施工。墻面干掛石材施工工藝比較簡單,而且省工省力,效果也好。下面我們就來熟悉一下墻面干掛石材施工工藝吧。
·適用范圍·
本標準適用于工業與民用建筑室內、外墻干掛石材飾面板的施工。

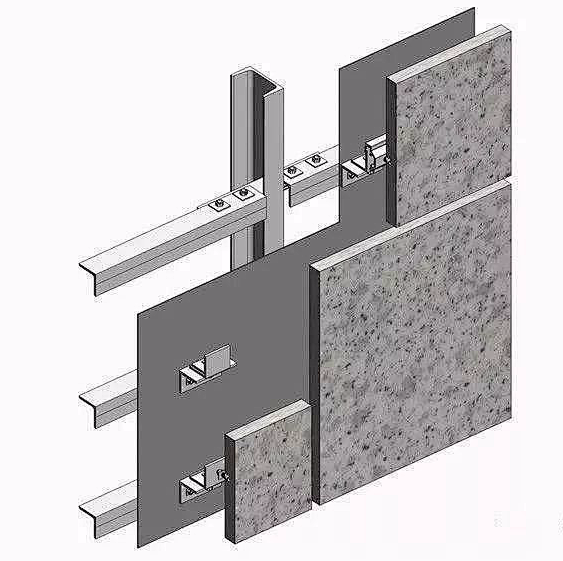

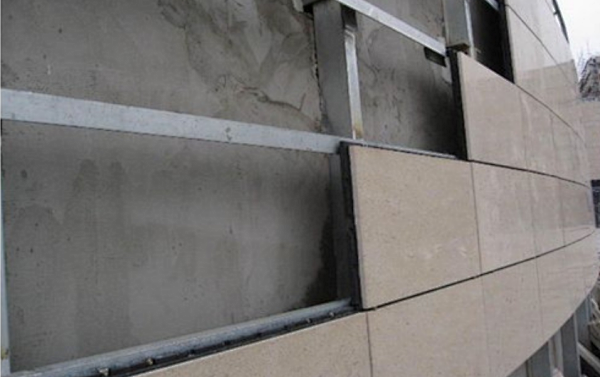

·干掛石材工藝總流程·
結構尺寸檢驗→放線→支底層飾面板托架→維護結構上打孔→安膨脹螺絲→上連接件及龍骨→底層石材安裝→石板上孔抹膠及插連接鋼針→調整固定→石材安裝→貼防污條、嵌縫→清理大理石、花崗石表面→刷罩面劑或打磨結晶處理。
·操作工藝·
A.結構尺寸檢驗:

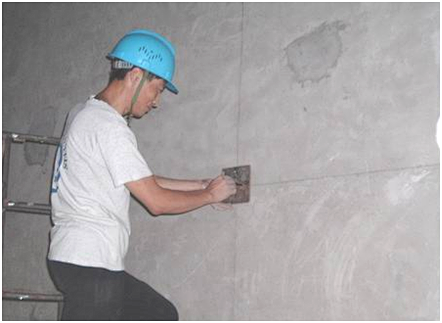

1.清理預做飾面石材的結構表面。

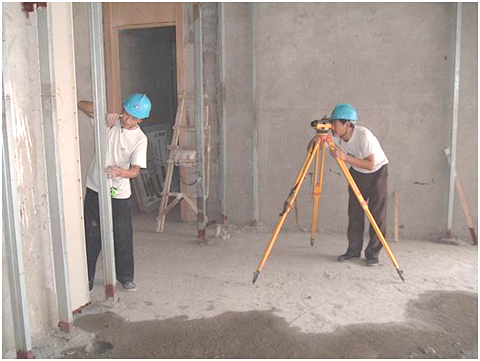

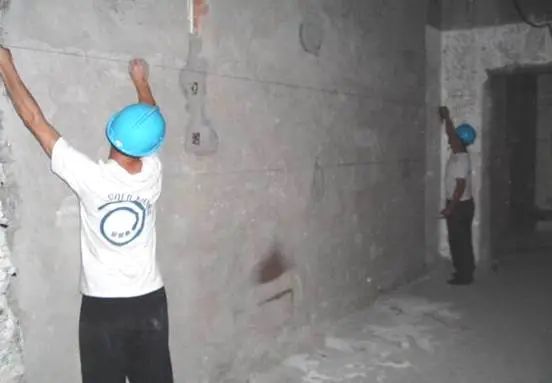

2.同時進行吊直、套方、找規矩,彈出垂直水平線,并根據設計圖紙和實際需要彈出安裝石材的位置線和分塊線。

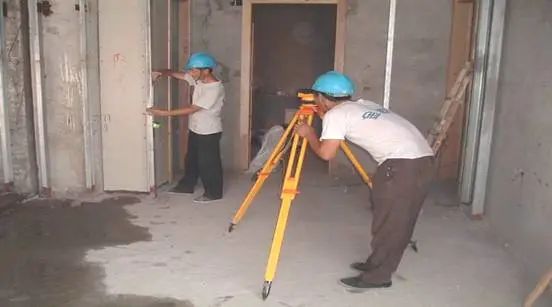

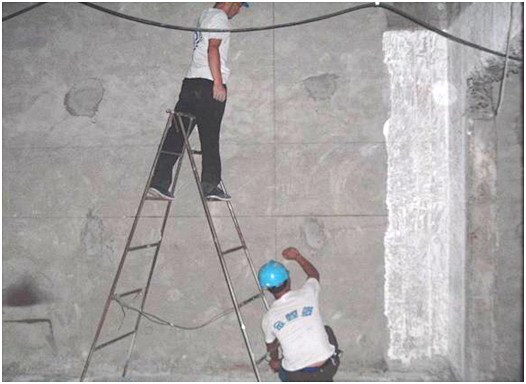

3.按設計圖紙要求,石材安裝前要事先用經緯儀打出大角兩個面的豎向控制線,最好彈在離大角200mm的位置上,以便隨時檢查垂直掛線的準確性,保證順利安裝,并在控制線的上、下做出標記。

B.干掛鋼基層
1.清理預做基層的結構表面

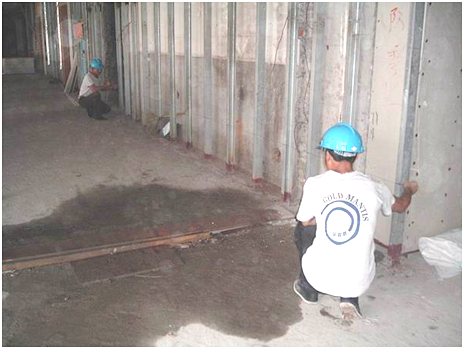

2.進行吊直、套方、找規矩,彈出垂直線水平線
3.根據彈好的水平線固定平鋼板

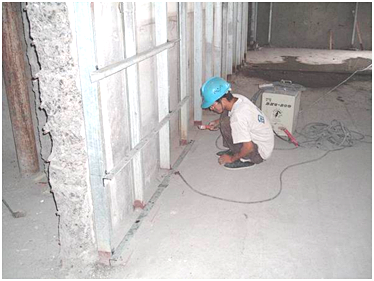

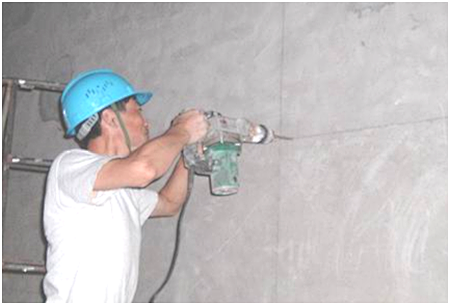

沖擊鉆打孔

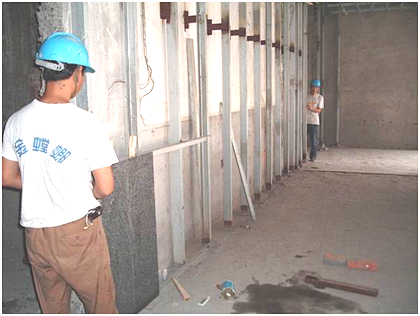

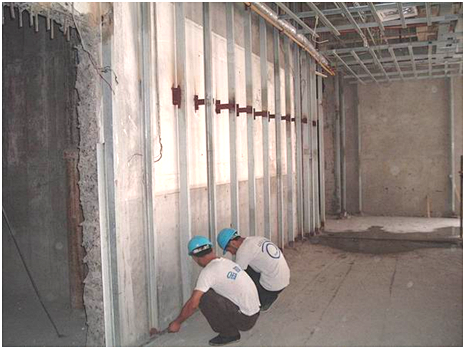

安裝平鋼板
4.鋼基層制作完成
鋼基層固定件完成

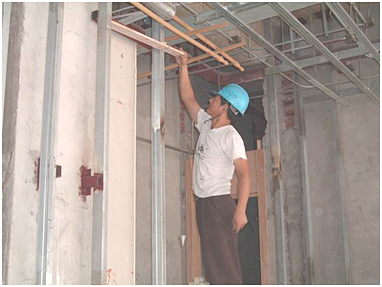

在固定件上安裝龍骨
C.干掛件安制
1.在鋼基層上彈出安裝石材的位置線、分割線

彈出石材分隔線

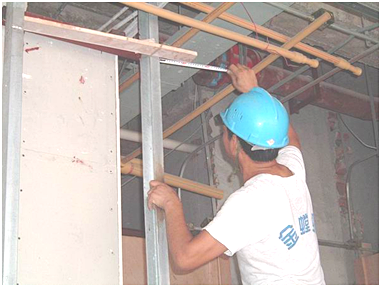

2.掛線事先用經緯儀打出大角兩個面的豎向控制線
3.豎向控制線最好離大角10cm—15cm的位置上,以便隨時檢查垂直掛線的準確性

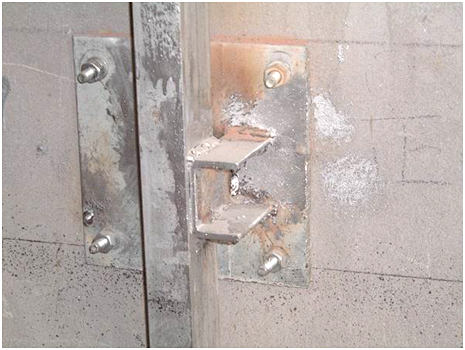

4.根據彈好的線滿焊連接固定掛件的角鋼

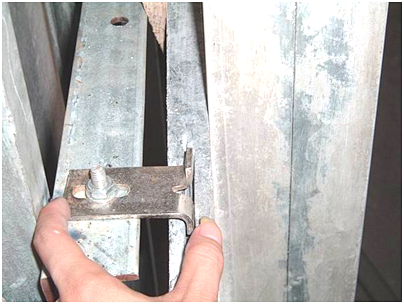

5.根據石材大小在角鋼上打孔安放干掛件
D.石材調整固定

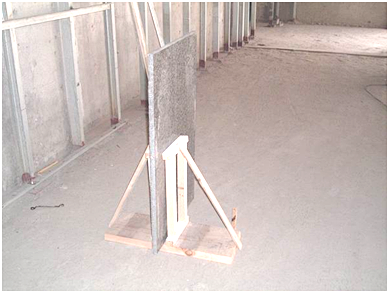

1.用支架暫時固定石板,依次安裝底層石板
2.石材側面按掛件間距開固定槽
3.面板暫時固定后,調整水平、垂直
4.調整面板上口的連接件的距墻空隙,直至面板垂直
5.檢查,調整板縫均勻
6.檢查石板水平與垂直度,板面高低
7.安裝側面的連接鐵件,把底層面板靠角上的一塊就位
D.清理工作
1.掀掉石材表面的防污條,用棉絲將石板擦凈;
2.去除石材表面粘結的雜質;
3.對成品做相應的保護。
·質量要求及驗收相關規范·
主控項目
1、飾面石材板的品種、防腐、規格、形狀、平整度、幾何尺寸、光潔度、顏色和圖案必須符合設計要求,并有產品合格證。檢驗方法:觀察和尺量檢查;檢查材質合格證書和檢測報告。
2、面層與基底應安裝牢固;粘貼用料、干掛配件必須符合設計要求和國家現行有關標準的規定,碳鋼配件需做防銹、防腐處理。焊接點應作防腐處理。檢驗方法:觀察;檢查合格證書。
3、飾面板安裝工程的預埋件(或后置埋件)、連接件的數量、規格、位置、連接方法和防腐處理必須符合設計要求。后置埋件的現場拉拔強度必須符合設計要求。飾面板安裝必須牢固。檢驗方法:手扳檢查;現場拉拔檢測;隱蔽驗收。
一般項目
1、表面平整、潔凈;拼花正確、紋理清晰通順,顏色均勻一致;非整板部位安排適宜,陰陽角處的板壓向正確。檢驗方法:觀察。
2、縫格均勻,板縫通順,接縫填嵌密實,寬窄一致,無錯臺錯位。檢驗方法:觀察。
3、突出物周圍的板采取整板套割,尺寸準確,邊緣吻合整齊、平順,墻裙、貼臉等上口平直。檢驗方法:觀察和尺量檢查。
4、滴水線順直,流水坡向正確、清晰美觀。檢驗方法:觀察。
