石材飾面板可應用于室內外各界面的不同部位,其規格尺寸也根據實際需要大小各異,今天讓我們一起來看一下墻面石材的濕貼干掛工藝
01
「墻面石材濕貼」
關于石材選型的要求
性能檢測:建立石材性能數據庫,選擇合適的石材,匹配相應的施工工藝。
成品檢查:石材成品性能檢查。

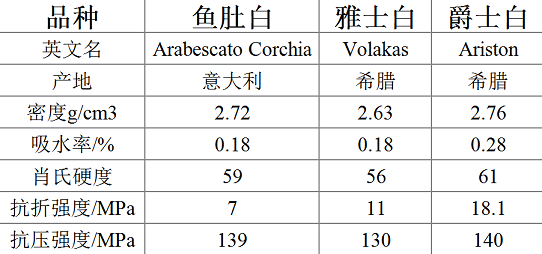

石材性能檢測數據△

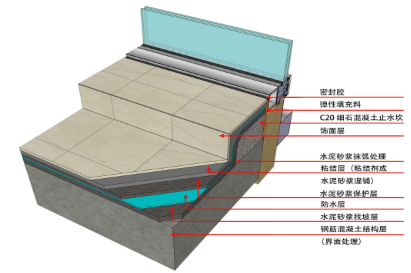

關于鋪貼區域斷水的要求
施工前:
檢查現場防水情況,石材鋪貼區域必須斷水,防止石材發生病變。
施工中:
嚴格控制基層、砂漿層、粘結層中的水分含量,采用雙面薄層鋪貼法施工。
施工后:
采用透氣材料進行成品保護。

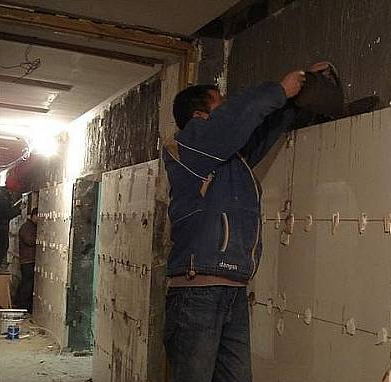

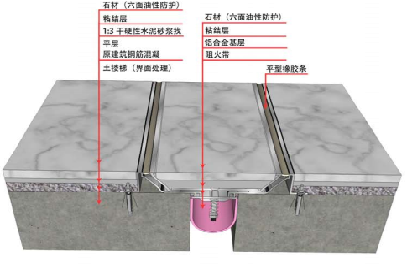

濕貼石材做法

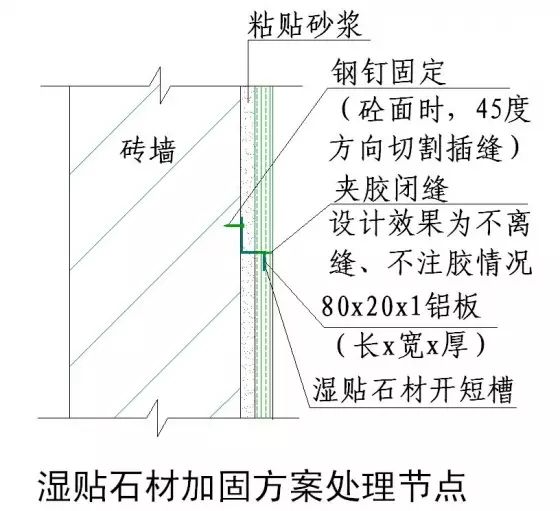

1、石材掛板用雙股18#銅絲或鋼絲鉤與墻面固定,墻面用手提切割機從上而下或45度方向切槽縫,用鋼釘插入縫內,單塊石材板縱向長度大于300mm時不得少于兩處掛點。

2、門窗洞及梁底朝天板應作鋁片或扁鐵側面加固方案施工。
3、石材墻面設計要求打明膠時,板縫開三角槽縫或開小凹槽施工。
4、石材板內灌水泥砂漿前墻體澆水濕潤,要求水泥砂漿配比不得低于 1:3,拌制完的砂漿以有較好的流動性為宜。

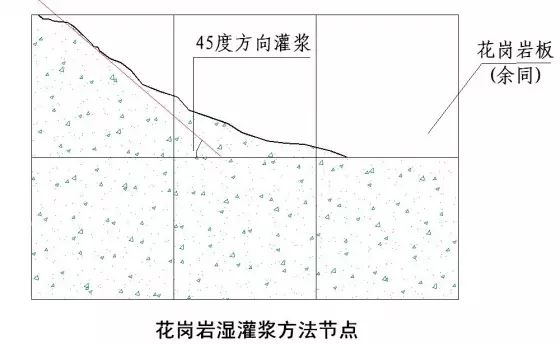

5、灌水泥砂漿時要求成45度方向灌實,所有腰線頂面板及壓頂板嚴禁半干粉砂漿鋪板,必須使用流動的水泥砂漿鋪貼面板。
6、石材墻面打膠寬度由設計確定,膠縫寬窄一致,無毛邊。
7、墻面需做外保溫時,石材不宜用濕灌漿方案施工。

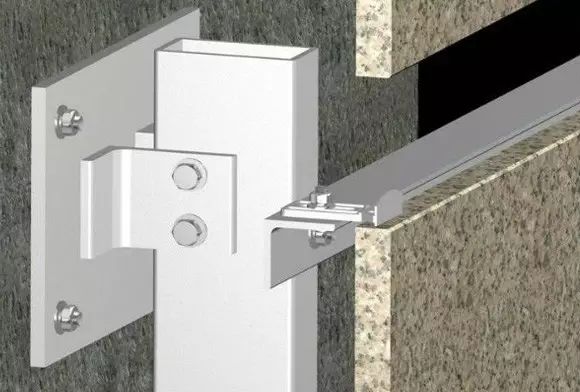

▲門窗洞及梁底朝天板鋪貼加固節點

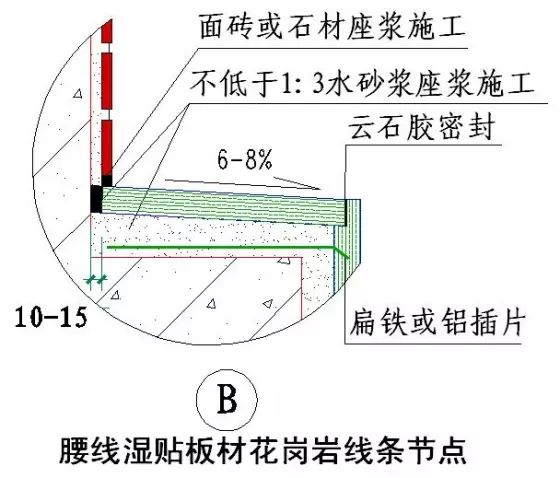

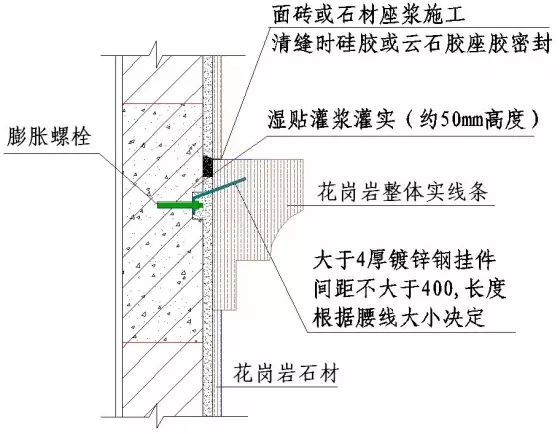

▲腰線濕貼整體花崗巖線條節點
注意:線腳壓頂板與墻體之間預留10-15mm,施工時,壓頂板從外向墻根方向擠壓施工,使水砂漿從該預留縫中擠出,未飽滿處用原漿灌實,壓頂板定位后,將擠出砂漿清理。
02
「墻面石材干掛」

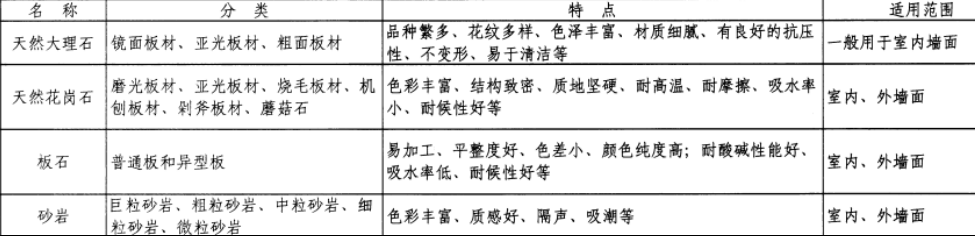

石材選擇:宜采用花崗巖、堅固性好的大理石、中密度以上的石灰石、強度高的砂巖。

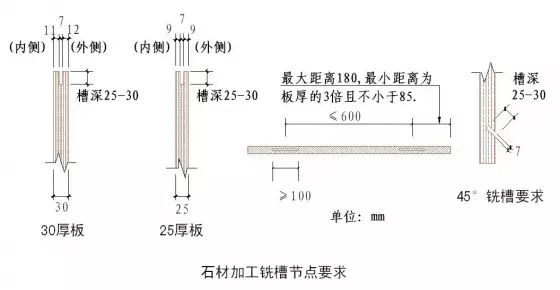

石材厚度控制:
石材干掛的開槽方式:分為短槽式、背槽式、背栓式。
01-短槽式

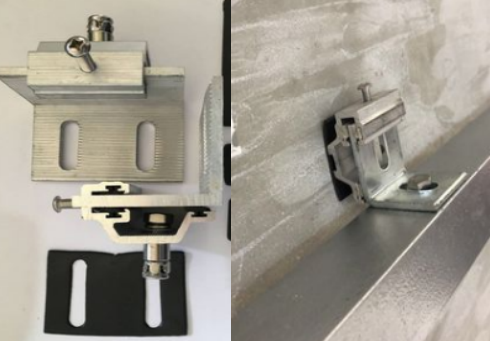

▲做法圖片
開槽方式:
干掛槽口平行于石材板面,兩邊剩余石材的凈厚度不小于7mm;掛件中心間距不小于700mm,掛件距板端不應小于100mm且不大于150mm。
安裝方式:
在槽口內填滿拌制好的環氧膠粘劑(環氧樹脂AB膠),將清潔的干掛件塞入填滿膠的槽口內,再將石材板安裝在鋼骨架上。
02-背槽式

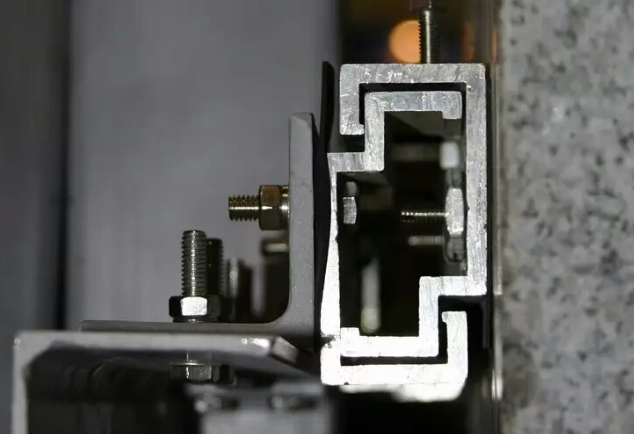

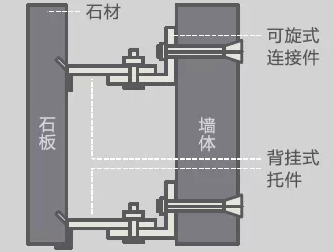

▲做法圖片
開槽方式:
槽口垂直于石材背面,槽口長宜為掛件寬度的1.5~2倍,槽口寬宜為掛件厚度+2mm,槽口深度不應大于石材面板厚度的2/3但小于10mm。
安裝方式:
將連接掛件固定在骨架上,將拌制好的環氧膠粘劑(環氧樹脂AB膠)填滿槽口,將面板對準固定好的掛件推入固定。
03-背栓式
▲做法圖片
開槽方式:
干掛孔垂直于石材面板背面,孔徑和擴孔部分的尺寸與背栓尺寸相匹配,孔深不大于石材面板厚度的2/3,但不小于7mm。
安裝方式:
將背栓插入背栓孔,用專用工具固定在石材背面,再通過背栓掛件將石材面板安裝到鋼骨架上,調平調直并固定。
干掛石材做法
1、所有骨架鋼材需熱鍍鋅處理。
2、掛扣件扁鋼及螺栓需熱鍍鋅處理或為不銹鋼掛件。
3、焊縫必須飽滿牢固。
4、鋼架焊接處必須除銹后涂刷兩道防銹漆然后涂銀粉漆處理。
5、膨脹螺栓抗拔要求必須符合規范和設計要求。
6、石材短槽必須機械開槽,保證槽縫寬度符合設計要求,嚴禁現場手提切割機開槽。
7、不離縫石材板縫需夾膠和座膠時橫豎縫內的膠漿必須飽滿完整。
8、石材板面需打膠時,膠縫寬窄必須一致,膠縫邊緣平滑挺直無毛邊。
9、干掛石材厚度為25mm時,單塊板平方面積不宜大于1平方米。
10、干掛石材厚度大于25mm時,單塊板平方面積不宜大于1.5平方米。

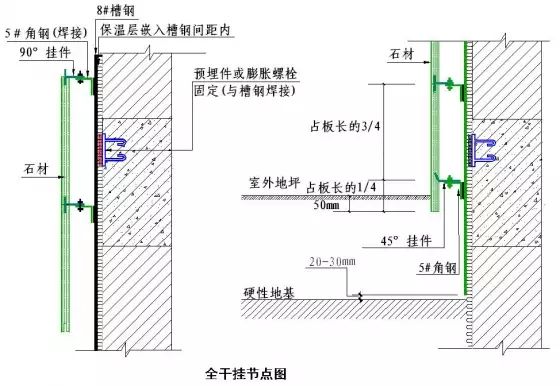

注意:(1)室外花崗巖最低處必須低于室外地坪50,預防室外地面沉降時花崗巖露邊; (2)槽鋼離開硬性地面20-30mm。
注意:膨脹螺栓橫向間距根據板材調整,但最大間距不得大于1000mm。

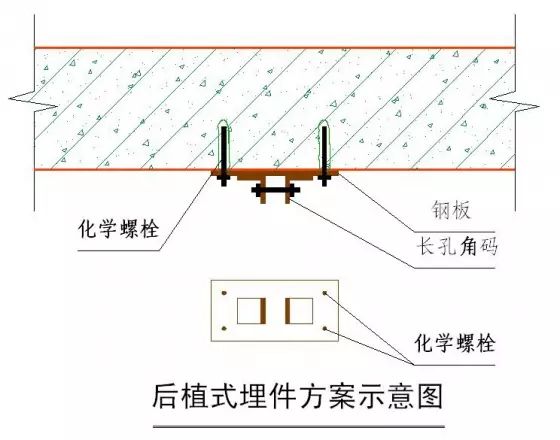

說明:后植式埋件方案,要求鋼板和角碼先在工廠焊接加工,整體熱鍍鋅完成后,進行現場安裝。

▲預埋槽式埋件方案圖(一)
▲預埋槽式埋件方案圖(二)
干掛的優點:耐凍融性好、不會返堿、抗震性好
干掛的缺點:由于用干掛件較多,會增加建筑荷載。施工后的總厚度最小150mm、造價高
濕貼的優點:濕貼的總厚度在40-50mm,節省空間、造價低
濕貼的缺點:耐凍融性差、容易返堿、抗震差總結來說這兩種施工工藝是優劣點相反的,干掛啥都好就是浪費空間而且耗錢,濕貼相對差一些但是節約空間而且便宜。
所以一般室外都是干掛,高檔且區域大的例如大堂、大廳等都是干掛,室內衛生間之類的都是濕貼。
干貼一般用在石材飾面的家具上較多,用兩種組份的粘結劑黏貼比較方便、也便宜、節省空間,但是不適合大面積的施工?!案叽笊稀眽γ妫▔γ娓叨瘸^2M,石材版面分格較大)適合干掛。
成本控制、狹小空間墻面適合濕貼。
03
「質量問題案例分析」
墻面石材工藝容易出現濕貼空鼓脫落、泛黃污染、脫皮、掉渣、粉化與干掛透膠污染四個經典案例

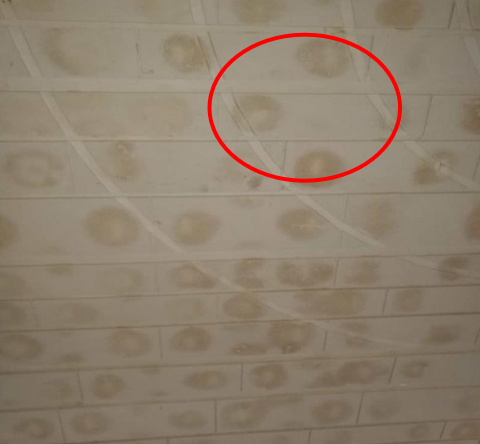

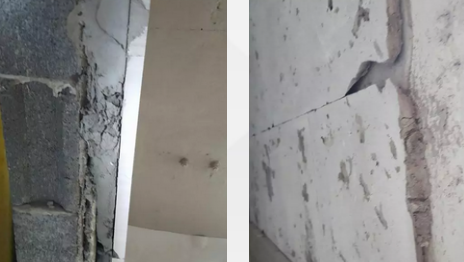

▲濕貼石材病變

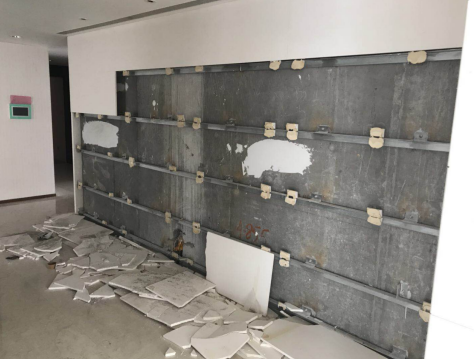

▲濕貼石材空鼓脫落

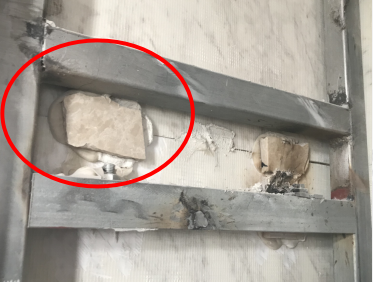

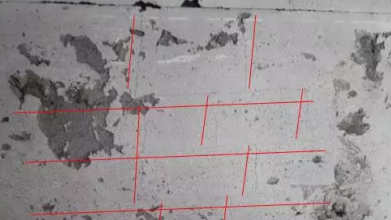

▲干掛石材透膠
▲干掛石材脫落
這些質量通病問題,是什么原因導致的呢?
1、濕貼空鼓脫落
原因分析:
① 采用非標粘結劑鋪貼,粘結劑變形系數大。
② 采用傳統厚層單面刮漿法,粘結層厚度達到3~4cm。
③ 采用密縫拼接,石板間未留縫。
控制措施:
① 使用C1級別以上的粘結劑,確保性能指標滿足墻面石材鋪貼。
② 使用雙面薄層鋪貼法,石材鋪貼上墻后充分揉壓石材,確保粘結層滿漿率達到100%,粘結層厚度控制在2cm以內。
③ 合理設置石材拼縫,輕質隔墻基層使用柔性填縫劑嵌縫;大面積石材鋪貼時合理留設伸縮縫。

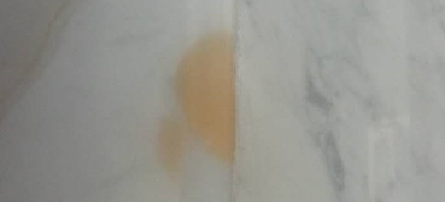

2、濕貼泛黃污染
原因分析:
① 石材未做六面防護或防護處理不到位,在水和空氣作用下,氧化形成返黃現象。
② 施工過程中石材切割后或背網鏟除后,未補刷防護劑。
③ 施工過程管控不到位,基層水分超標。
控制措施:
① 石材加工切割后應確保徹底干透后再做六面防護處理。
② 施工過程中石材切割或背網鏟除后,應在切割面涂刷同種防護劑。
③ 施工前應進行基層含水率檢測,鋪貼14d后再進行清縫、填縫,使多余水分充分揮發。
④ 石材鋪貼后采用透氣性材料進行成品保護。
3、濕貼脫皮、掉渣、粉化
原因分析:
① 石材安裝前未做六面防護,或者很久未做過護理。
② 防護時使用樹脂蠟封閉石材毛孔。
③ 在石材脫皮、掉渣的情況下,或者其他石材病癥發生之后,未及時采取處理措施,導致進一步惡化導致粉化。
控制措施:
① 斷水:首先切斷一切水源,包括可見水、不可見水、潮氣等。
② 疏水:疏導石材中殘余的水分,使石材徹底干燥。
③ 堵水:石材表面清理、晾干、固化、打磨、拋光。
4、干掛透膠污染
原因分析:

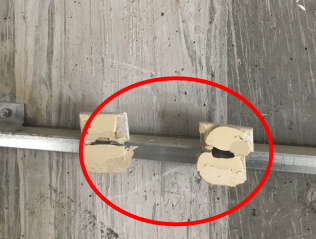

① 質地疏松石材厚度不足,開槽處過薄。
② 干掛件部位開槽后未補刷防護劑。
③ 干掛膠質量不合格,或未按干掛膠要求進行配比。
④ 干掛膠攪拌不均勻,延長固化時間或不固化,油性組份析出。
控制措施:
① 石材墻、柱面采用干掛法安裝時,根據石材類型嚴格控制石材厚度。
② 干掛部位開槽后應及時清理,并補刷同種防護劑。
③ 干掛件、背條固定必須采用環氧樹脂AB膠粘貼。
④ 使用時嚴格按使用說明書要求進行配比(通常配比為1:1),并攪拌均勻。
⑤ 對出現透膠的石材表面使用石材除油除膠劑進行清洗處理。
