在這一分項工程施工中,要注意的是施工適用于地暖地面粘貼石英石、崗石等人造石材。
方法的主要特點有如下三點:
① 人造石材背面涂背膠,隔絕堿性水;
② 選擇合適尺寸的石材,減小單塊石材的應力;
③ 柔性粘結劑粘貼,柔性填縫劑填縫。
接下來我們將從以下三個方面來展開說說:
① 工藝原理
② 施工工藝流程及操作要點
③ 施工質量控制要點
01
地暖濕貼人造石材的工藝原理是什么?

3、減少應力
起殼、起鼓、蹺曲、開裂等問題都因強度與應力的平衡被破壞所致。適當留縫、柔性填縫,是減少應力、解決矛盾的重要措施。
地暖上石材溫度變化大,石材易起殼、脫落,因此增強與減少應力是重點。
02
地暖濕貼人造石材如何進行施工及操作要點?

涂刷前須先清理表面,將石板粘結面的灰塵、污物、油漬等清理干凈;

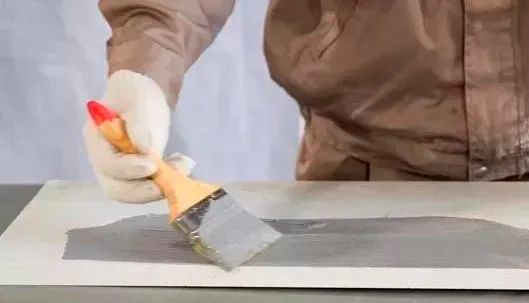

將石板平放在地面上,用毛刷將漿料均勻地涂布于石板的粘結面,厚度控制在 0.8mm,用量約0.9kg/㎡,常溫下的表干時間在0.5~1小時。自然養護一天后即可進行粘貼施工。
具體粘貼方法:
-平整度較好的地面粘貼方法

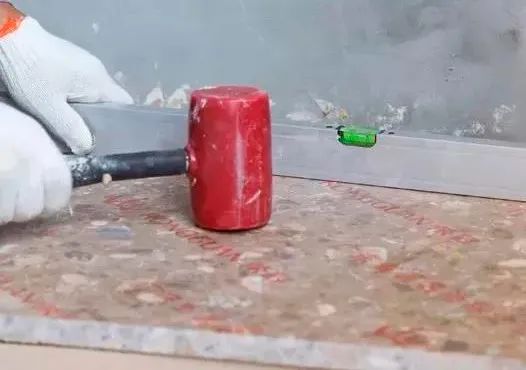

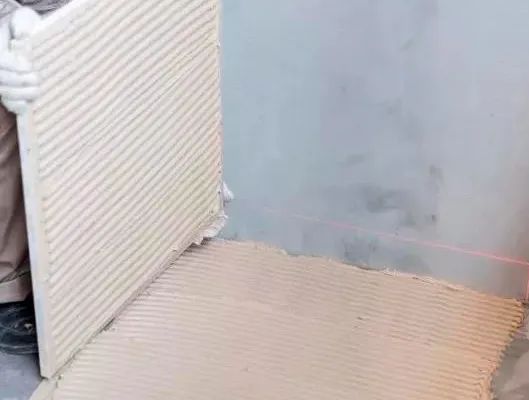

根據放線位置和水平位置進行鋪貼。先用鋸齒鏝刀將拌好的粘結劑漿料均勻地刮涂于基層或人造石材的粘結面上(基層誤差較大時,可在基層和石板兩邊同時刮涂),再將石板按壓到基層上面,用橡皮錘輕輕敲擊、調整水平、擺正壓實;
也可按常規貼法將拌好的漿料直接涂抹于人造石材的粘結面上,再用力按壓到基層表面,擺正,刮去多余膠漿。
-平整度較差的地面粘貼方法
根據放線位置和水平位置進行鋪貼。先在基層表面平鋪一層1:3的半干水泥砂漿(手握成團,放下后散開),厚度 3~5cm,用模板找平壓實。
再用鋸齒鏝刀將拌好的粘結劑漿料均勻地刮涂于人造石材的粘結面上,將石板按壓在半干砂漿上面,用橡皮錘輕輕敲擊、調整水平、擺正壓實。
② 成品敞開式保護
人造石材鋪貼完后,上面不要覆蓋塑料膜,讓基層和粘結層多余的水分可以快速的揮發。

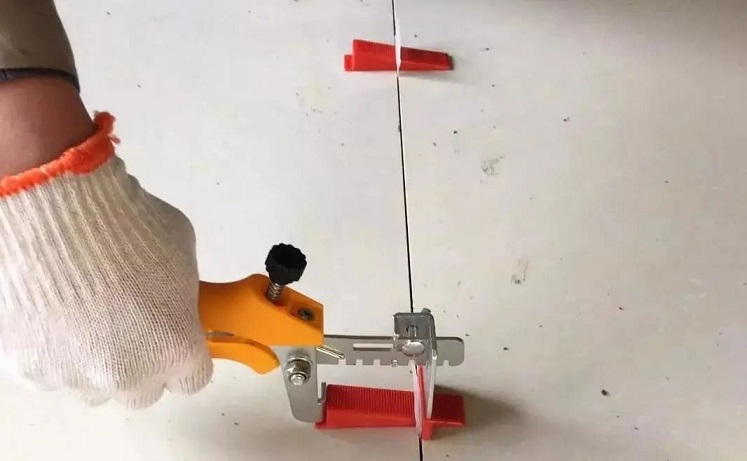

③ 填縫施工

填縫時間應盡可能推遲,至少應在粘貼完成14天以后才可進行,填縫前應用切割機和刷子先清除縫隙里面的油脂、浮塵、疏松物等各種不利于填縫、影響粘結的雜質;
在自然條件下養護 2~3 天,待填縫劑完全固化后即可對石板進行打磨拋光操作;

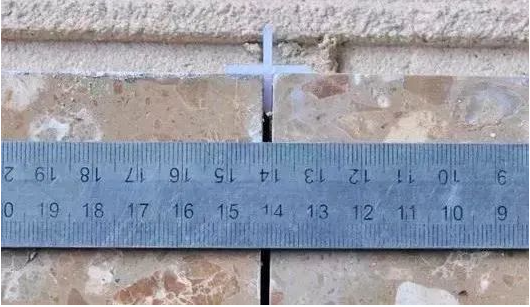

拌好的填縫劑膠漿應控制在規定時間內用完,粘在石板表面的漿料,在未固化前可用鏟刀清理干凈。填縫深 3mm、寬 3mm,每公斤填縫劑約可填 60m 長的縫。
03
地暖濕貼人造石材施工質量控制要點
① 施工完成后,應做好養護和成品保護工作,鋪貼后的石板表面應保持開放狀態,使水氣能快速揮發。鋪貼完的表面不應覆蓋塑料薄膜等阻擋水氣揮發的材料。三天內不應上人作業,一周內禁止淋水、敲擊和碰撞;
