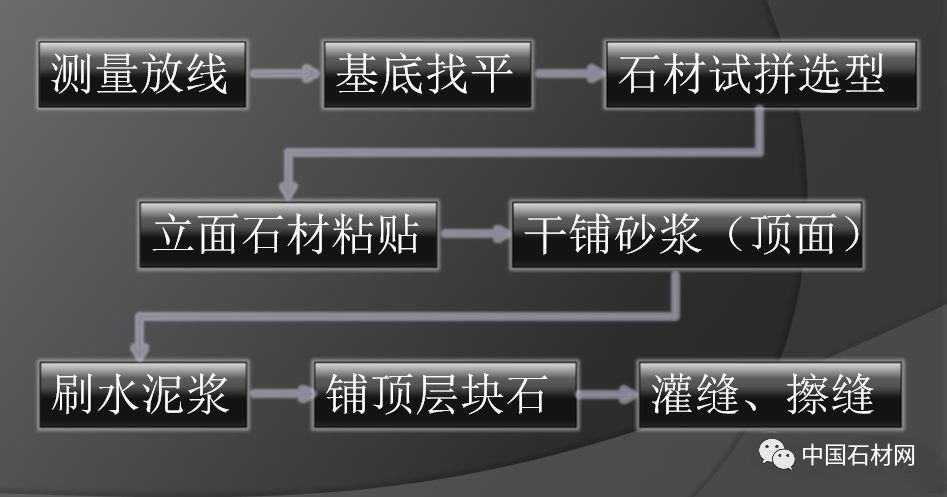

1、工藝流程:
2、測量放線:
景墻、擋墻石材鋪裝施工前,根據設計的平面高程,沿景墻中心線(或邊線)進行測量放線,每5~10m設一個控制點,必須按設計排版圖或施工大樣圖進行實地測量放線,彈出中心線和水平標高線及分格線。
3、基底找平:
根據測量測設的位置及高程,進行基底找平,如基底有缺陷,采用水泥砂漿(墻面)或碎石混凝土(頂面)找平處理。
4、石材試拼選型:
本工程所用石材都應根據排版圖,在加工廠加工好成品后進行編號包裝,石材進場拆包后,首先應逐塊進行檢查,將破碎、缺棱掉角的全部挑選出來,另行堆放,并通知加工廠重新加工。在選板檢查好的基礎上進行現場預拼,通過預拼使上下左右的顏色花紋更加一致,紋理通順,接縫嚴密吻合。預拼好的石材要雙向編號,然后分類豎同堆放待用。
5、立面石材粘貼:
1)、小規格塊材:
在基層濕潤的情況下,先刷108膠素水泥漿一道(內摻水重10%的108膠),隨刷隨打底;
底灰采用1∶3水泥砂漿,厚度約12mm.,分二遍操作,第一遍約5mm,第二遍約7mm,待底灰壓實刮平后,將底子灰表面劃毛。
待底子灰凝固后便可進行分塊彈線,隨即將已濕潤的塊材抹上厚度為2~3mm的素水泥漿,內摻水重20%的108膠進行鑲貼(也可以用膠粉),用木錘輕敲,用靠尺找平找直。
2)、大規格塊材:
邊長大于40mm,鑲貼高度超過1m時,采用的安裝方法。
a、鉆孔、剔槽:
安裝前先將飾面板按照設計要求用臺鉆打眼,事先應釘木架使鉆頭直對板材上端面,在每塊板的上、下兩個面打眼,孔位打在距板寬的兩端1/4處,每個面各打兩個眼,孔徑為5mm,深度為12mm,孔位距石板背面以8mm為宜(指鉆孔中心)。
如花崗石,板材寬度較大時,可以增加孔數。鉆孔后用金鋼鏨子把石板背面的孔壁輕輕剔一道槽,深5mm左右,連同孔服形成象鼻眼,以備埋臥銅絲之用。
若飾面板規格較大,特別是預制花崗石板,如下端不好控綁鍍鋅鉛絲或銅絲時,亦可在未鑲貼飾面板的一側,采用手提輕便小薄砂輪(4~5mm),按規定在板高的1/4處上、下各開一槽(槽長約3~4mm,槽深約12mm與飾面板背面打通,豎槽一般居中,亦可偏外,但以不損壞外飾面和不反堿為宜),可將鍍鋅鉛絲或銅絲臥入槽內,便可拴綁與鋼筋網固定。此法亦可直接在鑲貼現場做。
b、穿鋼絲或鍍鋅鉛絲:
把備好的銅絲或鍍鋅鉛絲剪成長20cm左右,一端用木楔粘環氧樹脂將銅絲或鍍鋅鉛絲模進孔內固定牢固,另一端將銅絲或鍍鋅鉛絲順孔槽彎曲并臥入槽內,使磨光花網石板上、下端面沒有銅絲或鍍鋅鉛絲突出,以便和相鄰石板接縫嚴密。
c、綁扎鋼筋網:
首先剔出墻上的預埋筋,把墻面鑲貼石材的部位清掃干凈。先綁扎一道豎向φ6鋼筋,并把綁好的豎筋用預埋筋彎壓于墻面。橫向鋼筋為綁扎磨光花崗石板材所用,如板材高度為60cm時,第一道橫筋在地面以上10cm處與主筋綁牢,用作綁扎第一層板材的下口固定銅絲或鍍鋅鋁絲。
第二道橫筋綁在50cm水平線上7~8cm,比石板上口低2~3cm處,用于綁扎第一層石板上口固定銅絲或鍍鋅鉛絲,再往上每60cm綁一道橫筋即可。
d、彈線:
首先將磨光花崗石的墻面用大線墜從上至下找出垂直。應考慮大磨光花崗石板材厚度、灌注砂漿的空隙和鋼筋網所占尺寸,一般磨光花崗石外皮距結構面的厚度應以5~7cm為宜。
找出垂直后,在地面上順墻彈出石材外廓尺寸線。此線即為第一層石材的安裝基準線。編好號的大理石或預制水磨石板等在彈好的基準線上畫出就位線,每塊留1mm縫隙(如設計要求拉開縫,則按設計規定留出縫隙)。
e、安裝石材:
按部位取石板并舒直銅絲或鍍鋅鉛絲,將石板就位,石板上口外仰,右手伸入石板背面,把石板下口銅絲或鍍鋅鉛絲綁扎在橫筋上。綁時不要太緊可留余量,只要把銅絲或鍍鋅鉛絲和橫筋栓牢即可(灌漿后即會錨固),把石板豎起,便可綁大理石或預制水磨石、磨光花崗石板上口銅絲或鍍鋅鉛絲,并用木楔子墊穩,塊材與基層間的縫隙(即灌漿厚度)一般為30~50mm。
用靠尺板檢查調整木楔,再拴緊銅絲或鍍鋅鉛絲,依次向另一方進行。柱面可按順時針方向安裝,一般先從正面開始。第一層安裝完畢再用靠尺板找垂直,水平尺找平整,方尺找陰陽角方正,在安裝石板時如灰現石板規格不準確或石板之間的空隙不符,應用鉛皮墊牢,使石板之間縫隙均勻一致,并保持第一層石板上口的平直。
找完垂直、平整、方正后,用碗調制熟石膏,把調成粥狀的石膏貼在大理石或預制水磨石、磨光花崗石板上下之間,使這二層石板結成一整體,木楔處亦可粘貼石膏,再用靠尺板檢查有無變形,等石膏硬化后方可灌漿(如設計有嵌縫塑料軟管者,應在灌漿前塞放好)。
f、灌漿:
把配合比為1∶2.5水泥砂漿放入半截大桶加水調成粥狀(稠度一般為 8~ 12cm),用鐵簸箕舀漿徐徐倒入,注意不要碰大理石或預制水磨石板,邊灌邊用橡皮錘輕輕敲擊石板面使灌入砂漿排氣。
第一層澆灌高度為15cm,不能超過石板高度的1/3;第一層灌漿很重要,因要錨固石板的下口銅絲又要固定石板,所以要輕輕操作,防止碰撞和猛灌。如發生石板外移錯動,應立即拆除重新安裝。
第一次灌入15cm后停1~2h,等砂漿初凝,此時應檢查是否有移動,再進行第二層灌漿,灌漿高度一般為20~30cm,待初凝后再繼續灌漿。第三層灌漿至低于板上口5~10cm處為止。
6、鋪頂面石材:
將石材清理干凈,待立面石材砂漿達到一定強度后進行頂面砂漿攤鋪,砂漿強度1:3水泥砂漿(干性),將攤鋪的砂漿拍實并高出立面石材3mm,寬出面層石材100~300mm。然后將撒素水泥漿,放頂面石材,用橡膠錘輕擊趕出石材下面氣體,使其粘貼密實。
7、擦縫:
全部石板安裝完畢后,清除所有余漿痕跡,用麻布擦洗干凈,并按石板顏色調制色漿嵌縫,邊嵌邊擦干凈,使縫隙密實、均勻、干凈、顏色一致。
8、質量標準:
1)、鋪貼必須平整、穩固。
2)、紋理一致、順暢。
3)、外觀鑒定:不得有翹起現象,灌縫(勾縫)應飽滿。

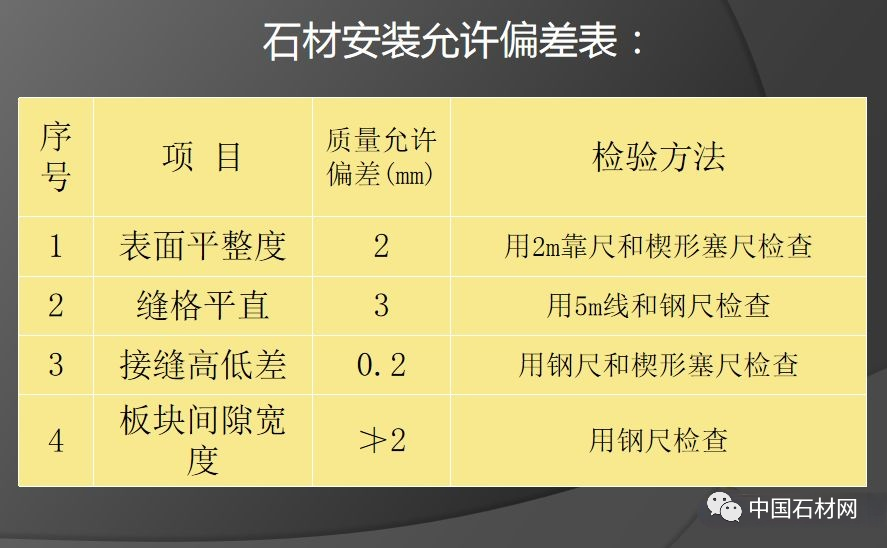

4)、實測項目(見下表):
