施工前期考慮圖紙中與小業主交接處門楣及柱子盡量統一模數。
02
小業主進場施工前需業主組織協調進行設計交底及施工交底。
03

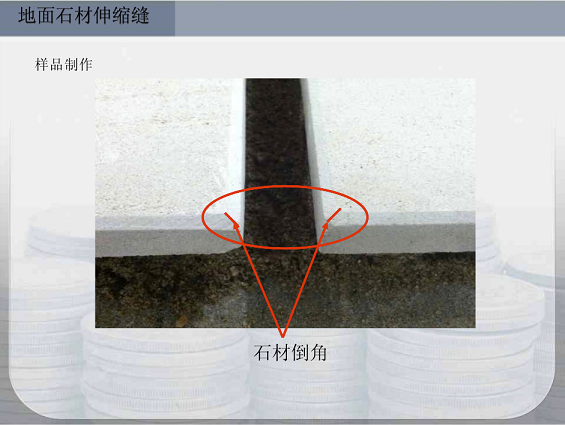

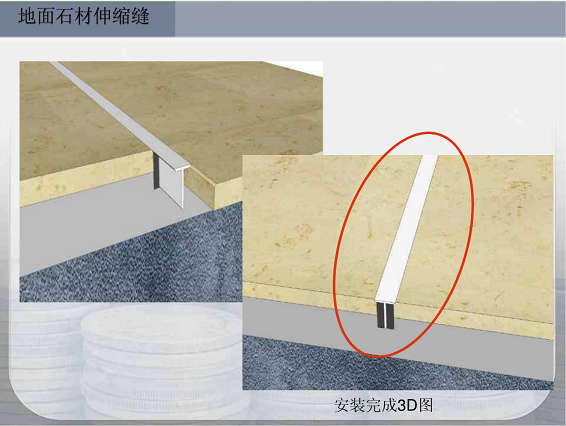

地面石材鋪貼前先與業主溝通好,地面石材鋪貼至小業主分割線內10cm,小業主鋪貼時根據自身要求進行切割,其石材鋪貼損耗由業主承擔。
04
建議業主安排專職人員對小業主施工質量進行檢查,發現問題立即整改。
