全面解析大理石空鼓成因及預防處理措施

中國石材網 http://www.all-sofa.com 日期:2023/9/4 14:41:21

常見大理石地面施工做法:

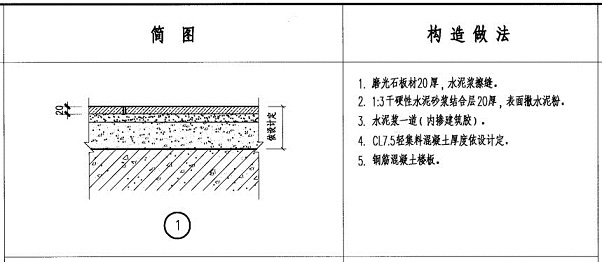

大理石地面石材鋪貼的施工工藝及流程很簡單,圖集《室內(樓)地面及其他裝修構造GJBT-651》做法:




大理石地面做法的工程分類:


根據《建筑裝飾裝修工程質量驗收規范》分類,大理石地面石材做法,屬于地面工程中的塊材地面工程。


大理石地面石材鋪貼在我們裝飾施工中是很常見,很普通的施工做法,然而就是因?yàn)樗钠胀ㄅc常見,在施工管理過程中容易忽略對其問題的分析及控制。


今日,小編針對大理石地面鋪貼過程中出現常見空鼓問題進行成因解析及預防措施說明:


大理石板材鋪貼后由于板材與粘結層,或粘結層與基層粘結不密實存在縫隙,我們稱為空鼓。


空鼓,會導致石材松動邊角產生“呼吸”效應,降低地面石材承受力,當?shù)孛孀呷耍嵛飼r因承受壓力過大,極易發生石材破裂。


空鼓,用小鐵錘輕擊可以檢查,根據《建筑地面工程質量驗收規范GB50209-2002》中規定“凡單塊板塊邊角局部空鼓,且每自然間(標準間)不超過總數的5%,可不計。”




地面石材空鼓主要原因及預防措施有以下五條:


1、溫度:


施工時溫度低于5度,水泥砂漿沒有完全硬化反應,導致水泥砂漿沒有達到應有的強度。


預防措施:


施工時及養護期間要保證溫度不能低于5度,氣溫低于5度施工時需要加防凍劑,加防凍劑一來成本高,二來溫度過低的情況下使用效果也不是很理想。


這里要注意,養護期間的溫度保證很重要。


2、材料及配比方面:


水泥砂中的砂過細或者含泥量過多,或水泥參量太少。


預防措施:


材料及配比方面:水泥砂漿中砂,應選用中砂或粗砂,含泥量不得大于3%;水泥,宜采用硅酸鹽水泥或普通硅酸鹽水泥,其強度登記應在32.5級以上。


這里要注意,鋪地面的砂不能過細,不同品種不同強度等級的水泥是不能混用的。


干硬性水泥砂漿的配合比是1:3,砂漿的干硬度以手捏成團不松散為宜,施工時注意對用水量的控制,當氣溫較高施工區域通風較好的時要適當加大用水量。


3、基層處理:


①基層塵土、油污沒有清理干凈,導致結合層不牢固,或者結合層太薄厚度不夠。


②基層過于干燥,地面掃漿時水泥漿沒有涂刷到位或者在石材鋪貼之前已經干燥,造成砂漿與素水泥漿結合層之間的粘結力不夠,形成空鼓。


③石材完成面距離樓板基層厚度過大,粘貼后易下沉、空鼓。


預防措施:


①基層應該徹底處理干凈,包括地面的浮土、灰塵、油污、落地灰等。


②基層清理干凈后一定要澆水濕潤地面,最好施工前一天澆水浸泡,一來可以沖洗地面清掃不掉的灰土,二來可以防止掃漿后水泥漿里的水份過快被地面吸收導致水泥漿過早干燥,沒有起到應有的作用。


③在大理石安裝施工前,應先檢查基層厚度的情況,對于基層厚度大于60cm的應預先澆筑混泥土墊層以防止下沉或空鼓。


4、施工工藝方面:


結合層沙漿未壓實,石材鋪貼后沒有敲打擊實。


預防措施:


①切忌掃漿后不能隨掃隨貼(掃漿的水灰比為0.5 左右)。


②板材鋪貼時,要將石材背面松動的背網清除,防止松動的背網阻隔了砂漿與石材的粘結。


③砂漿要攪拌均勻,鋪貼前要先預鋪,預鋪時應注意砂漿鋪設寬度應超過石材寬度1/3 以上,并且砂漿厚度約高出水平標高3~4mm,砂漿要拍實、揉平、搓毛,這三道工序一道都不能少,切忌用砂漿遂鋪隨貼,正式鋪貼時,將板塊均勻輕擊壓實。


④根據水泥的凝結特點,硅酸鹽水泥初凝時間不早于45分鐘,終凝時間不遲于6.5小時,實際上初凝時間在1~3h,而終凝為4~6小時。


由此可知我們在拌制完砂漿之后,最好在1小時內全部用掉,以保證水泥的初凝時間。


5、養護方面:


養護期沒有結束,就上人走車,導致地面松動空鼓。


預防措施:


地面石材鋪貼后,養護時間最好不要少于7天,養護期間要分時段灑水保證地面濕潤,防止人員、推車經過。


地面石材空鼓處理方法


采用環氧樹脂鋼螺栓錨固法。此方式修補后基層結實,立而不損,并且施工辦法簡潔,省工省料。其施工步驟是:

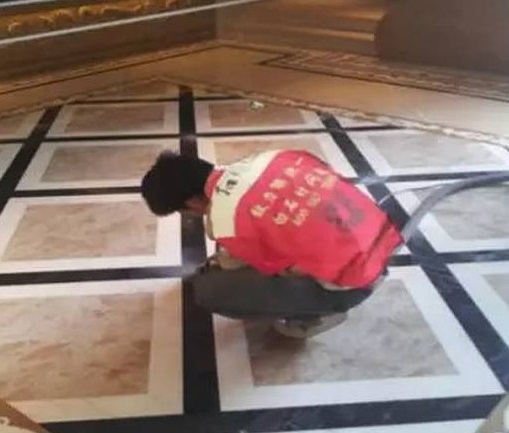

1、對需要修復的空鼓石材,斷定鉆孔方位和數量,先用電鉆裝上硬質合金鑲片鉆頭打入5mm的細孔。


要注意鉆孔時鉆頭應向下成15度傾斜角,以防止灌漿后環氧樹脂漿從孔內向外流出來。待孔洞鉆好后,就將孔內塵埃用空氣壓縮機清除。除灰空氣機應插到孔底,使塵埃隨壓縮空氣全部從孔洞中逸出。


2、其次制造環氧樹脂漿。用環氧樹脂、鄰苯二甲酸二丁脂、固化劑、水泥按石材護理石大夫給出的合適比例進行調配。


拌制時先將環氧樹脂和鄰苯二甲酸二丁脂拌攪勻,后加入固化劑進行調配,然后再加入水泥拌勻,倒入灌漿機即可使用。


3、再來就是進行灌漿錨固。選用樹脂灌槍使孔內樹脂漿注滿,應將槍頭深化孔底,灌注時將槍頭漸漸地向外退出。


待漿灌好后,放入鋼制的錨固螺栓,為了提高粘結作用,螺栓應制成螺紋型,在一端擰上六角螺母,以便將大理石板粘牢扣住。




4、在放入螺栓前,為防止注入的環氧樹脂漿流出,污染大理石外表,可先用石灰膏堵住洞口,待環氧樹脂漿固化后,再將堵口整理潔凈。緊接著對殘留在石材表面的樹脂漿,使用丙酮或二甲苯及時石材護理清潔,避免沾污地板。


5、在灌漿兩到三小時后,用白水泥砂漿進行封口,色漿的色彩應盡量做到與所修補的石材表面色彩接近。點擊文章鏈接(實例解析微孔注漿法處理大理石空鼓)


在做完空鼓石材護理施工后,等個大約一天,地表的環氧樹脂漿干涸后,就又能愉快地和它玩耍了。




以上是小編對大理石地面施工中常會出現空鼓成因以及質量控制的預防處理措施進行的說明,大理石地面一旦出現質量問題,一般很難通過修復的方法解決。


為了保證質量、效果,更多時候的解決辦法就是返工更換,而大理石的材料成本少則幾百元一平方,多則上千元一平方,若是因?yàn)轫?xiàng)目質量管控問題造成返工更換,則會對項目造成巨大的經濟損失。


希望這一篇大理石空鼓的質量問題能夠?qū)Υ蠹矣兴鶐椭龅椒阑加谖慈弧?/span>

免責聲明: 1.本網內容注明授權來源,任何轉載需獲得來源方的許可!若未特別注明出處,本文版權屬于中國石材網,未經許可,謝絕轉載!如有侵權,請立即聯系我們,我們會在第一時間做相關處理!
2.轉載其它媒體的文章,我們會盡可能注明出處,但不排除來源不明的情況。網站刊登文章是出于傳遞更多信息的目的,對文中陳述、觀點判斷保持中立,并不意味贊同其觀點或證實其描述。
  APP
  微信
  客服
  TOP
主站蜘蛛池模板: 杭锦后旗| 怀安县| 滁州市| 博罗县| 喀喇| 南乐县| 兴安县| 定日县| 五家渠市| 西盟| 吉木萨尔县| 巴南区| 监利县| 广平县| 深水埗区| 沿河| 澎湖县| 福泉市| 蕉岭县| 舒兰市| 巨鹿县| 柞水县| 汉川市| 龙泉市| 朝阳区| 丁青县| 巴东县| 北川| 崇州市| 安福县| 隆回县| 营口市| 于田县| 合江县| 栾城县| 美姑县| 沙雅县| 桐乡市| 班玛县| 苍山县| 吉木乃县|
