◎ 施工工序
地面清理→試拼→水泥漿結合層→鋪貼石材 →養護→晶面處理
◎ 重點說明
1)石材排版圖深化前須核對現場尺寸,廠家與項目部共同完成圖紙深化,經項目部核對無誤后下單生產。
2)廠家應預先對石材毛板的顏色、紋理等進行挑選,按照排版圖的順序和尺寸進行加工,根據顏色、紋理一致的原則,對石材進行試拼、調整和編號(編號與排版圖一致)。
3)石材須做六面防護,石材六面防護須縱、橫各一遍,待第一遍防護干后再刷第二遍防護,干后進行下道工序。

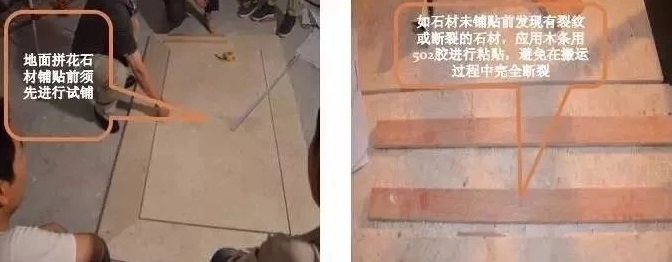

4)石材在鋪貼前應進行試拼,出現顏色或紋理錯亂時應進行挑選,必要時要求廠家更換。

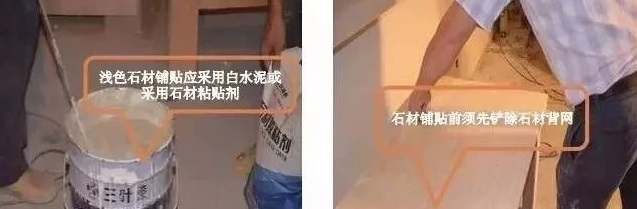

5)深色石材采用32.5MPa普通硅酸鹽水泥混合中砂或粗砂,(含泥量不大于 3%)1:3配比;淺色系列石材采用32.5MPa白水泥砂漿摻白石屑1:3配比。

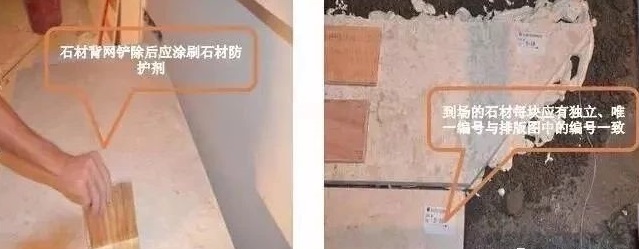

6)大理石在鋪貼前應鏟除背后網格布,并補刷石材防護劑,晾干后進行鋪貼;若質地較為松脆的石材,則須在工廠對石材背面去網后做背膠或背砂處理,到場后直接鋪貼。

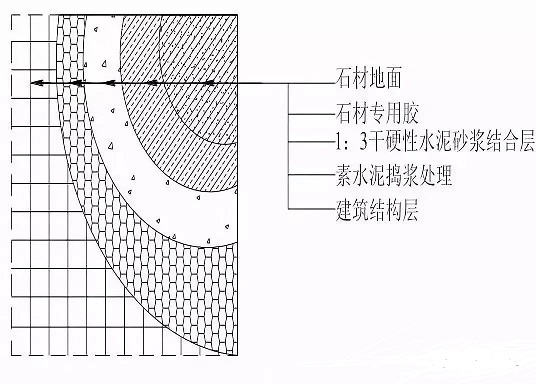

7)表面平整度:1mm;縫格平直:1mm;接縫高低:0.5mm;踢腳線上口平直:1mm;板塊間隙寬度:1mm。
沐浴房地面石材施工工藝
◎ 節點大樣
◎ 施工工序
地面清理→水泥漿結合層→鋪貼石材 →養護→晶面處理
◎ 重點說明

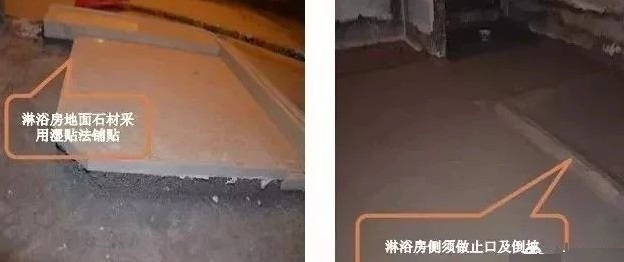

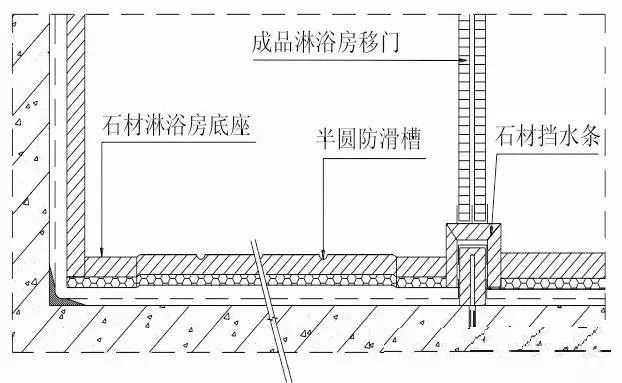

1)淋浴房地面鋪貼石材前須先作擋水檻,擋水檻完成面高度低于石材地面30mm, 擋水檻采用混凝土砂漿澆筑,擋水檻與地面接觸位置須作弧形翻邊。
2)防水施工須先對檔水檻陰角處進行柔性防水處理,待檔水檻陰角防水干透后再進行大面防水施工。

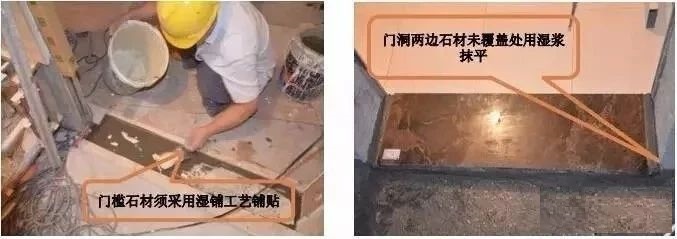

3) 沐浴房門檻石材須采用濕鋪工藝進行鋪貼,預防淋浴用水落地后向外滲透。
廚房、衛生間門檻石安裝工藝
◎ 節點大樣
◎ 施工工序
地面清理→水泥濕漿結合層→鋪貼門檻石→養護→晶面處理
◎ 重點說明
1)門檻石鋪貼前須先作擋水檻,擋水檻完成面高度低于石材地面30mm, 擋水檻采用細石水泥砂漿澆筑,擋水檻與地面接觸位置須作弧形翻邊。
2) 防水施工須對檔水檻陰角及擋水檻面做柔性防水處理。
3) 門檻石材須采用濕鋪工藝進行鋪貼,預防淋浴用水落地后向外滲透。

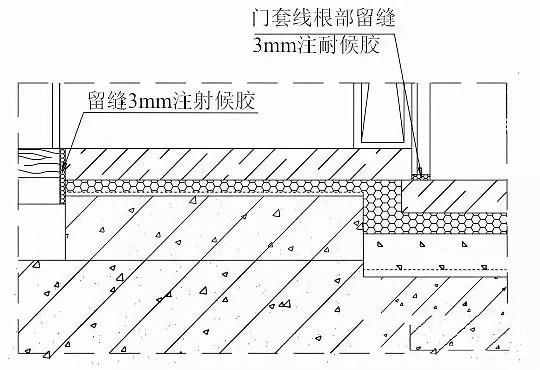

4)為避免門套受潮發霉,門套及門套線安裝在門檻石上,門套根部留2~3mm縫采用耐候膠(顏色與門套線同色或按設計要求)封閉。
5) 門檻石長度應大于門框凈寬50mm,居中鋪貼,門洞兩邊石材未覆蓋處用濕漿抹平(與門檻石同時施工完成);門檻石的寬度應與門套邊對齊——凸口(如插口式)門套線對齊內邊,平口(如與門套連體)門套線對齊外邊。
