干貨:地面石材10類常見的施工技術方案

中國石材網 http://www.all-sofa.com 日期:2024/12/19 15:29:32

10類常見石材地面施工流程交底方案

01 普通地面石材施工 06 石材加厚邊施工

02 地面地漏施工 07 地毯與踢腳線收口

03 淋浴房石材施工 08 木地板鋪裝施工

04 門套根部防水處理 09 木地板與石材收口

05 樓梯地面石材施工 10 地面地膠板施工

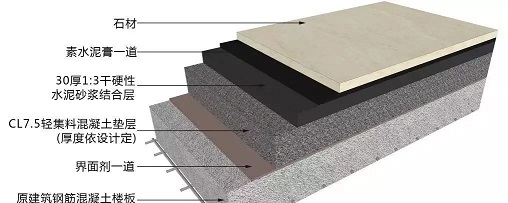

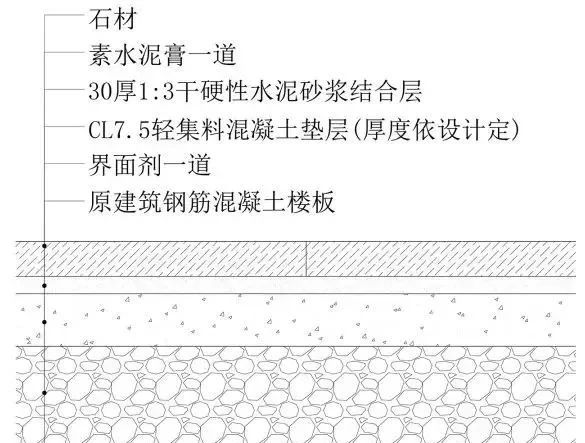

01 室內普通地面石材施工

▉工序:

準備工作(①大理石背網鏟除②六面防護③專業粘結劑拉毛) →彈線→核對編號→根據安裝圖試拼→基層處理(清理浮灰及刷素水泥漿) →水泥砂漿結合層→石材專用粘結劑→鋪地面石材→開縫→石材專用膠調色補膠→晶面處理

▉重點說明:

1、廚衛石材鋪貼前,須通過48小時蓄水試驗。防水應采用柔性防水涂料,須縱橫防水涂層各一遍及保證達到設計規范要求的厚度,以保證防水層密封性。

防水層未干前嚴禁進行蓄水試驗,如蓄水過 程中發現水變渾濁或泛乳白色,說明防水層養護時間不夠或產品質量存有問題,防水層已被水溶解、破壞,防水失敗,須重做。廚衛濕區(如沐浴房、浴缸)的墻面防水涂層高度不低于1800mm,干區的墻面防水涂層高度不低于300mm。

2、石材鋪貼采用32.5MPa普通硅酸鹽水泥混合中砂或粗砂,(含泥量不大于3%)1:3配比,作為結合層。

3、石材需做六面防護,石材六面防護須縱橫各一遍,待第一遍防護干了以后開始刷第二遍防護,干后進行下道工序。大理石應先鏟除背后網格布后進行六面防護。

4、石材面層鋪貼前應用專用鋸齒狀膠刮刀背面刮一層粘結劑,晾干后再進行鋪貼。淺色石材應采用白色石材專用粘結劑。

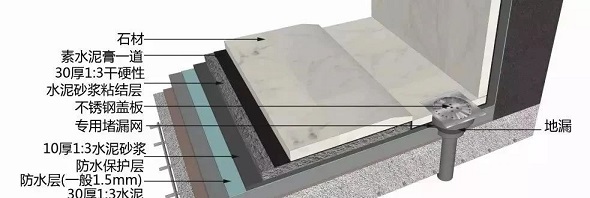

02 地面地漏安裝

▉重點說明:

1、地漏定位需提前地面排版,實地放線,盡量設置在靠近下水管處。

2、地漏、排水管口徑需符合排水流量要求,排水管需設置盛(存)水彎。3、地面找坡符合排水要求,找坡率0.3%~0.5%。。

4、單體空間15平米以上建議做雙地漏。

5、建筑沒有高差層,建議露臺做地溝。

▉重點說明:

1、樓板開孔需大于排水管管徑40mm~60mm,孔壁需進行鑿毛處理。需用專用模具支撐,澆搗需用水泥砂槳分二次以上封 堵澆搗密實。

2、地漏的排水管口標高應根據地漏型號確定,使排水管與地漏連接緊密。

3、地漏安裝時周邊的砂槳應填充密實。

4、地漏、排水管口徑需符合排水流量要求,排水管需設置盛(存)水彎。

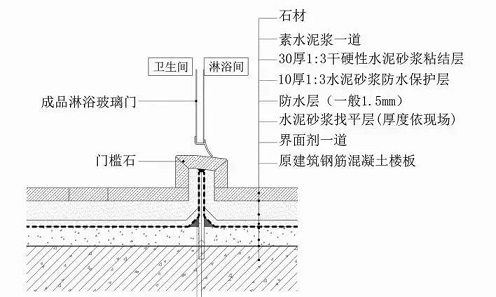

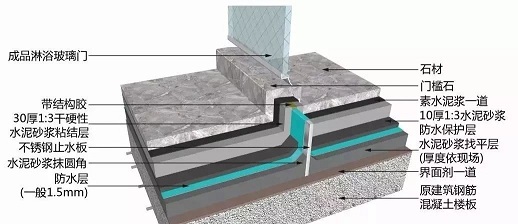

03 淋浴石材施工

▉工序:

準備工作→彈線→翻邊鋼筋預植→ 翻邊制模澆搗→防水處理→刷水泥漿結合層鋪砂漿→刷專用粘結劑→鋪地面石材→灌縫 、擦縫→石材晶面處理

▉重點說明:

1、淋浴房擋水條需按設計圖紙要求于現場彈線,結構樓面預植?6mm圓鋼,間距不大于300mm,在頂端處焊接?6mm圓鋼連接,制模澆搗翻邊,翻邊處地面應預先鑿毛,采用細石砼(瓜子片)澆搗,擋水翻邊與墻體交接處應伸入墻體 20mm,并與地面統一作防水處理。靠墻安裝的玻璃開門五金合頁,需預埋3mm厚鍍鋅鐵件與結構墻體固定。

2、擋水條靠淋浴房側需做止口及倒坡,擋 水條與墻面交接處需用云石膠嵌實。

3、地溝寬度應根據地漏規格確定。

4、淋浴房石材需用濕鋪工藝鋪貼。

04 廚衛門套根部防水施工

廚衛門套根部防水施工示意工

▉重點說明:

1、衛生間、廚房間門框基層板根部離門檻石面留縫約20mm,根部用防水膠泥填實,以防止水氣滲入門框內引起油漆飾面變形發霉。

2、門框基層需進行三防處理(防火、防腐、防潮)。

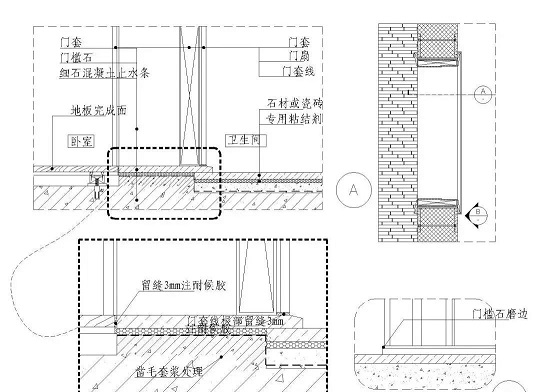

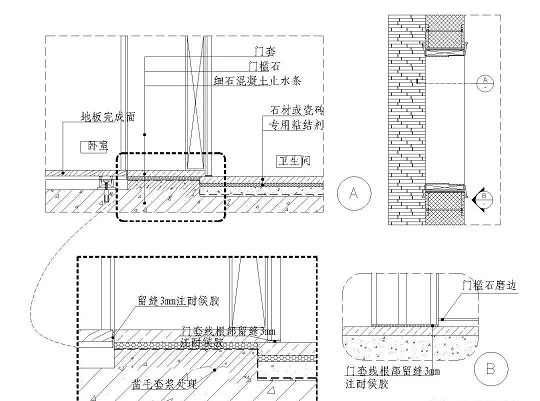

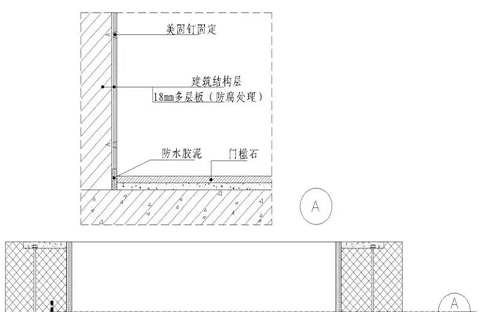

廚衛門套、門檻石安裝示意圖01

▉重點說明:

1、門樘板下口做止水條,止水條下需鑿毛套漿處理,并與地面做統一防水。止水條標高應低于室內水平約10mm,門檻石用專用粘結劑鋪貼。

2、石材門檻與地板交接處留3mm縫注耐候膠(顏色同地板或門檻石的色系)。

3、為避免門套受潮發霉,門套及門套線安裝在門檻石上,門套線根部留 3mm縫注耐候膠(顏色與門套線同色系或按設計要求)。

廚衛門套、門檻石安裝示意圖

▉重點說明:

1、門樘板下口做止水條,止水條下需鑿毛套漿處理,并與地面做統一防水。止水條標高應低于室內水平約10mm,門檻石用專用粘結劑鋪貼。

2、石材門檻與地板交接處留3mm縫注耐候膠(顏色同地板或門檻石的色系或按設計要求)。

3、門套線根部留3mm縫注耐候膠(顏色與門套線同色系或按設計要求)。

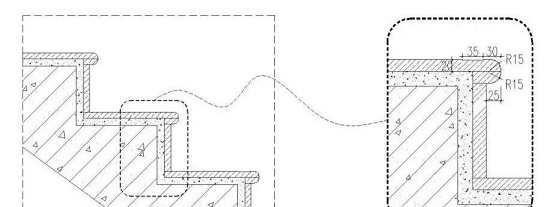

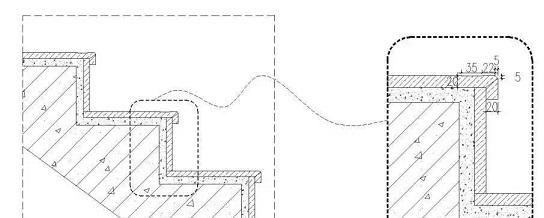

05 樓梯地面石材飾面示意圖

樓梯地面石材飾面示意圖

▉工序:

準備工作→彈線→檢查編號→根據安裝圖試拼→基層處理→刷水泥漿結合層鋪砂漿→刷 石材專用粘結劑→鋪石材→灌縫、擦縫→ (瓷磚)晶面處理

▉重點說明:

大理石樓梯施工需按設計圖紙要求于現場彈線,線型及防滑條的形式需按設計要求施工。

深色石材采用32.5MPa普通硅酸鹽水泥混合中砂或粗砂,(含泥量不大于3%)1:3配比作結合層,刷石材專用粘接劑,鋪貼石材。

06 石材加厚邊施工示意圖

石材加厚邊施工示意圖

▉重點說明:

為保證石材色彩、肌理的美觀,臺面加厚條與臺面板同塊料中切取,切割時應從背面向 上切割,背面與背面粘結,使得拼縫處密實。

07 地毯與踢腳線收口

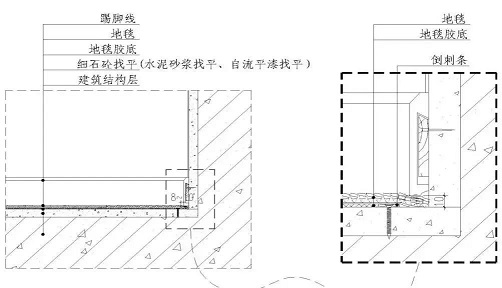

地毯與踢腳線收口節點

▉工序:

基層處理→彈線、套方、分格、定位→地毯剪裁→釘倒刺板掛毯條→鋪設襯墊→鋪設地毯→細部處理及清理

▉重點說明:

地毯地面須采用水泥砂漿找平處理,待完全干透后,方可鋪設地毯。踢腳線根部需預留8~10mm的縫隙(根據地毯的厚度),地毯膠墊須符合室內環保及防火要求。

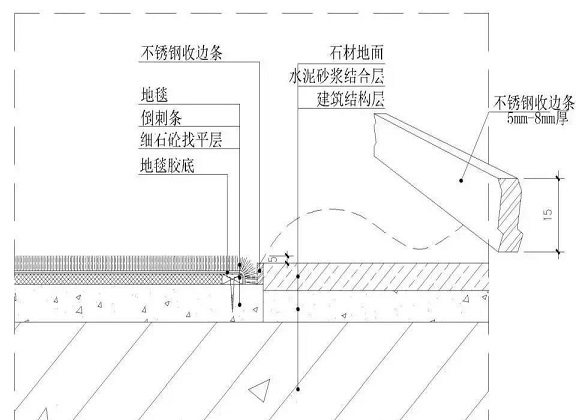

2地面地毯與石材拼鋪界面節點

▉重點說明:

為使接縫處地面收口美觀,地毯與大理石交接處采用5~8mm厚×15mm高不銹鋼收邊處理,不銹鋼與石材用AB膠粘結。

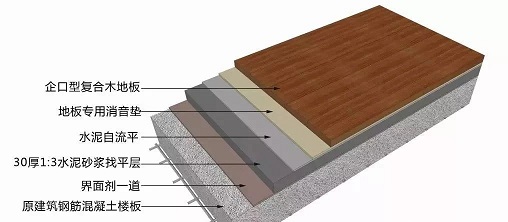

08 木地板鋪裝施工

▉工序:

基礎清理→標高定位→套漿處理→細石砼澆搗、找平→鋪貼防潮膜→鋪實木地板

▉重點說明:

1、地面找平后平整度需符合國家有關要求,且達到一定的干燥度方可鋪貼。

2、基層板鋪設時應在建筑地面上鋪塑料防潮薄膜,接口處互疊用膠布粘貼,防止水氣進入。

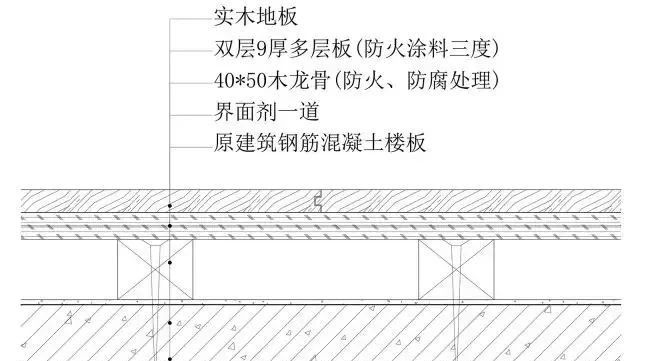

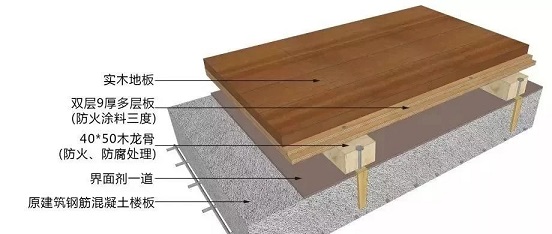

實木地板鋪裝示意圖

▉工序:

放樣→安裝地垅→撒防蛀粉→安裝防潮多層板→鋪貼防潮膜→鋪實木地板

▉重點說明:

1、木地龍須采用松木類烘干處理(含水率符合當地濕度要求)及三防處理(防火、防 潮、防蟲),規格不小于 50mm×30mm。采用專用地垅美固釘固定,地面沿墻四周需用木龍骨加固。

2、鋪設12mm多層板,背面滿涂三防涂料 (防火、防潮、防蟲),規格為610×2440mm作45°工字法斜鋪(自攻螺絲 固定)。

3、地板下需鋪設防潮膜,接口處互疊用膠布粘貼,防止灰塵、水氣進入。

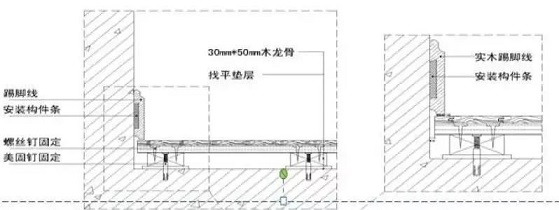

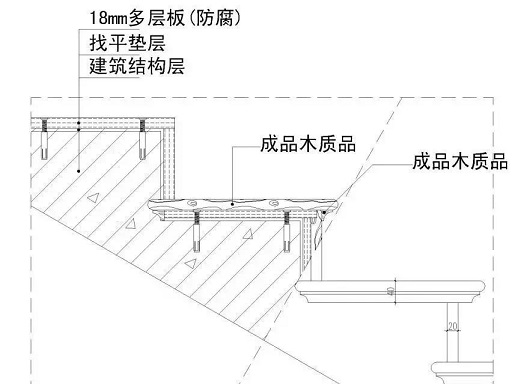

實木地板與踢腳線收口節點

▉工序:

放樣→配料→工廠加工→現場施工安裝

▉重點說明:

1、踢腳線要求工廠加工,現場安裝,6m內不得拼接,接縫應留在活動家具等隱蔽部位。陰陽角需作45°拼接,采用卡式安裝,不得在表面用槍釘固定。

2、成品踢腳木皮厚度應不低于60C,油漆需符合環保要求。

3、成品踢腳背面必須刷防潮漆或貼平衡紙。

4、踢腳陽角收口應在工廠制作完成后現場安裝。

5、踢腳應在墻面批灰打磨完成后安裝。

6、地板與大理石圍邊、門檻石部位需留 3mm縫隙,并采用與地板同色系的耐侯膠填縫,墻體邊沿(踢腳線內)預留 8~10mm伸縮縫。

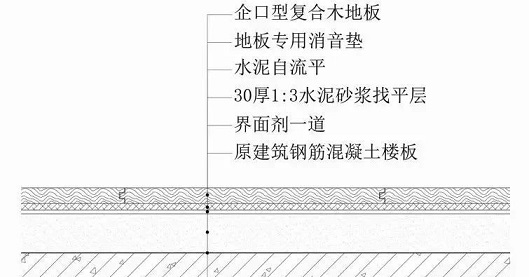

樓梯地面木地板飾面示意圖

▉工序:

放樣→配料→基層板安裝→面板工廠加工→現場施工安裝

▉重點說明:

1、樓梯實木踏板應工廠化加工(含水率應 符合當地的濕度),油漆面符合耐磨性要求,采用AB膠與木基層板粘結固定,木基層板作三防處理(防火、防潮、防蟲)。

2、樓梯踏板背面需用封底漆封閉,以防止變形。

3、樓梯踏板收口線型應避免方角,以防止使用磨損。

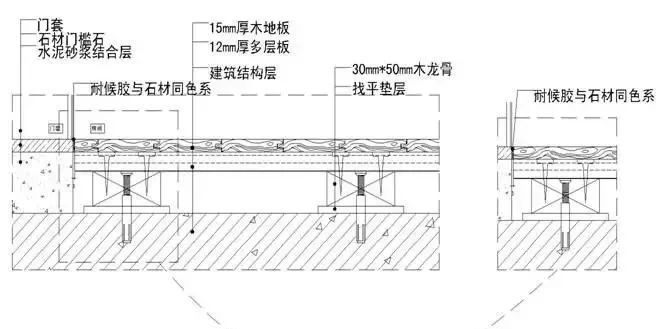

09 地面木地板與石材收口

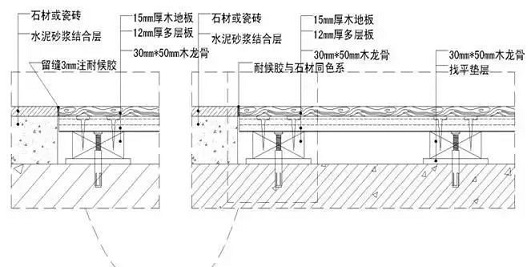

地面木地板與石材拼鋪節點(硬碰拼鋪方式)

▉重點說明:

地板與大理石圍邊交接處預留3mm地板伸縮縫,采用與地板同色系的耐侯膠填縫。為防止成品受污染及控制膠縫寬直度,打膠時需先用美紋紙定位。工程項目經營管理是施工企業管理的重要組成部分。

地面木地板與門檻石界面收口節點

▉重點說明:

地板與石材圍邊交接處預留3mm地板伸縮縫,采用與地板同色系的耐侯膠填縫。為防止成品受污染及控制膠縫寬直度,打膠時需先用美紋紙定位。

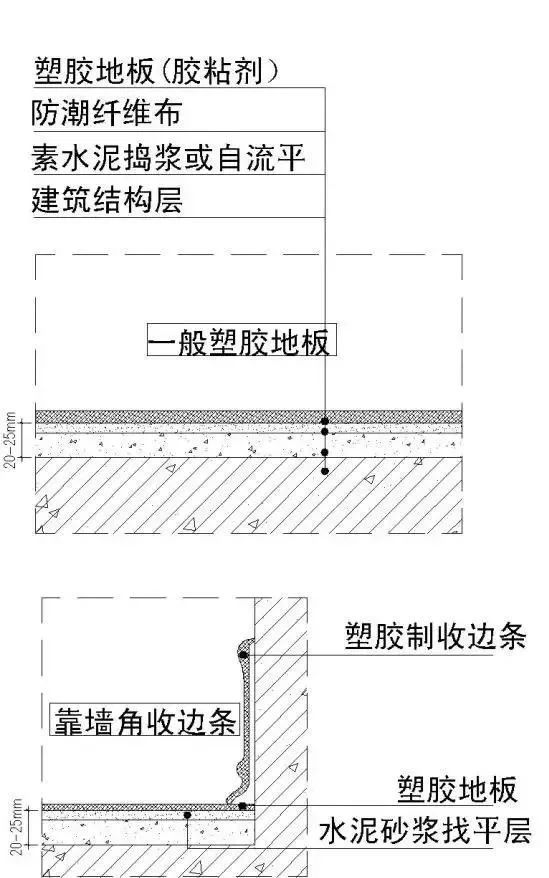

10 地面地膠板施工

▉重點說明:

1、基層應達到表面不起砂、不起皮、不起灰、不空鼓,無油漬,手摸無粗糙感。

2、基層與塑料地板塊背面同時涂膠,膠面不粘手時即可鋪貼。鋪貼時,將氣泡 趕凈。

塊材鋪設時,兩塊材料之間應緊 貼并沒有明顯接縫。卷材鋪設時,兩塊材料的搭接處應采用重疊法切割,一般是要求重疊3厘米,注意保持一刀割斷。

3、為避免拼接縫的產生及存有衛生死角,踢腳與地面連接處制作成內圓角或踢腳與地面整體鋪貼。

注:來源新筑課堂

免責聲明: 1.本網內容注明授權來源,任何轉載需獲得來源方的許可!若未特別注明出處,本文版權屬于中國石材網,未經許可,謝絕轉載!如有侵權,請立即聯系我們,我們會在第一時間做相關處理!
2.轉載其它媒體的文章,我們會盡可能注明出處,但不排除來源不明的情況。網站刊登文章是出于傳遞更多信息的目的,對文中陳述、觀點判斷保持中立,并不意味贊同其觀點或證實其描述。
  APP
  微信
  客服
  TOP
主站蜘蛛池模板: 德阳市| 邓州市| 南涧| 张掖市| 左权县| 安徽省| 宁海县| 柯坪县| 漯河市| 黔南| 滦平县| 荆州市| 阳朔县| 泽库县| 呼伦贝尔市| 延庆县| 潮州市| 黑山县| 望都县| 伊金霍洛旗| 丰镇市| 崇文区| 嵊泗县| 安塞县| 濮阳县| 齐河县| 武冈市| 天气| 错那县| 罗源县| 柏乡县| 丹凤县| 平原县| 安宁市| 邯郸市| 海丰县| 桐柏县| 桐梓县| 乌恰县| 五原县| 稷山县|
